Версия ПО: Exzotron Server (сборка от 12.10.2026) · Проверено: 12.10.2026 · Ответственный компонент: окно «Наряды», расчёт факта. Примеры — учебные данные ООО ДемоАгро.
Статья описывает полный цикл работы диспетчера: от заявки на поле до путевого листа и файла для бухгалтерии. Автоматические наряды (по данным навигации) и ручные наряды (из заявок) описаны отдельно. В конце — сквозной пример с реальной цепочкой «заявка → наряд → факт → закрытие дня».
Где находится окно#
Левое меню «Администратор» → «Наряды» (открывается в новой вкладке браузера). В окне две закладки — «Наряды» и «Заявки на выполнение работ», внутри — закладки по типу техники: «Сельхозтехника», «Спецтехника», «Автотранспорт», «Легковой». Эта статья — про «Сельхозтехнику».

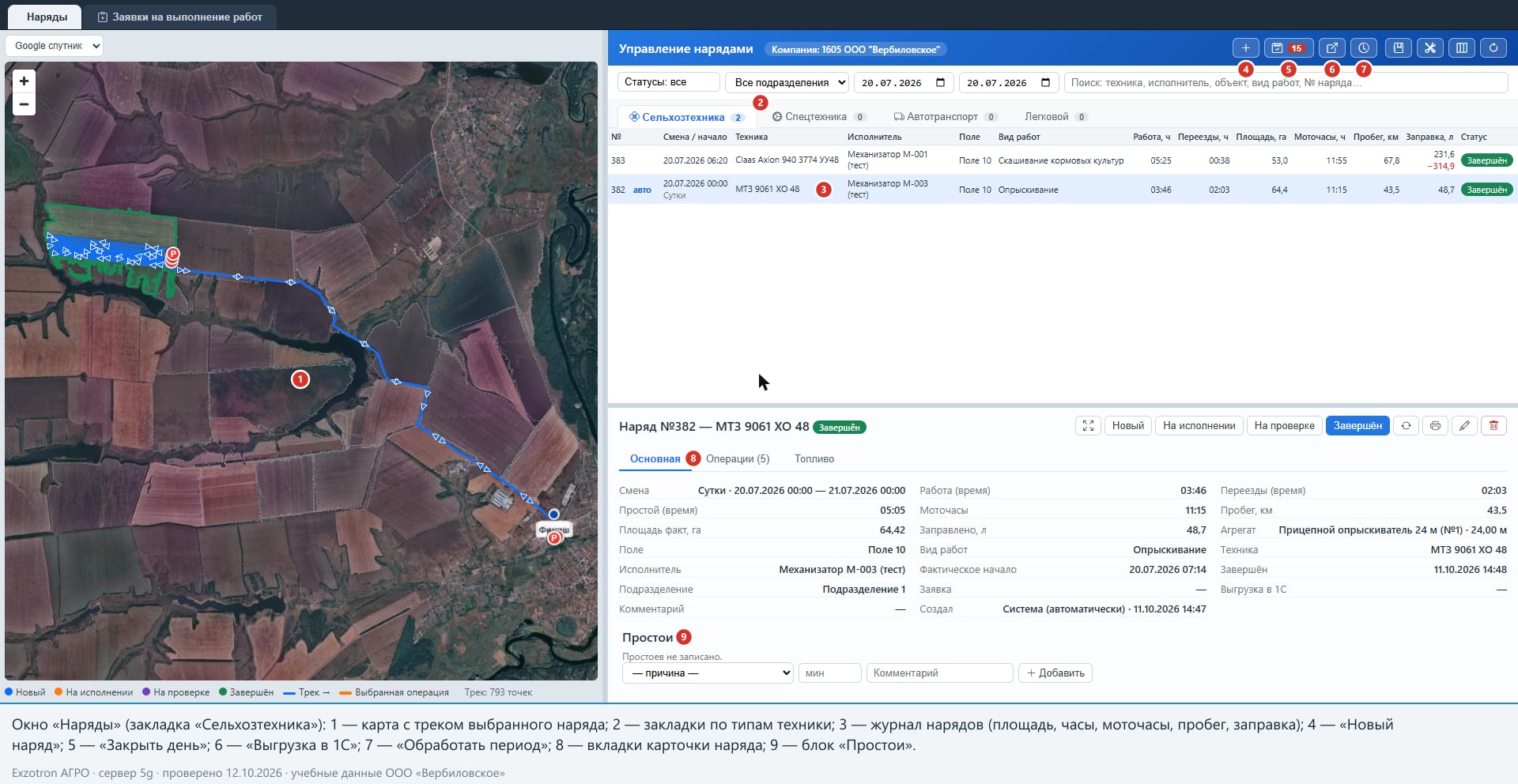

Верхние кнопки окна: «Новый наряд», «Закрыть день», «Выгрузка в 1С», «Обработать период». В журнале — фильтры (статусы, подразделение, период, поиск), колонки: номер, смена/начало, техника, исполнитель, поле, вид работ, работа ч, переезды ч, площадь га, моточасы ч, пробег км, заправка л (красным вторая строка — слив), статус.
Два вида нарядов#
| Автонаряд (метка «авто») | Ручной наряд | |
|---|---|---|
| Как создаётся | система, раз в 15 минут и по кнопке «Обработать период» | диспетчер: «Новый наряд» или «Сформировать наряд» из заявки |
| Когда нужен | у техники задан график смен; техника «реально работала» | нужно поставить задание на конкретное поле и время |
| Что правит диспетчер | вид работ, агрегат, исполнитель, подразделение, комментарий | всё: поле, вид работ, техника, исполнитель, плановое начало и окончание, объём, агрегат |
| Когда считается факт | автоматически при каждом проходе | при переводе в «На проверке» / «Завершён» и по кнопке «Пересчитать» |
| Стартовый статус | «На исполнении» → после конца смены «На проверке» | «Новый» |
Критерий «реально работала» для автонаряда: путь не менее 0,3 км или не менее 10 минут работы; при наличии датчика зажигания — плюс непрерывная работа двигателя не менее «Мин. стоянки» (5 минут). Если критерий не выполнен, наряд не создаётся; ранее созданный пустой непринятый наряд без ручных правок удаляется.
Статусы наряда#
| Статус | Как наступает | Что значит |
|---|---|---|
| Новый | при создании ручного наряда | задание выдано |
| На исполнении | кнопкой; автонаряд — при создании | работа идёт |
| На проверке | кнопкой; автонаряд — по окончании смены | диспетчер проверяет факт |
| Завершён | кнопкой или «Закрыть день» | принят, в выгрузку попадают только такие |

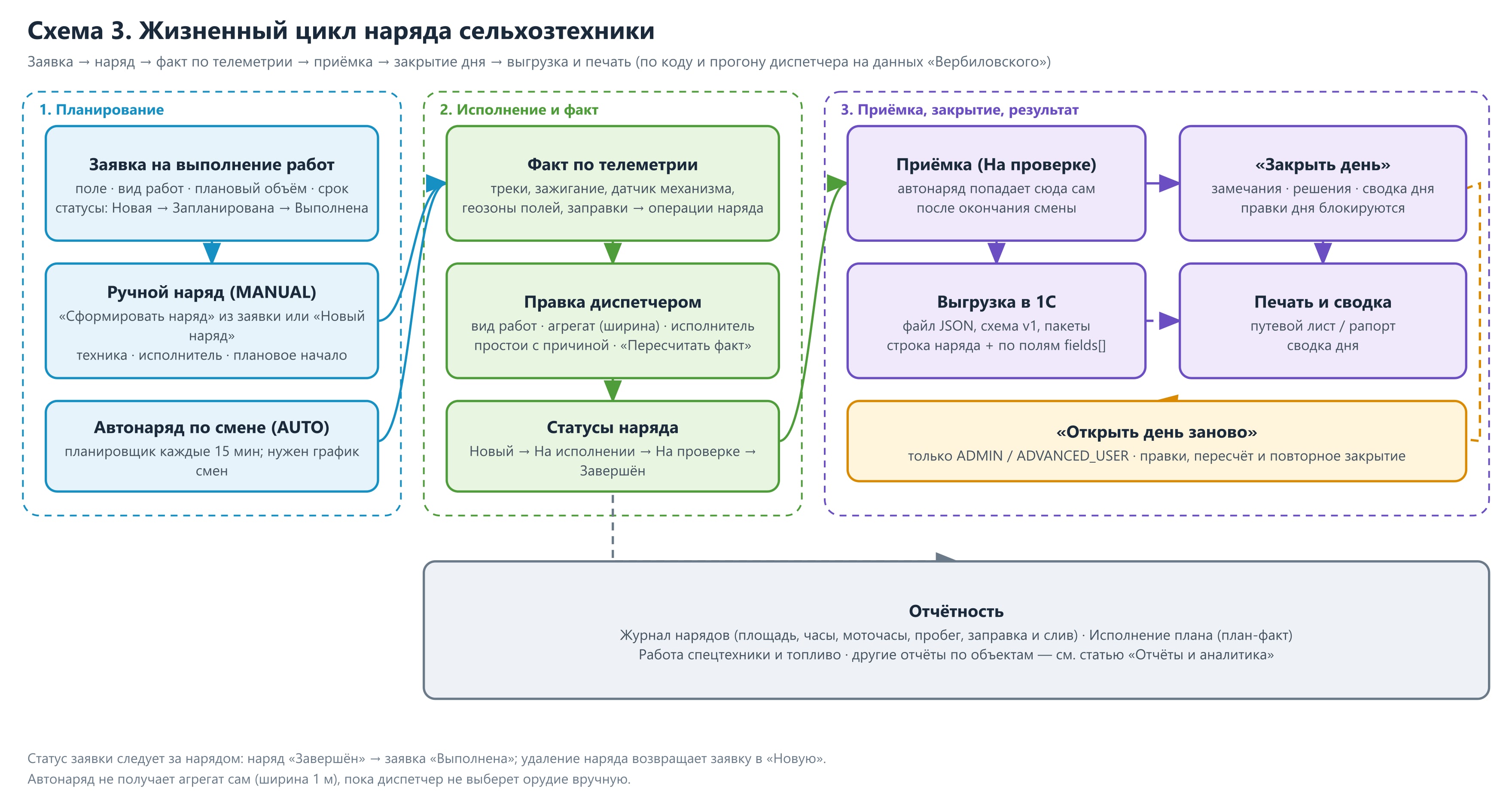

Переходы между статусами не ограничены (в карточке всегда доступны четыре кнопки), кроме запрета завершать ручной наряд до наступления планового дня: «запланирован на …, завершить до наступления даты нельзя». Статус «Завершён» автонарядам автоматически не присваивается никогда.
Сценарий 1. Создание заявки на полевую работу#

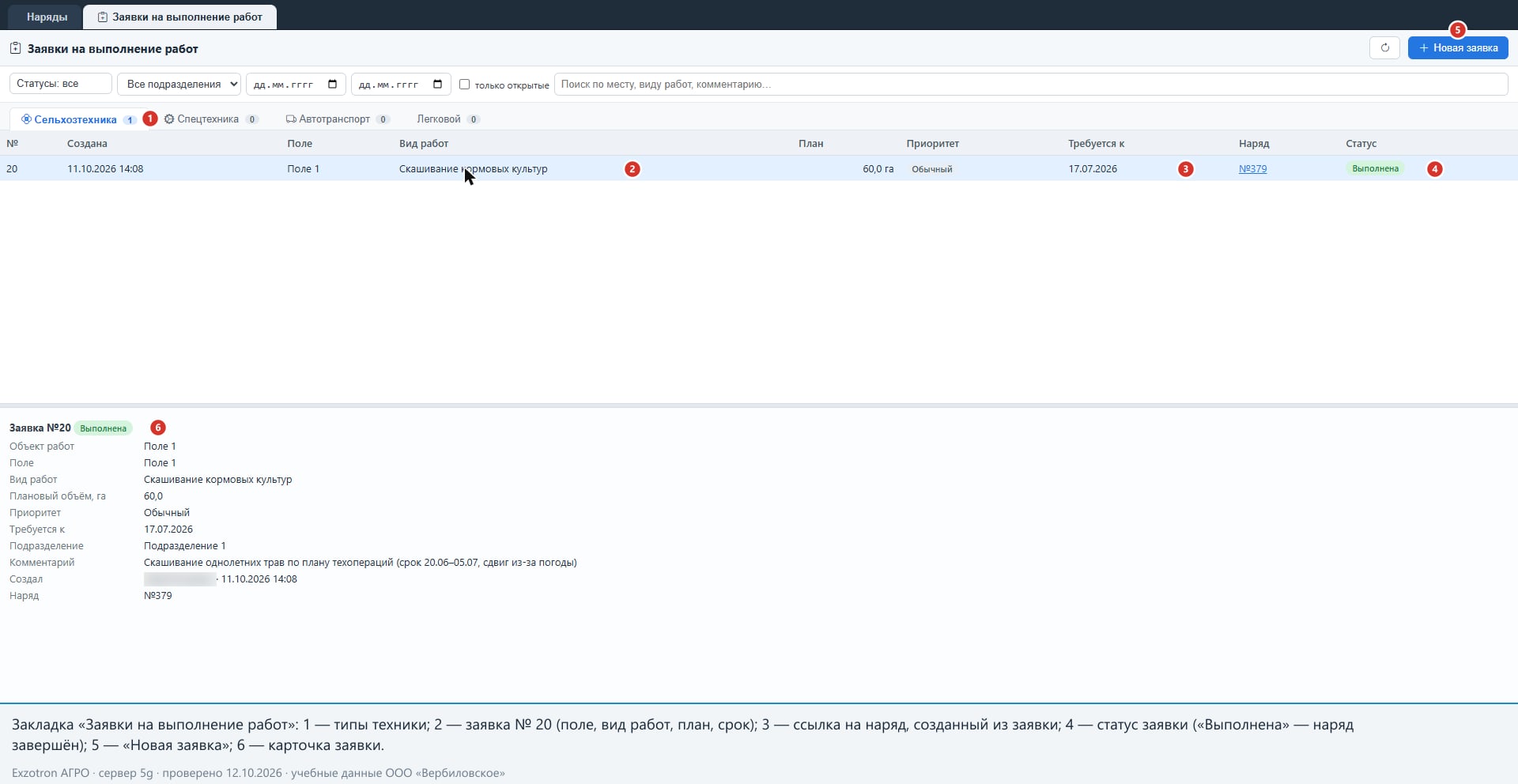

Исходное состояние. Закладка «Заявки на выполнение работ», вкладка «Сельхозтехника». В журнале заявок видны номер, дата создания, поле, вид работ, план, приоритет, срок, наряд и статус.
Действия. Кнопка «Новая заявка» → заполнить форму → «Создать».

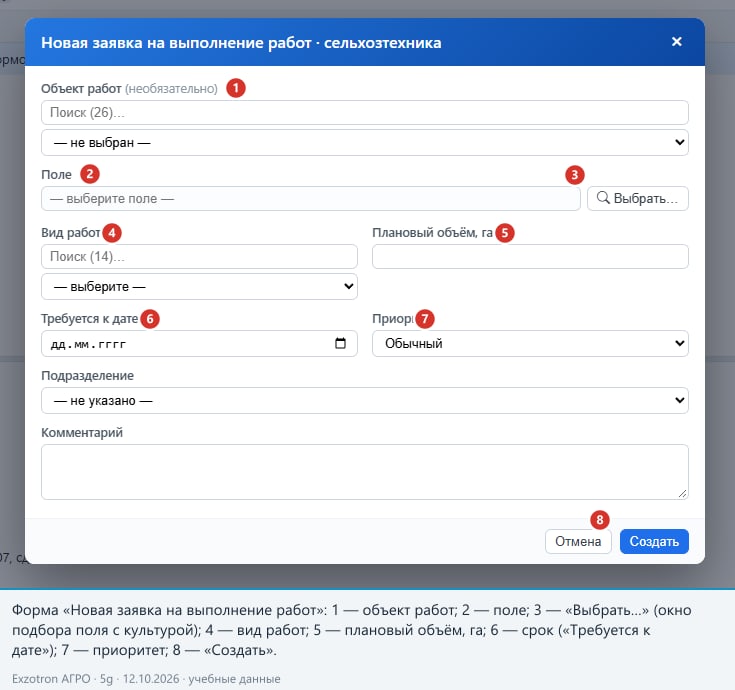

| Поле формы | Что вводить | Обязательность |
|---|---|---|
| Объект работ (необязательно) | выбор из справочника; подставляет геозону поля | нет |
| Поле | кнопка «Выбрать…» (окно подбора) | да (иначе «Выберите геозону») |
| Вид работ | список (при > 12 пунктах — поиск) | да (иначе «Выберите вид работ») |
| Плановый объём, га | число; для «га» подставляется площадь поля | нет |
| Требуется к дате | дата | нет |
| Приоритет | Низкий / Обычный / Высокий | нет (по умолчанию «Обычный») |
| Подразделение | список | нет (пользователю с ограничением подставляется само) |
| Комментарий | текст | нет |
Результат. Заявка со статусом «Новая», ей присвоен номер. В карточке заявки внизу — все её реквизиты.
Статусы заявки. «Новая» → «Запланирована» (ставится автоматически, когда по заявке сформирован наряд) → «Выполнена» (автоматически, когда наряд «Завершён»). Вручную можно «Отменить» новую заявку и «Вернуть в работу» отменённую. Если наряд удалить, заявка снова становится «Новой». Править заявку можно только в статусе «Новая»; удалить — пока по ней нет наряда («По заявке уже есть наряд — сначала удалите наряд»).
Сценарий 2. Выбор поля и сельскохозяйственной операции#

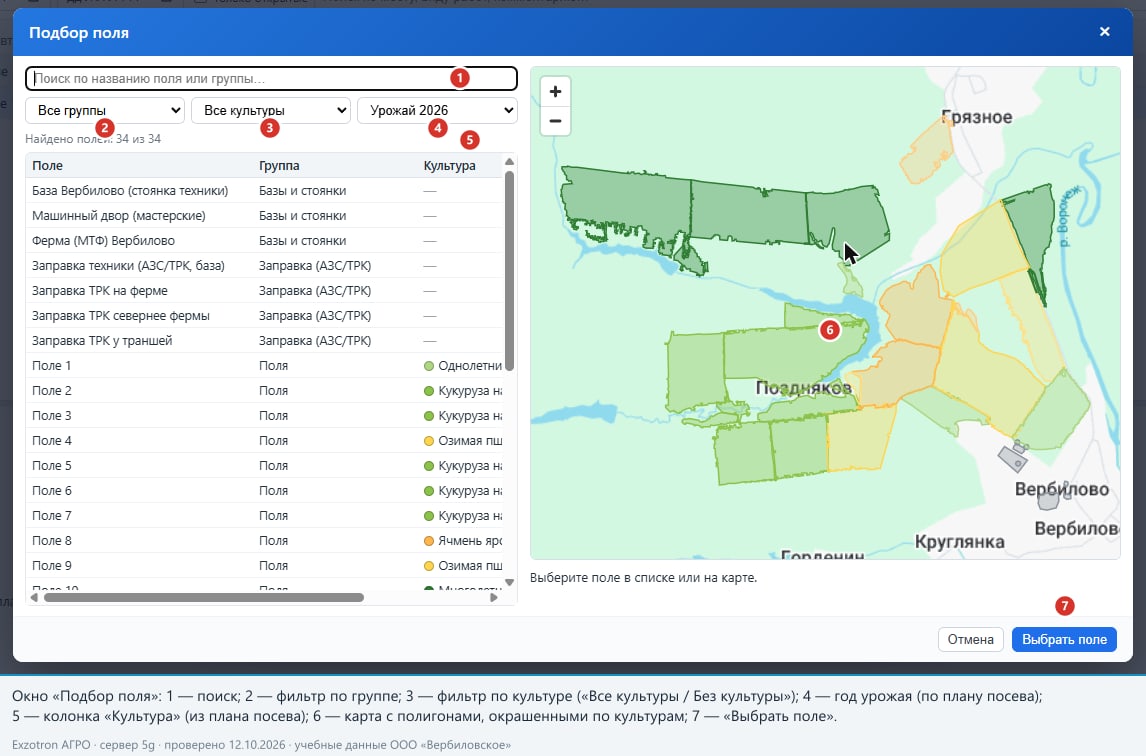

Действия. В форме заявки или наряда нажать «Выбрать…» у поля. Откроется окно «Подбор поля»: поиск по названию, фильтры «Все группы», «Все культуры / Без культуры», «Урожай NNNN»; колонка «Культура» с цветной точкой; карта с полигонами, окрашенными по культурам. Выбрать поле в списке или на карте → «Выбрать поле».
Откуда берётся культура. Из документа «План посева» за выбранный год урожая. Если плана на нужный год нет, система берёт текущий или самый свежий год, поэтому проверяйте год в фильтре.
Вид работ выбирается в списке: он фильтруется по типу техники (виды, отмеченные у подходящих моделей техники), у неподходящих типов техники скрыт. Единица плана подписывается автоматически: для «Опрыскивания» — «га», для «Погрузочных работ» — «т».
Сценарий 3–5. Техника, агрегат, механизатор#
- Техника выбирается из объектов мониторинга того же типа, что и закладка («Сельхозтехника»).
- Агрегат выбирается в форме ручного наряда и в форме редактирования автонаряда. Без агрегата ширина захвата берётся из настроек техники или равна 1 м — площадь будет занижена.
- Механизатор подставляется автоматически: закрепление за техникой и сменой, иначе водитель по умолчанию из карточки «Автотранспорт». Выбранный вручную исполнитель не затирается. Один наряд — один исполнитель; для замены посреди смены ручной наряд разделяют по времени («Разделить наряд»).
Сценарий 6–7. Планирование смены и формирование наряда#
Из заявки#
Действия. В карточке заявки (статус «Новая») нажать «Сформировать наряд» → выбрать технику, исполнителя, плановое начало (по умолчанию — дата заявки, 08:00), необязательное плановое окончание, комментарий → создать.
Результат. Создан ручной наряд (статус «Новый»), заявка стала «Запланирована». Из заявки в наряд копируются поле, вид работ, объект работ, плановый объём и подразделение. Сформировать наряд можно только из «Новой» заявки («Наряд можно сформировать только из новой заявки»).
Новый наряд вручную#

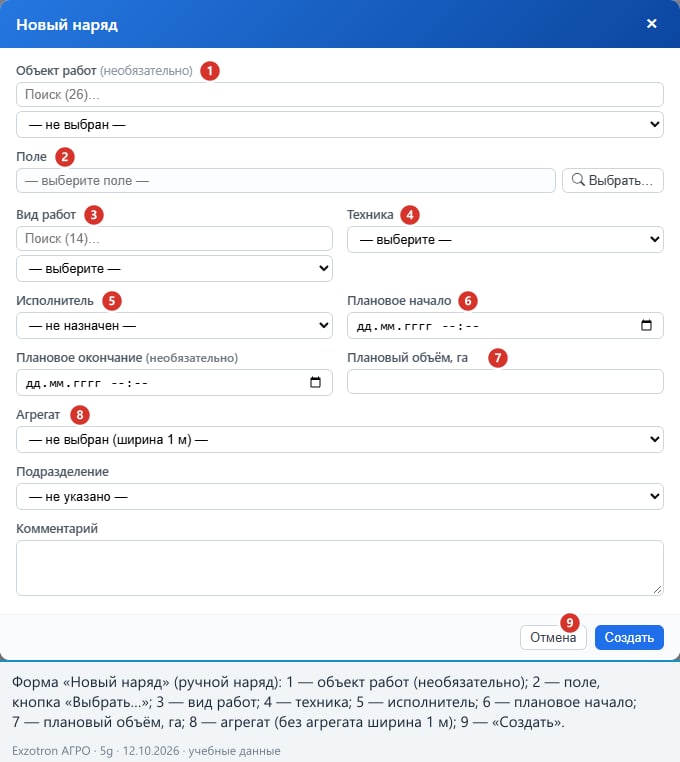

Действия. Кнопка «Новый наряд» → форма. Обязательны: поле, вид работ, техника. Остальное — по необходимости: плановое начало и окончание (окно расчёта факта), плановый объём, агрегат, подразделение, комментарий.
Что определяет плановое начало. По плановому началу определяется смена техники (и закреплённый исполнитель), день наряда (для закрытия дня) и окно расчёта факта. Если графика смен нет, окном считаются сутки планового начала. Наряд без планового начала не попадёт под проверку закрытого дня.
Что система проверяет при сохранении. Закрыт ли день («День … закрыт — наряд изменить нельзя…»); что плановое окончание позже начала; что исполнитель и объект работ принадлежат предприятию.
Автонаряд#

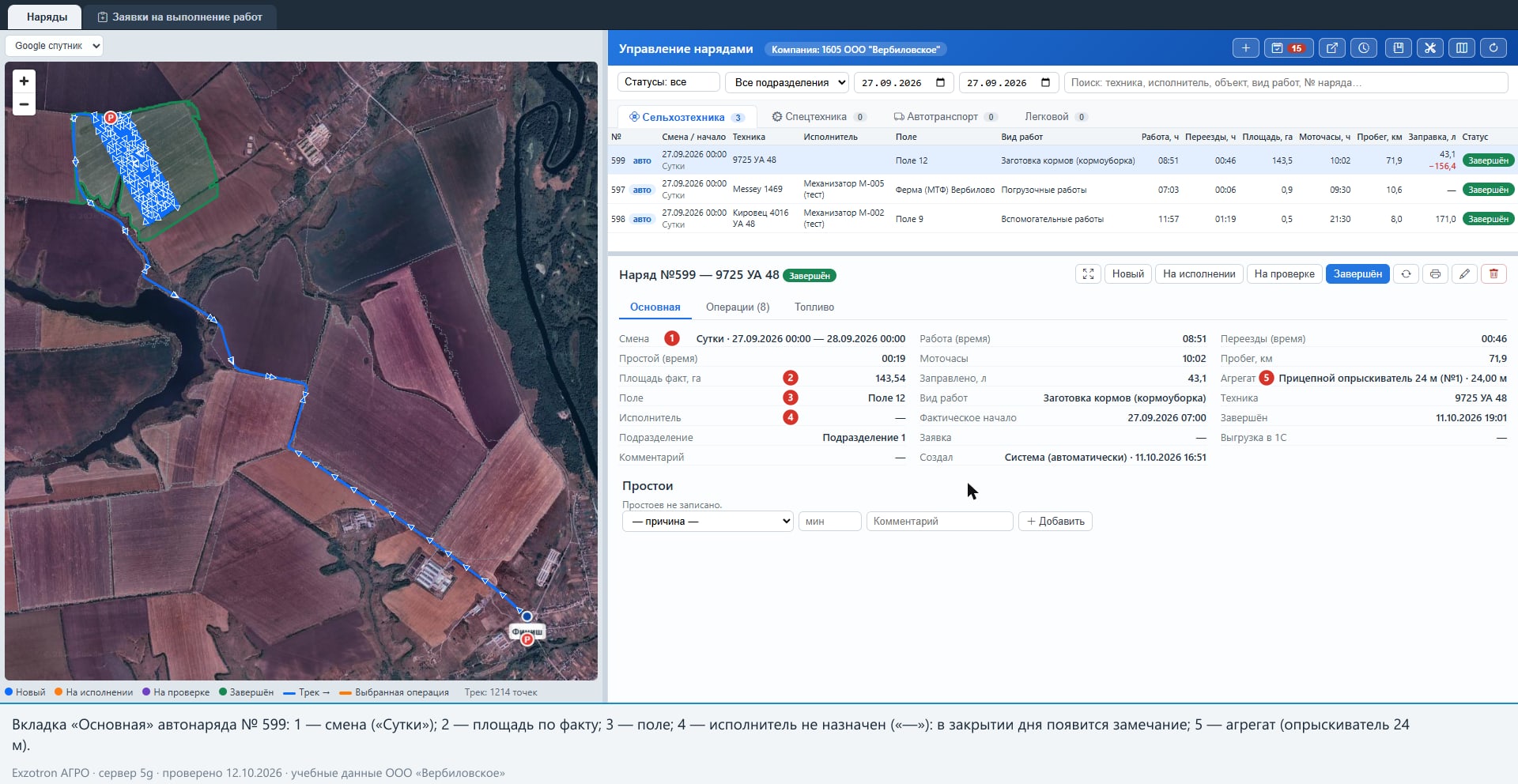

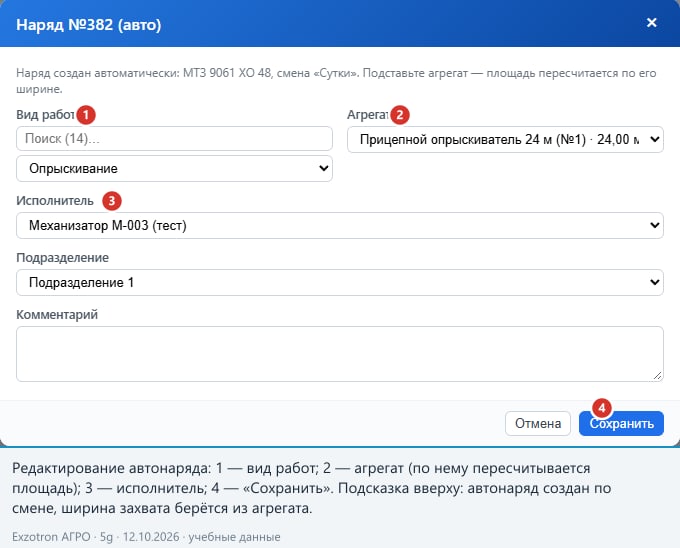

Создаётся системой, дополнительных действий не требует. Единственное, что должен сделать диспетчер, — выбрать агрегат и при необходимости поправить вид работ и исполнителя.
Внимание. Вид работ автонаряд получает «по памяти» — по самому частому виду работ этой техники в прошлом. Агрегат не подставляется никогда: ширина захвата остаётся 1 м, пока агрегат не выбран. После сохранения формы факт пересчитывается сразу.
Сценарий 8. Автоматический и ручной режим#
Оба режима работают параллельно. Для техники с графиком смен автонаряды создаются каждый день; ручной наряд используется, когда нужно привязать работу к заявке и плановым объёму. Если для транспорта (не для сельхоза) создан рейсовый ручной наряд, он заменяет суточный автонаряд; к сельхозтехнике это не относится — ручной наряд и автонаряд на одну технику и время дадут двойной учёт, и при закрытии дня система выдаст замечание о пересечении.
Сценарий 9. Отображение плановых показателей#
У ручного наряда плановый объём (га) показывается в журнале серым с пометкой «(план)», пока факт не рассчитан; после расчёта выводится факт. В карточке — «Плановое начало», «Плановое окончание», «Плановый объём, га».

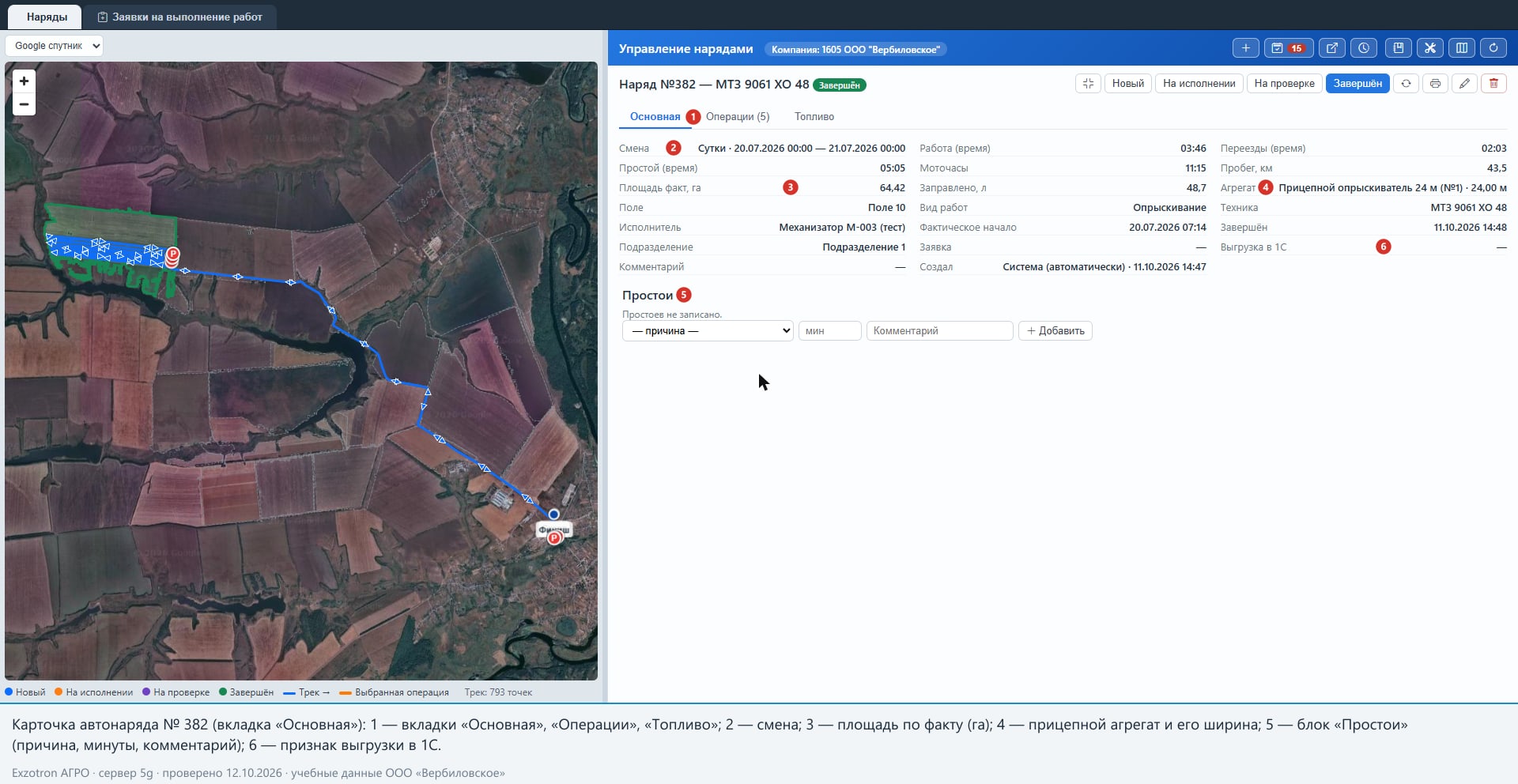

Сценарий 10. Получение фактических данных мониторинга#
Факт строится из треков, зажигания, датчика механизма (если есть), геозон и датчика топлива. В карточке наряда — три вкладки.
Вкладка «Основная»#
Смена, работа (время), переезды (время), простой (время), моточасы, пробег, площадь факт, га, заправлено, поле, вид работ, агрегат (название и ширина), техника, исполнитель, подразделение, заявка, фактическое начало, «Завершён», «Выгрузка в 1С» (номер пакета и дата), кто создал; внизу блок «Простои».
Вкладка «Операции»#
Таблица операций смены: «Работа», «Переезд», «Холостой ход», «Заправка» — с началом, концом, длительностью, местом/маршрутом, временем работы, моточасами, пробегом, скоростью, площадью и заправкой, строка «Итого». Клик по строке подсвечивает отрезок трека на карте. Под «Итого» выводятся строки «Остановки с работающим двигателем (без операции)» и «Моточасов по наряду всего», чтобы таблица сходилась с шапкой.
Вкладка «Топливо»#

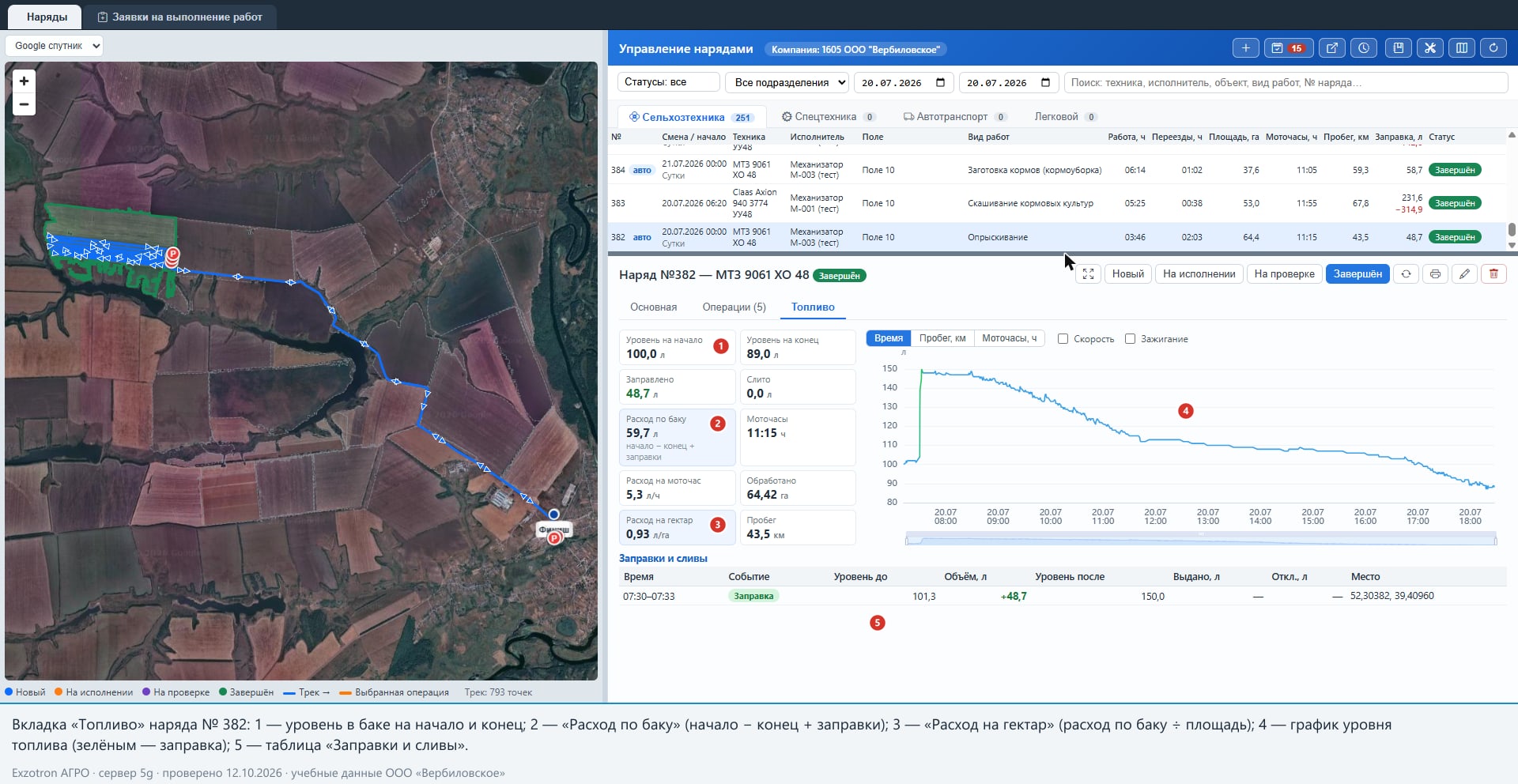

Только у автонарядов: уровень на начало и конец, заправлено, слито, расход по баку, расход на моточас, обработано га, расход на гектар, график уровня, таблица «Заправки и сливы». Подробно — в статье «Контроль топлива и эффективности сельхозтехники».
Трек на карте#

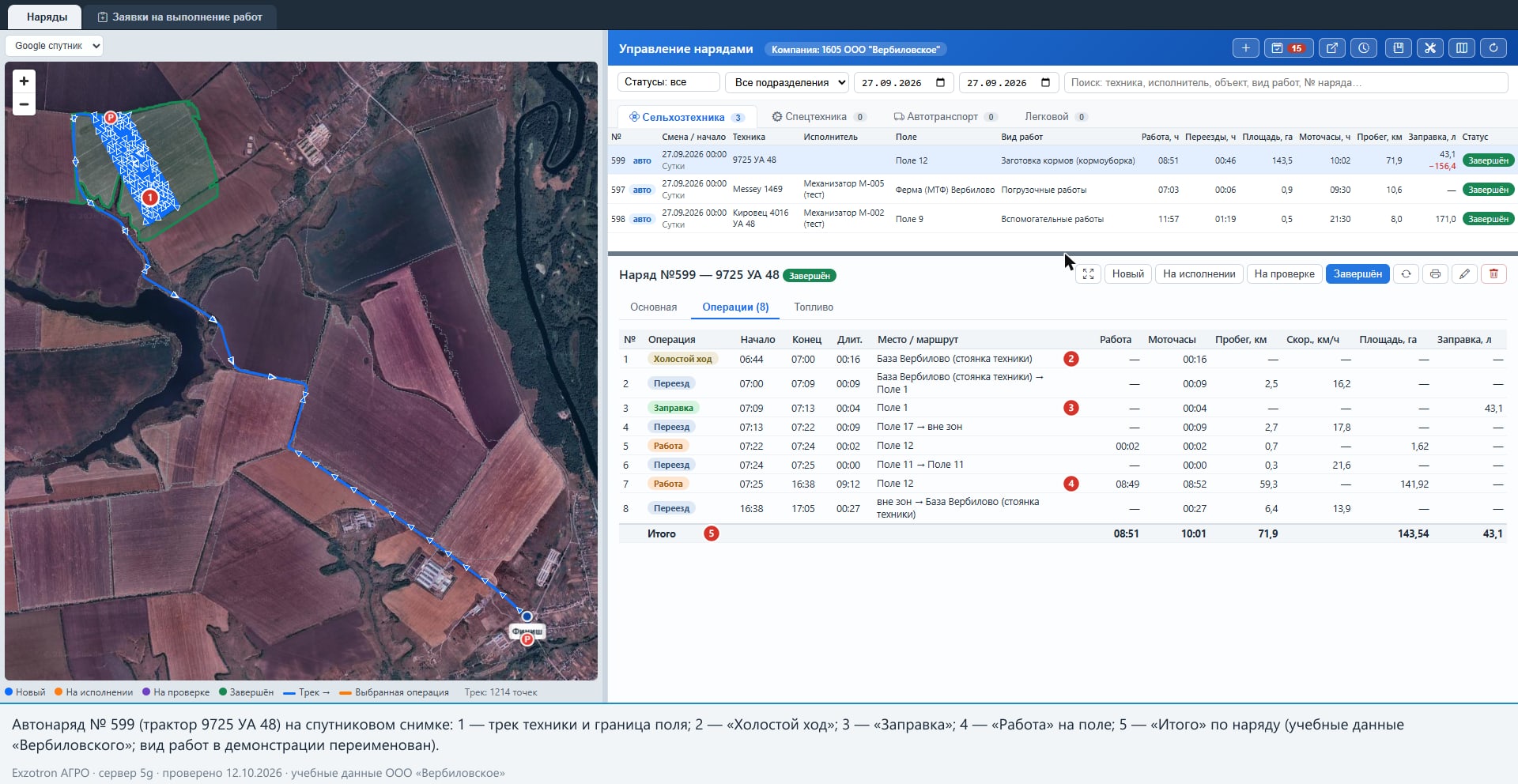

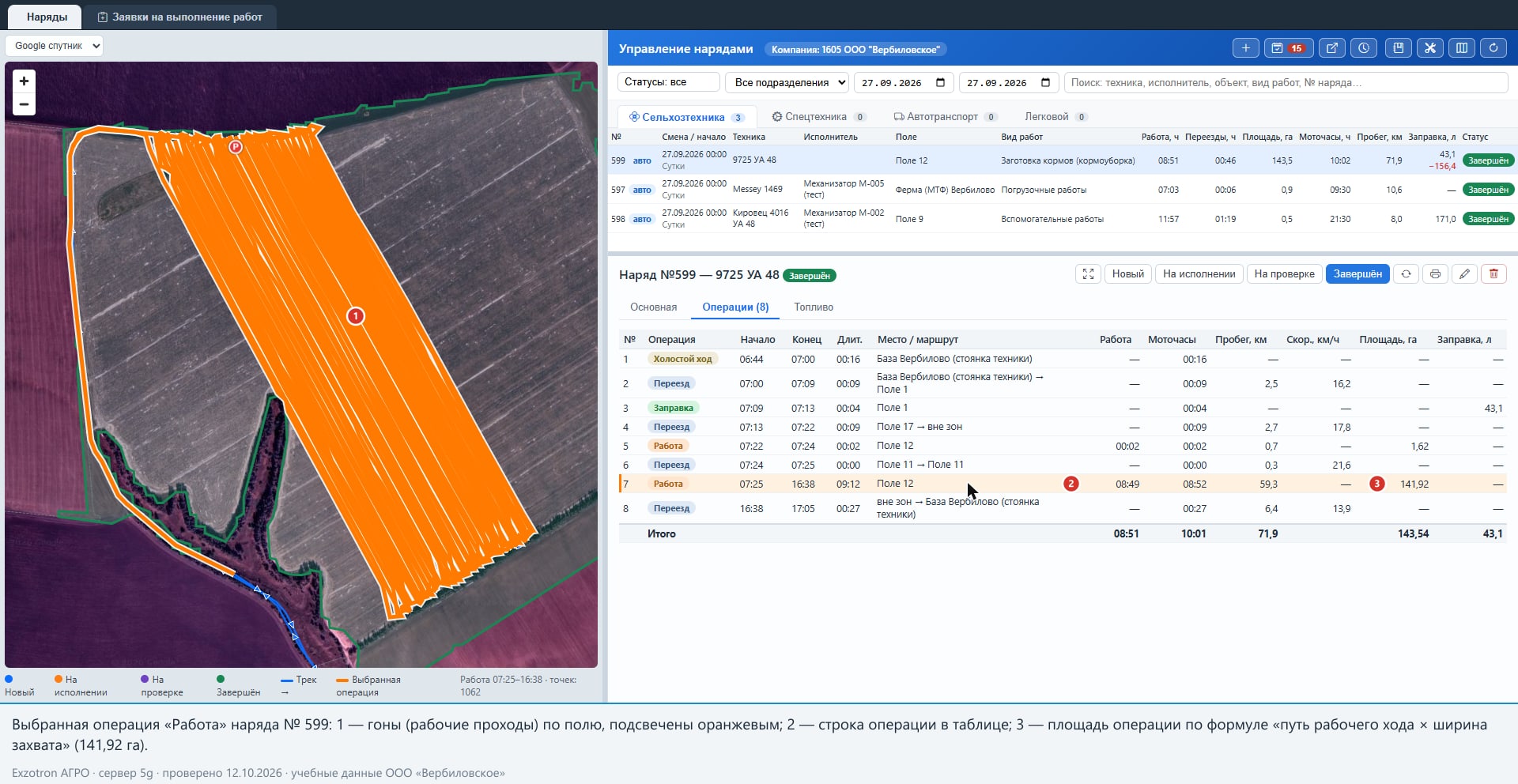

Слой карты выбирается в левом верхнем углу (обычная карта, спутник и др.). Выбранная операция подсвечивается оранжевым.
Сценарий 11. Выявление отклонений и простоев#
- Отклонения по объёму. Плановый объём заявки (60 га) против факта (21,3 га) виден в карточке и журнале.
- Холостой ход. Время, когда двигатель работает, а техника стоит, — отдельная операция или строка «Простой» в шапке.
- Простои с причиной. В блоке «Простои» выбрать причину из справочника, ввести минуты и комментарий → «Добавить». Нулевая длительность и отсутствие причины отклоняются. Простои вводятся только вручную, из рабочего времени не вычитаются, попадают в сводку дня, путевой лист и файл выгрузки.
- Замечания закрытия дня. Наряд не завершён, нет исполнителя, нет факта, факт введён вручную, пробег при выключенном двигателе (подозрение на подмену GPS), пересечение по времени с другим нарядом, слив топлива.
Чего система не замечает: полевой наряд без агрегата, без вида работ, с площадью около нуля при полевой работе, с моточасами больше 24 часов. Эти проверки диспетчер делает сам.
Сценарий 12. Корректировка данных#
| Что нужно | Как сделать | Ограничения |
|---|---|---|
| Выбрать агрегат / поправить вид работ / исполнителя автонаряда | значок «карандаш» в карточке → форма «Наряд №N (авто)» → «Сохранить» | факт пересчитывается сразу; поле, техника, смена не правятся |
| Пересчитать факт после смены настроек датчика, геозон, агрегата | кнопка «Пересчитать» (стрелки) | не работает при ручном факте; закрытый день блокирует |
| Ввести факт вручную (прибор неисправен) | «Факт вручную»: часы, объём, пробег, заправка, причина (обязательна) | только ручные наряды; система предупреждает о неправдоподобных значениях, но не запрещает; «Вернуть расчёт по телеметрии» отменяет |
| Заменить исполнителя посреди смены | «Разделить наряд» → новый исполнитель с времени X | только ручные не завершённые наряды |

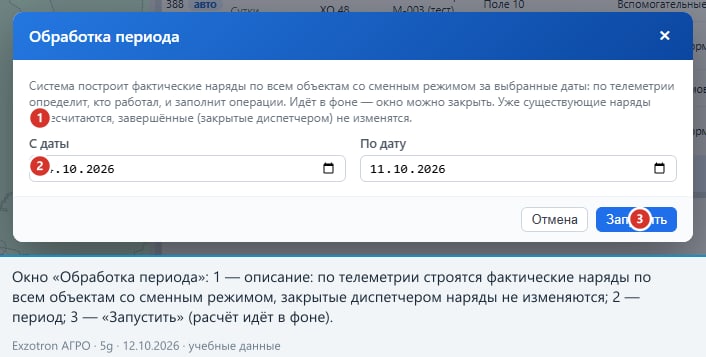

| Построить наряды за прошлые даты | «Обработать период» (до 32 дней за запуск) | роли администратор/расширенный пользователь; завершённые наряды не меняются |
| Удалить наряд | «корзина» в карточке | заявка-основание возвращается в «Новую»; закрытый день блокирует |
Сценарий 13. Завершение наряда#
Кнопки статусов в карточке: «На проверке» (диспетчер проверил факт) → «Завершён» (принят). Для ручного наряда при переходе в «На проверке» и «Завершён» факт рассчитывается по телеметрии; заявка-основание получает статус «Выполнена». Завершённые автонаряды планировщик и «Обработать период» не пересчитывают.
Сценарий 14. Закрытие рабочего дня#

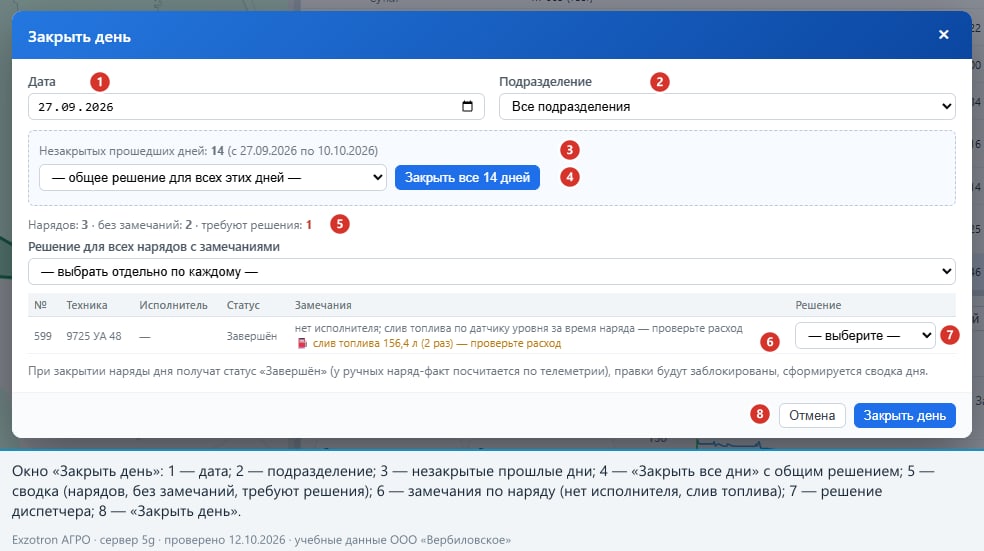

Действия. Кнопка «Закрыть день» (на ней — счётчик незакрытых дней последних двух недель). Диалог открывается на самом давнем незакрытом дне; дату и подразделение можно изменить.
В диалоге:
- сводка: сколько нарядов, без замечаний, требуют решения;
- список только тех нарядов, у которых есть замечания, с выбором решения: «Закрыть как есть» или «Перенести на следующий день» (перенос — только для ручного не завершённого наряда);
- общее решение «для всех», а для нескольких дней — «Закрыть все N дней» (до 31 дня, только прошедшие дни).
Что происходит при закрытии. Наряды без замечаний принимаются сами; по остальным применяются решения; наряды переводятся в «Завершён»; сохраняется сводка дня; правка, пересчёт, простои и ручной факт по нарядам этого дня блокируются. Открыть день заново может только администратор или расширенный пользователь; статусы нарядов при этом не возвращаются — для пересчёта нужно открыть день, перевести наряд в «На проверке», нажать «Пересчитать» и снова принять.
Сценарий 15. Формирование итоговых документов#
Путевой лист сельскохозяйственной техники#

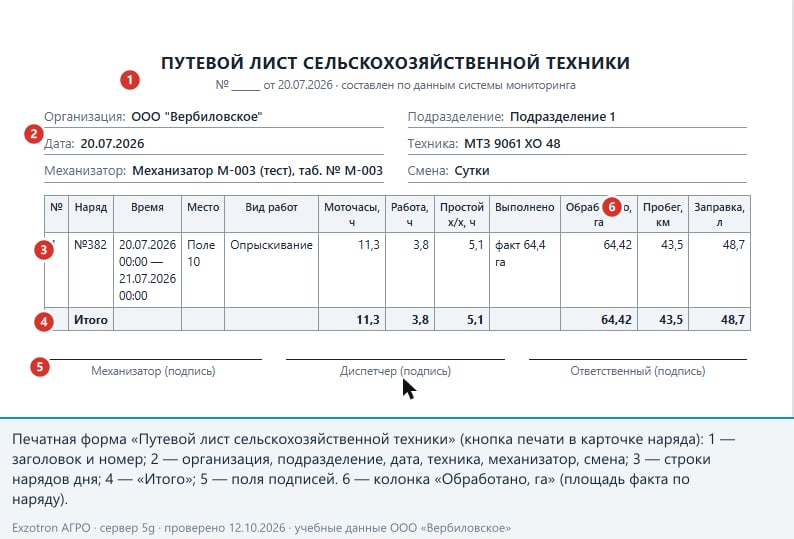

Иконка принтера в карточке наряда → новая вкладка с печатной формой. Документ формируется по принципу «техника + механизатор + дата»: в таблице все наряды дня этого механизатора на этой технике. Колонки: №, наряд, время, место (поле), вид работ, моточасы, работа, простой х/х, выполнено (план/факт), обработано, га (с версии от 12.10.2026), пробег, заправка; итоги; блок простоев; подписи механизатора, диспетчера, ответственного.
Выгрузка в 1С#

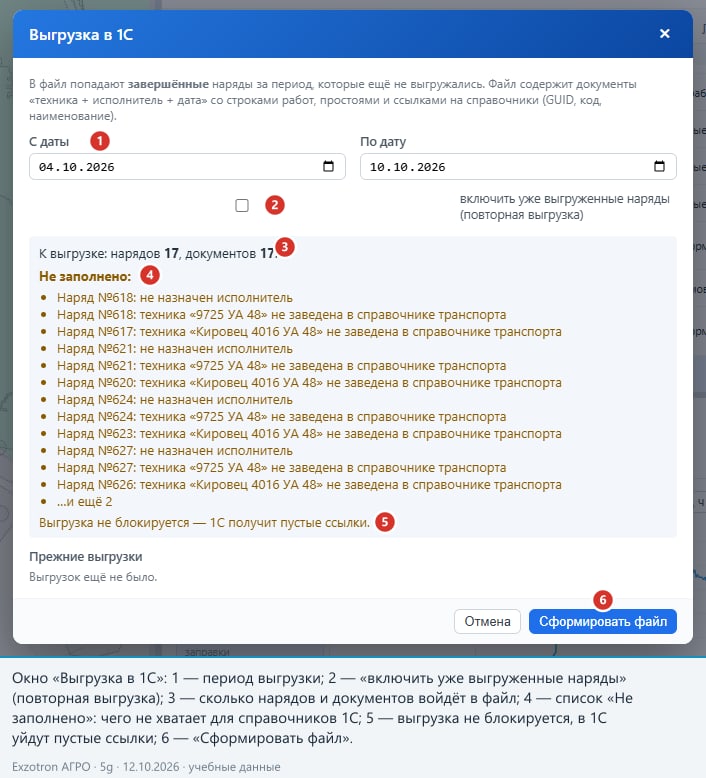

Кнопка «Выгрузка в 1С»: период, галочка «включить уже выгруженные наряды (повторная выгрузка)», предпросмотр («К выгрузке: нарядов N, документов M») и список «Не заполнено» — чего не хватает для справочников 1С (нет исполнителя, техника не заведена в справочнике транспорта и др.). Выгрузка не блокируется — 1С получит пустые ссылки. В файл попадают только завершённые наряды, которые ещё не выгружались; период — до 93 дней.
Сквозной пример: «Скашивание на Поле 1» (учебные данные ДемоАгро)
Пример проходит по реальной цепочке: заявка № 20 → наряд № 379 → факт → завершение. Расход топлива показан на другом наряде той же техники (№ 382 — автонаряд), потому что у ручных нарядов вкладки «Топливо» нет. Все цифры учебные.
| Параметр | Значение |
|---|---|
| Подразделение | Подразделение 1 |
| Поле | Поле 1 (59,99 га по контуру; культура по плану посева — «Однолетние травы») |
| Техника | МТЗ 9061 ХО 48 |
| Агрегат | Косилка-плющилка 9 м (№ 1) |
| Операция (вид работ) | Скашивание кормовых культур |
| Исполнитель | Механизатор М-003 (тест) |
| Плановый объём | 60 га |
Этап 1. Заполнение справочников. Все справочники из таблицы заполнены (см. статью «Справочники»): вид работ «Скашивание кормовых культур» (ед. «га»), агрегат «Косилка-плющилка 9 м» (ширина 9 м), сотрудник М-003, график «Сутки».
Этап 2. Создание поля. Поле 1 — контур в группе «Поля», площадь 59,99 га; на него заведён объект работ П-01.
Этап 3. Назначение культуры. В плане посева на 2026 год на Поле 1 назначена культура «Однолетние травы»; в окне подбора поля она отображается цветной точкой.
Этап 4. Техника и агрегат. Техника МТЗ 9061 ХО 48 — объект с типом «Сельхозтехника», график «Сутки»; агрегат — косилка-плющилка 9 м.
Этап 5. Создание заявки. Заявка № 20: Поле 1, «Скашивание кормовых культур», плановый объём 60,0 га, приоритет «Обычный», требуется к 17.07.2026.

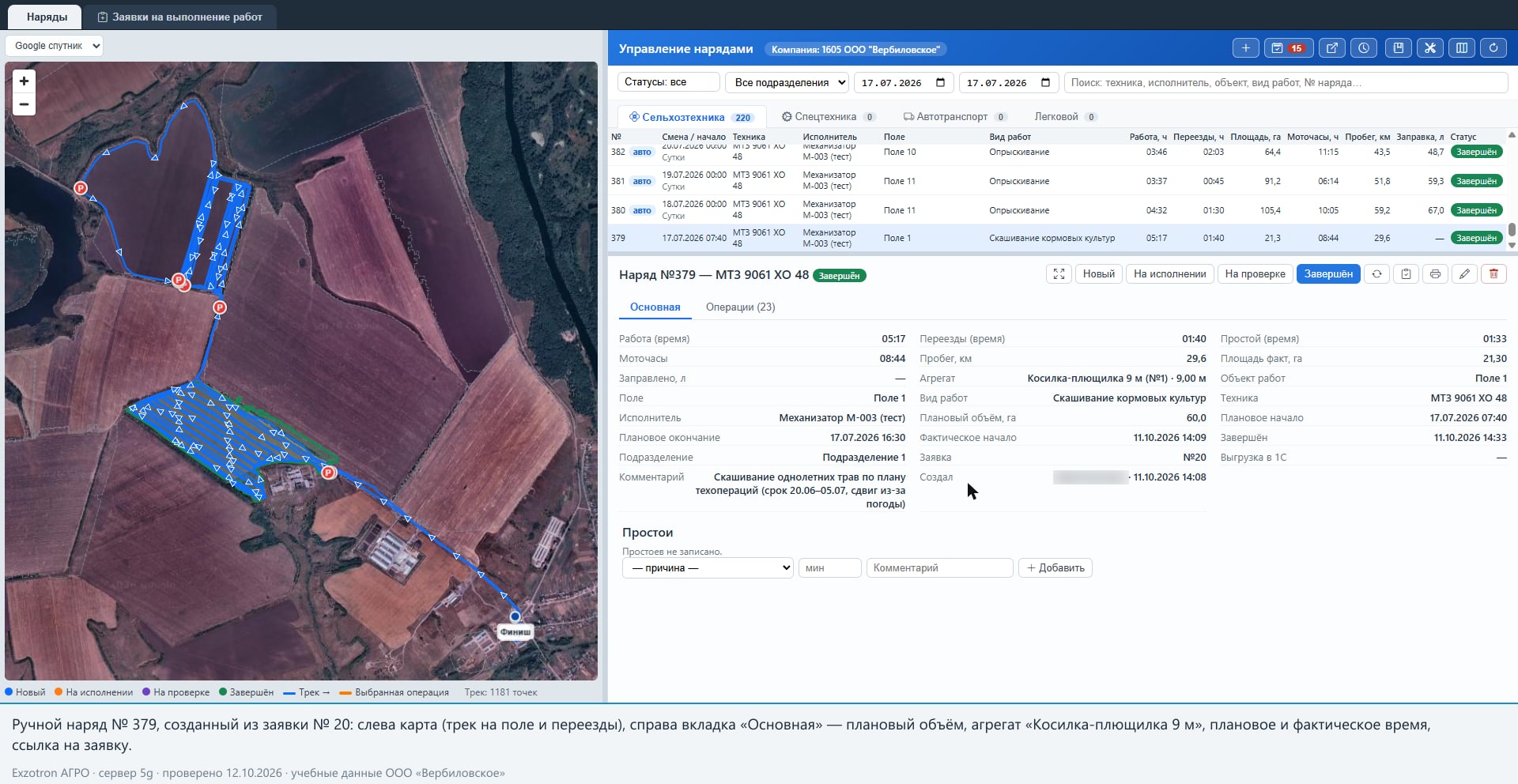

Этап 6. Создание наряда. «Сформировать наряд» из заявки: техника МТЗ 9061, исполнитель М-003, плановое начало 17.07.2026 07:40 → наряд № 379, заявка «Запланирована».
Этап 7. Выполнение полевых работ. В этот день трактор выезжает с базы, работает на Поле 1 и перемещается на соседние участки (переезды).

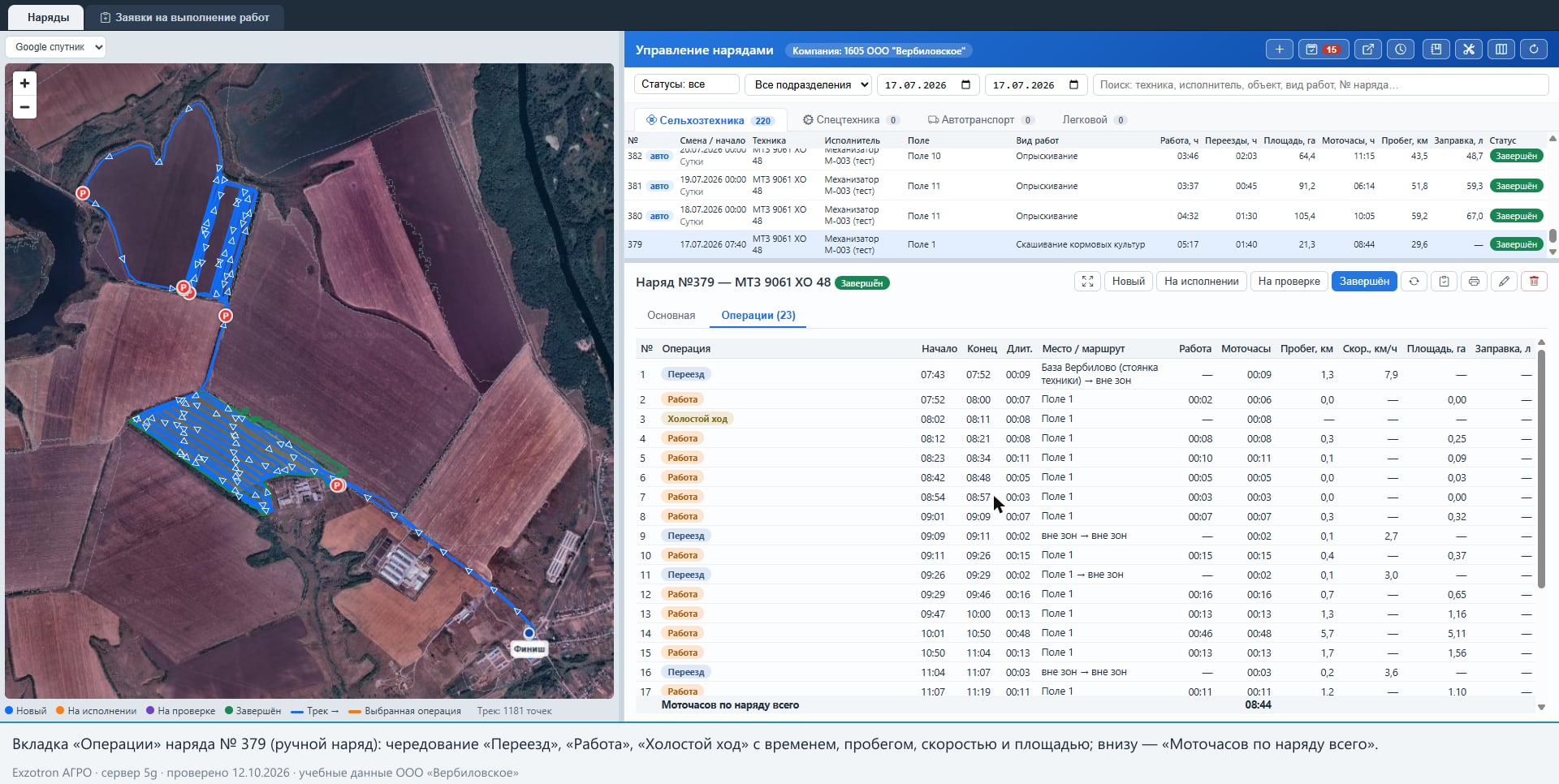

Этап 8. Получение фактической телеметрии. После перевода наряда в «На проверке» система рассчитала факт по данным навигации. На карте виден трек — работа на Поле 1 и переезды.

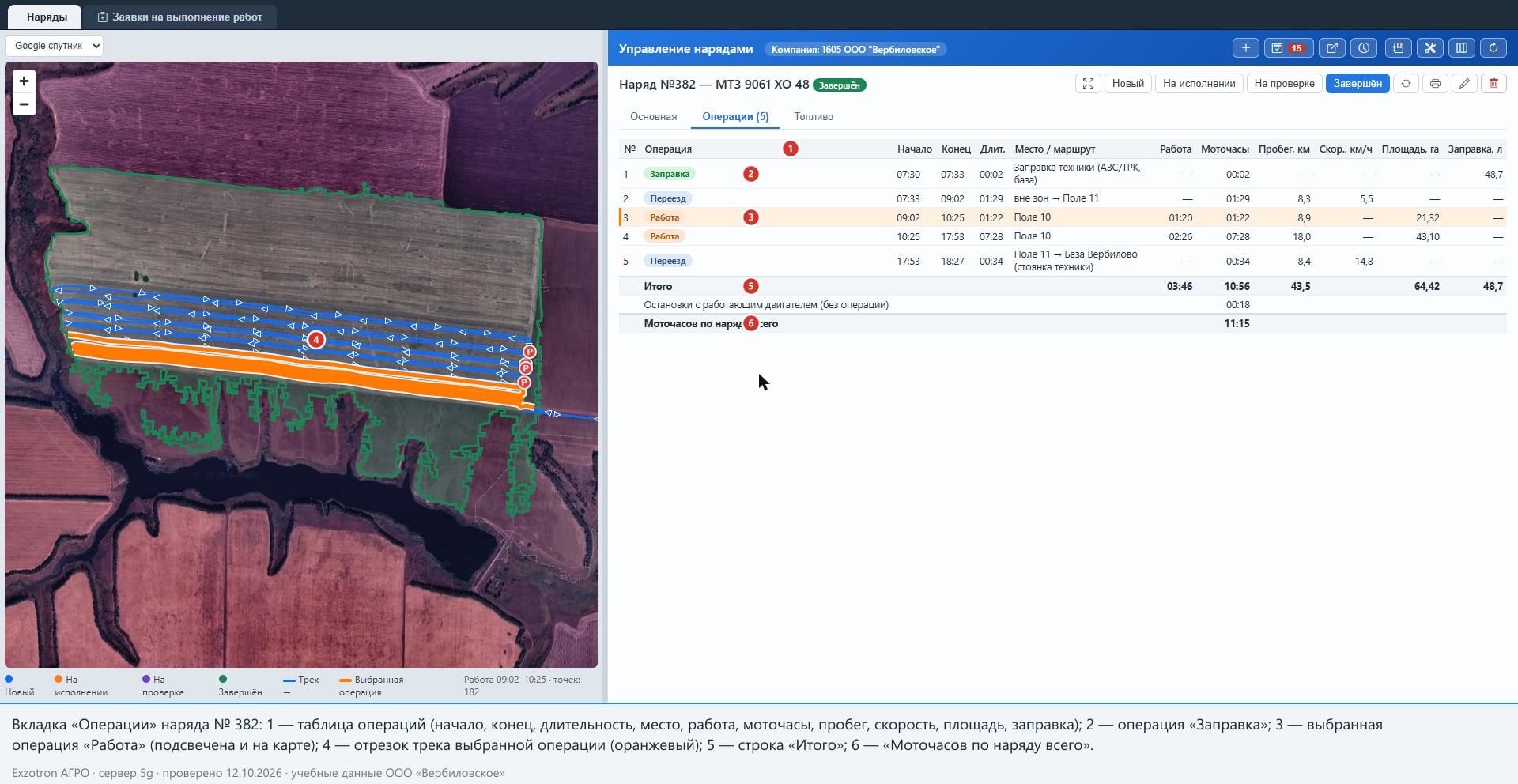

Этап 9. Расчёт площади и рабочего времени. Работа 5 ч 17 мин, переезды 1 ч 40 мин, простой (холостой ход) 1 ч 33 мин, моточасы 8 ч 44 мин, пробег 29,6 км, площадь факт — 21,30 га (ширина орудия 9 м). Вкладка «Операции» содержит 23 операции — чередование «Работа» на Поле 1, коротких «Переездов» и «Холостого хода».
Этап 10. Контроль расхода топлива. У ручного наряда № 379 вкладки «Топливо» нет, заправок в нём нет (в колонке «Заправлено» — прочерк). Для иллюстрации контроля топлива используем автонаряд № 382 этой же техники (опрыскивание 20.07.2026): заправка 48,7 л, расход по баку 59,7 л, 5,3 л на моточас, 0,93 л/га при обработанной площади 64,42 га. Разрыв сценария: наряд скашивания и наряд с топливом — разные наряды; сквозной расчёт «литров на гектар» по заявке № 20 в системе невозможен, так как у ручных нарядов топливо не детализируется.
Этап 11. Завершение наряда. Статус «Завершён»; заявка № 20 стала «Выполнена» и показывает ссылку на наряд № 379.
Этап 12. Формирование отчёта. Закрыв день, диспетчер получает сводку; путевой лист печатается из карточки наряда; в файл для 1С уходит документ «МТЗ 9061 + Механизатор М-003 + 17.07.2026» со строкой работ и фактом по полю (fields[]). Для сопоставления с планом используется отчёт «Исполнение плана» (см. статью «Отчёты и аналитика»).
Итог примера. План по заявке — 60 га, факт — 21,3 га: расхождение видно в карточке и журнале сразу. Расхождение — повод для решения диспетчера (довести работу вторым нарядом или закрыть как есть).
Сообщения системы, которые вы можете увидеть#
| Сообщение | Причина | Что делать |
|---|---|---|
| «Выберите геозону» / «Выберите вид работ» / «Выберите технику» | не заполнено обязательное поле формы | заполнить поле |
| «Наряд можно сформировать только из новой заявки» | по заявке уже есть наряд или она отменена | работать с существующим нарядом |
| «По заявке уже есть наряд — сначала удалите наряд» | попытка удалить заявку с нарядом | удалить наряд, затем заявку |
| «запланирован на …, завершить до наступления даты нельзя» | ручной наряд на будущую дату | дождаться планового дня |
| «День … закрыт — наряд изменить нельзя» | день закрыт | открыть день (администратор/расширенный пользователь) |
| «Нет доступа к другому подразделению» | у пользователя ограничен список подразделений | запросить права |
| «Выберите подразделение: у вас доступно несколько» | закрытие дня при нескольких доступных подразделениях | выбрать подразделение |
| «Выгрузка не блокируется — 1С получит пустые ссылки» | предпросмотр выгрузки нашёл незаполненные данные | заполнить данные и повторить |
