Версия ПО: Exzotron Server (сборка от 12.10.2026) · Проверено: 12.10.2026 · Ответственный компонент: отчёты планов, окно «Наряды», печатные формы. Все цифры в примерах — учебные данные ООО ДемоАгро (план на 2026 год, 26 полей, 2 441,71 га); факт в «Исполнении плана» — результат демонстрационного прогона эмуляции диспетчера, а не данные реального хозяйства.
Статья — полный реестр реально доступных отчётов Exzotron АГРО с описанием каждой закладки и каждого режима. Большие отчёты показаны целиком: на странице их можно прокручивать и изучать так, как в самой системе. В конце — таблица «какие аналитические разрезы закрыты» и ведомость того, чего пока нет.
1. Какие отчёты есть#
| Название в интерфейсе | Категория пользователей | Закрывает |
|---|---|---|
| Отчёт: План технологических операций (5 закладок) | руководитель, главный агроном, инженер, бухгалтер | потребность в технике и топливе по плану, график работ, план против факта, печатные формы документов плана |
| Отчёт: План посева | руководитель, агроном | структура посевных площадей по культурам и полям, севооборот |
| Журнал нарядов, карточка наряда | диспетчер, руководитель | факт по каждой технике и смене |

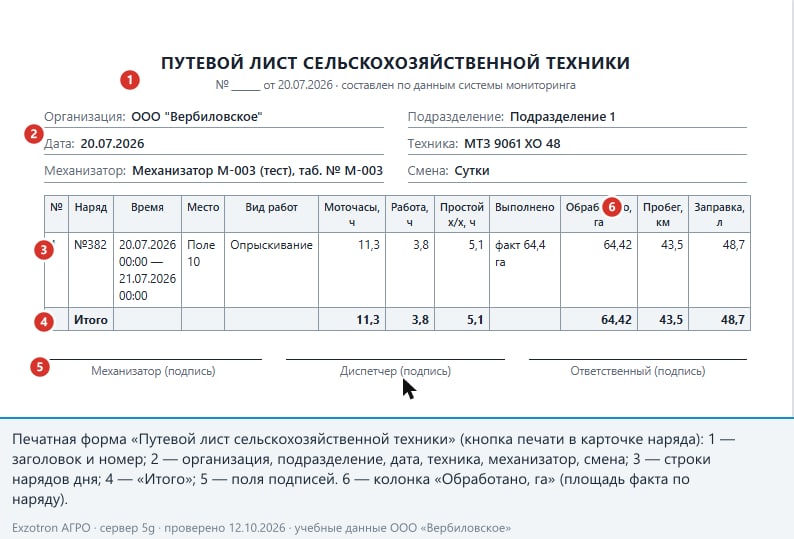

| Путевой лист сельскохозяйственной техники | механизатор, бухгалтер | печатный документ по технике и дню |
| Сводка закрытия дня | диспетчер, руководитель | итоги дня |
| Файл выгрузки для 1С | бухгалтер | факт по полям для учёта |
| Телематические отчёты меню «Отчеты» (пробег, действия, геозоны, скорость, расход топлива, эффективность и др.) | инженер, администратор | общие отчёты платформы по объектам; для агро-объектов в проверке не прогонялись; доступ — администратор |
| Работа спецтехники и топливо | инженер | двигатель, механизм, топливо на одной оси времени; только объекты с датчиком механизма |
Общая схема: справочники и документы → фильтрация и агрегирование → отчёты → печать и экспорт.

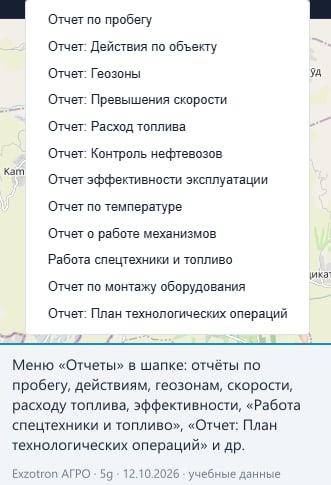

Меню «Отчеты» находится в шапке на странице «Объекты» (режим «Геозоны» или «Объекты»); каждый отчёт открывается в новой вкладке браузера.
Если браузер блокирует всплывающее окно, разрешите всплывающие окна для сайта сервера: отчёты открываются в отдельной вкладке.
2. Как открыть отчёты планов#

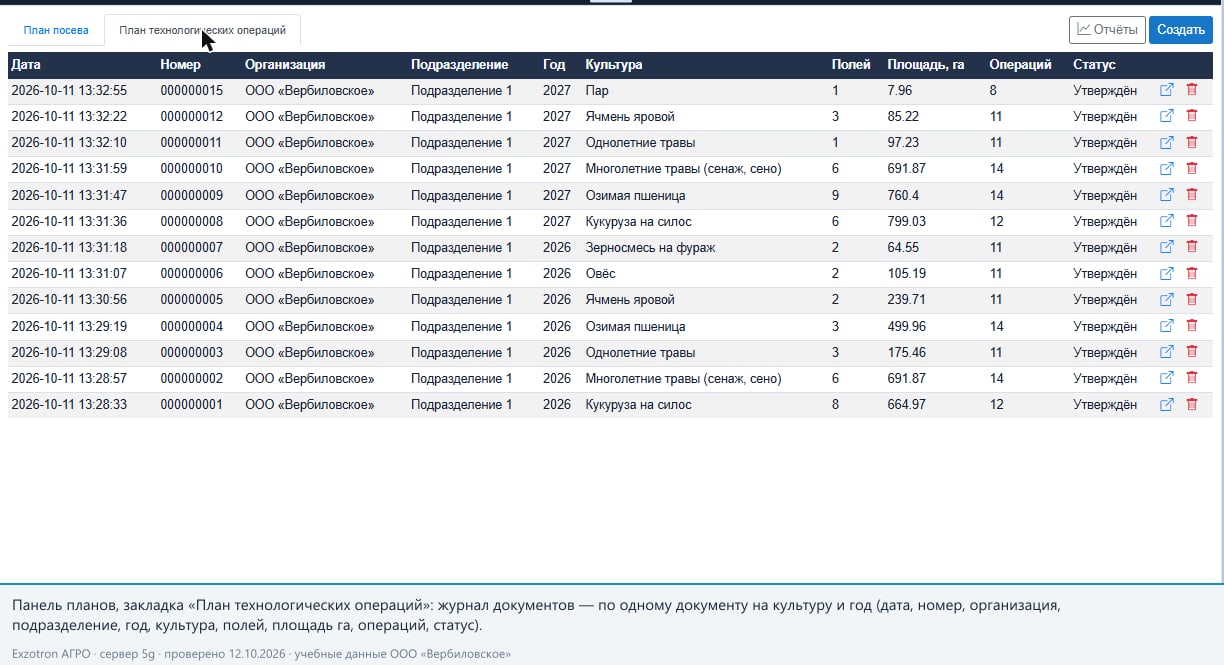

- План технологических операций: меню «Отчеты» → «Отчет: План технологических операций». Или: режим «Геозоны» → значок-калькулятор → закладка «План технологических операций» → кнопка «Отчёты». Кнопка «Печать» в окне отдельного документа плана открывает отчёт по одному документу (закладка «Документы»).
- План посева: значок-калькулятор → закладка «План посева» → кнопка «Отчёт».
Во всех отчётах в шапке: «Задать параметры» (возврат к выбору года), значок принтера (печатает текущую закладку), значок Excel (выгружает таблицы текущей закладки в файл .xls).
3. Отчёт «План технологических операций»#
Параметр: «Год урожая» (список лет из журнала документов), кнопка «Построить». В отчёт попадают все документы года, включая черновики.

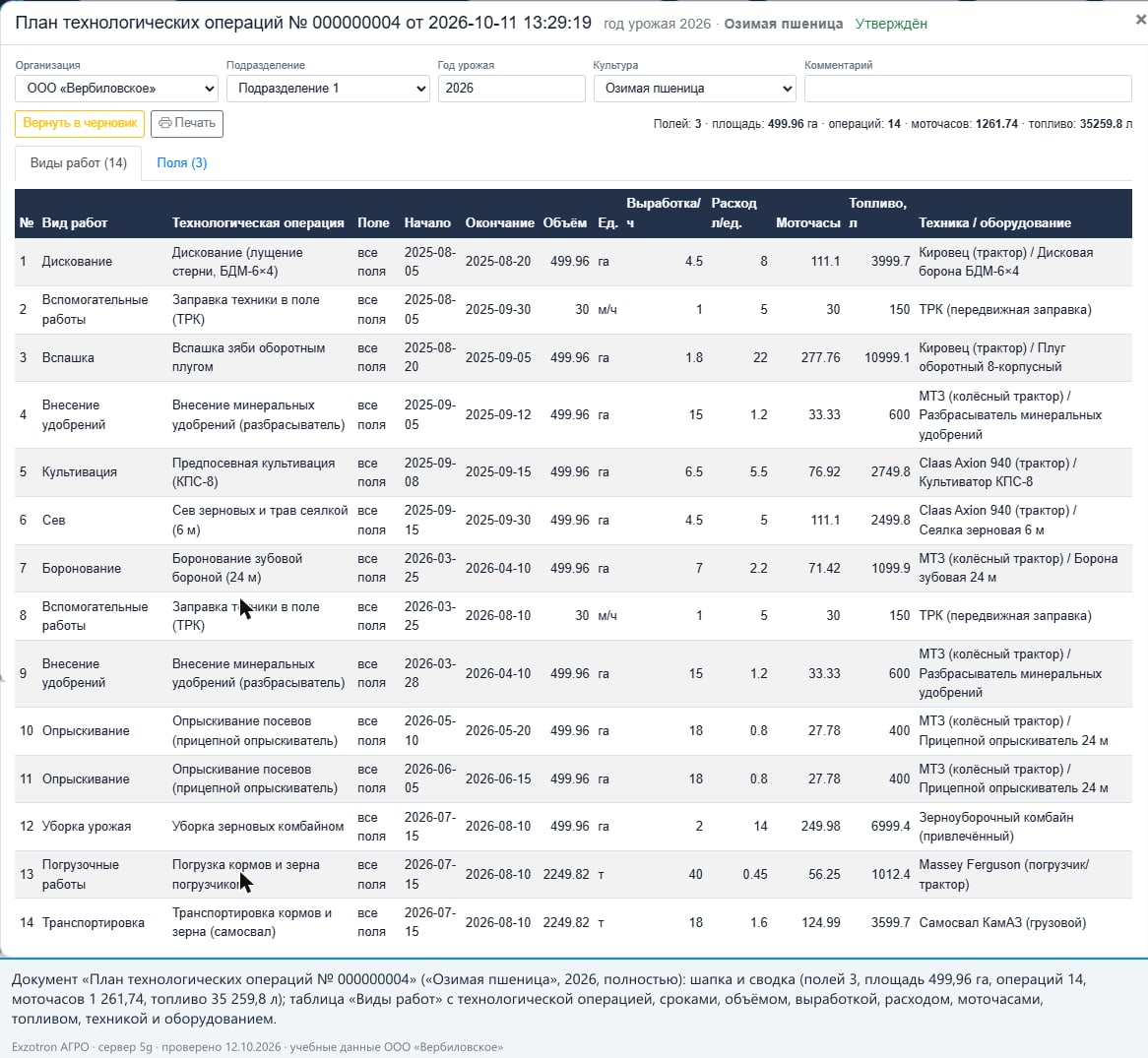

Данные: документы «План технологических операций» (поля, строки видов работ с нормами), справочники; для вкладки «Исполнение плана» дополнительно — рабочие операции нарядов в статусах «На проверке» и «Завершён».
Формулы плана:
- объём строки — введённый объём; если пуст — площадь выбранного поля; если и поля нет — сумма площадей всех полей документа;
- моточасы = объём / выработка в час (при пустой выработке — пусто);
- топливо, л = объём × расход л/ед.;
- «Топливо л/га» = топливо ÷ площадь; «Моточасы/га» = моточасы ÷ площадь.
3.1 Закладка «Сводный план»#

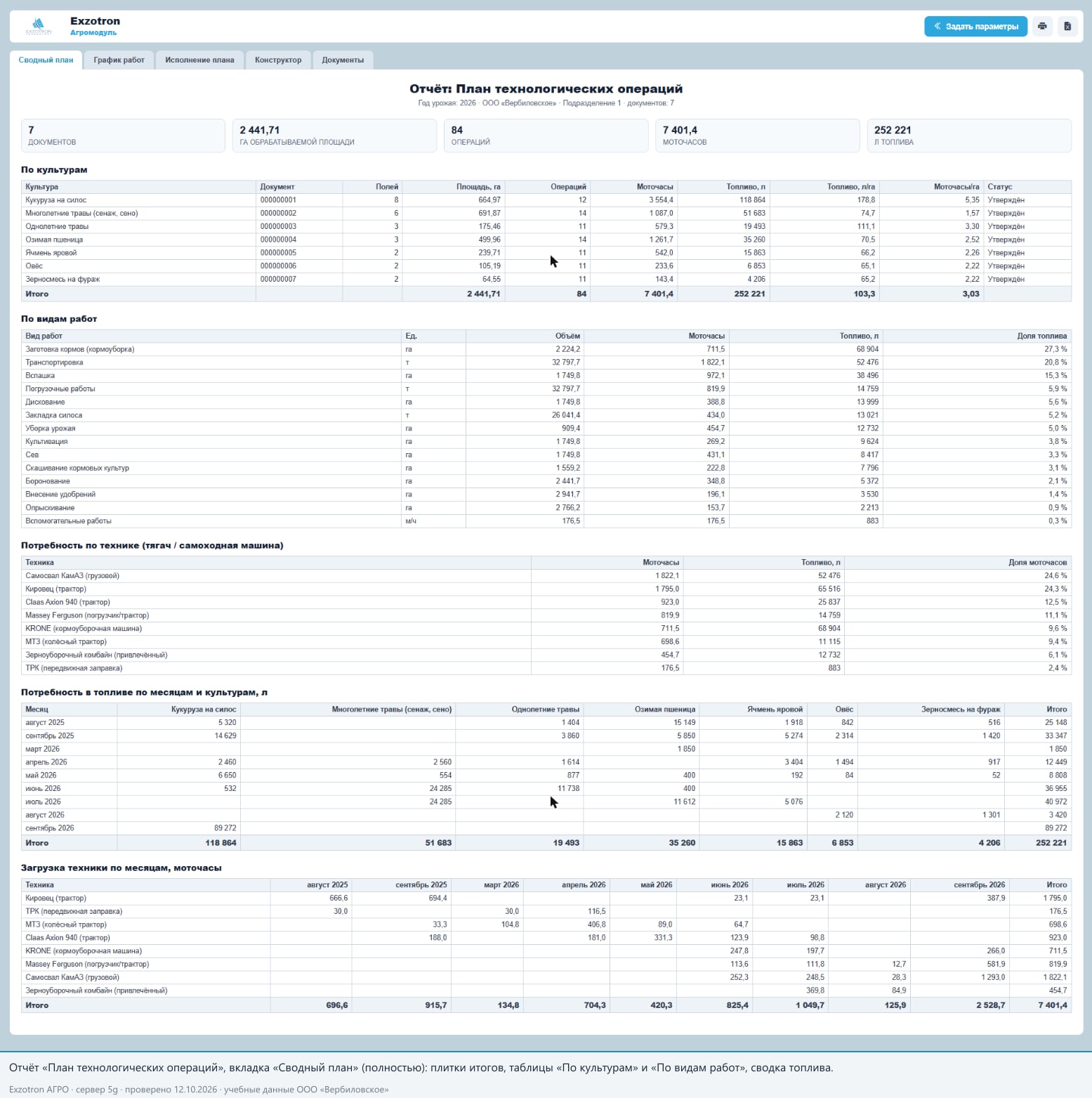

Назначение. Сколько работы, техники и топлива требует план года.
Что показывает: плитки (документов, га обрабатываемой площади, операций, моточасов, л топлива); таблицы «По культурам» (документ, полей, площадь, операций, моточасы, топливо, л/га, моточасы/га, статус), «По видам работ» (объём, моточасы, топливо, доля топлива), «Потребность по технике (тягач / самоходная машина)», «Потребность в топливе по месяцам и культурам, л», «Загрузка техники по месяцам, моточасы».
Как читать (учебные данные). План 2026 включает 7 документов, 84 операции, 2 441,71 га, 7 401,4 моточаса и 252 221 л топлива. Больше всего топлива требует «Заготовка кормов» (27,3 %), затем «Транспортировка» (20,8 %) и «Вспашка» (15,3 %). Самая «топливоёмкая» культура на гектар — кукуруза на силос (178,8 л/га по плану). Больше всего моточасов запланировано на самосвал КамАЗ и трактор «Кировец». Пик потребности в топливе — сентябрь 2026 (89 272 л, силосная кукуруза).
Ограничения. Только плановые числа. Месяц определяется по дате начала строки: операция, идущая два месяца, целиком относится к первому. «Техника» — это марка из строки плана, а не конкретная машина парка. «Топливо л/га» делит топливо всех операций (включая перевозку и погрузку в тоннах) на площадь.

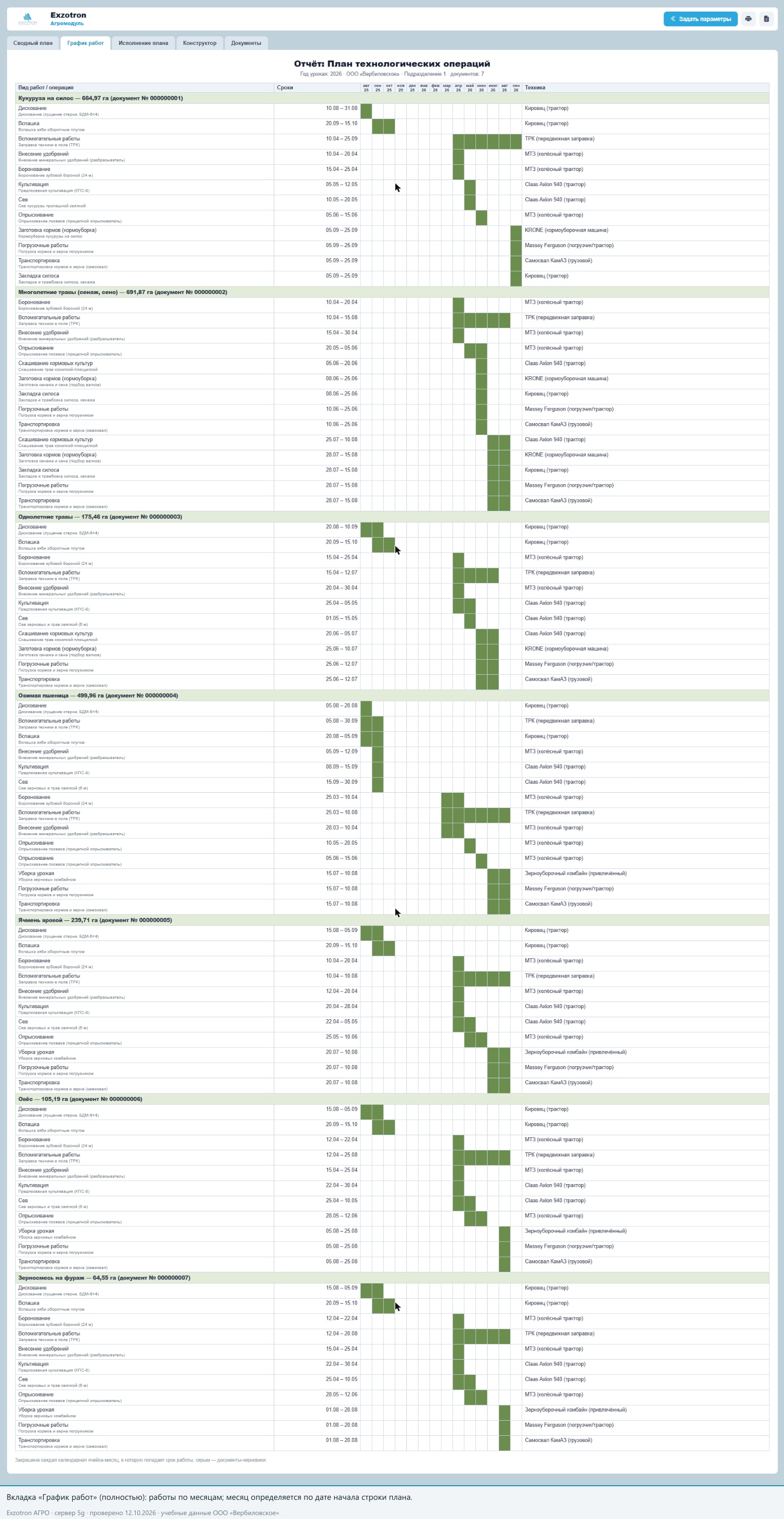

3.2 Закладка «График работ»#
Назначение. Диаграмма Ганта плана по месяцам.
Что показывает: строки по документам-культурам «Культура — N га (документ № …)»; колонки — «Вид работ / операция» (под названием вида мелким шрифтом технологическая операция), «Сроки», месяцы от самого раннего начала до самого позднего окончания, «Техника». Ячейка месяца закрашена, если работа идёт в этом месяце; серый цвет — документ-черновик.
Выводы. Сезонная картина по культурам, наложение операций по времени, «хвосты» работ.
Ограничения. Шаг — месяц; факт на график не наносится; при выгрузке в Excel цвета теряются.

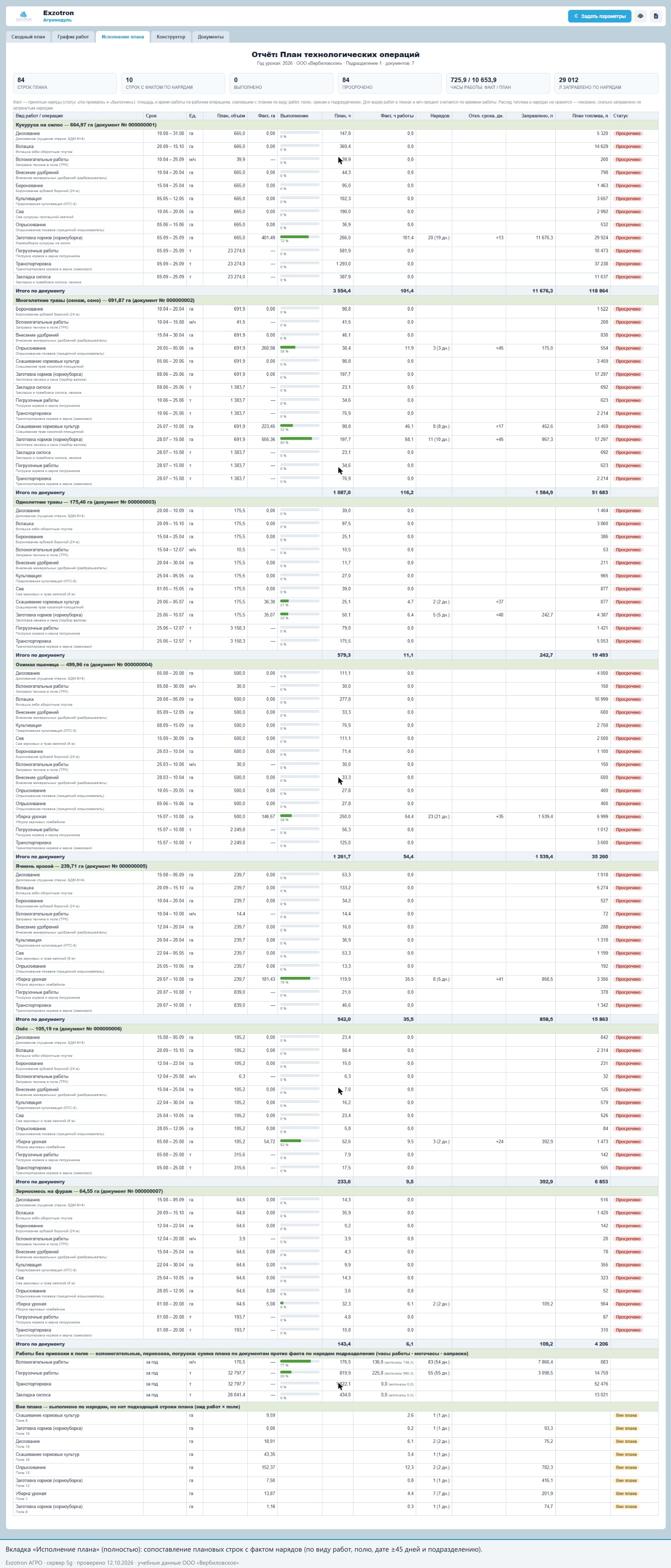

3.3 Закладка «Исполнение плана» (план против факта)#
Назначение. Сколько запланированного реально сделано по нарядам и что сделано не по плану.
Плитки: строк плана; строк с фактом по нарядам; выполнено; просрочено; часы работы факт / план; л заправлено по нарядам.
Колонки (13): Вид работ / операция; Срок; Ед.; План, объём; Факт, га; Выполнение (полоса и %); План, ч; Факт, ч работы; Нарядов (в скобках — дней); Откл. срока, дн.; Заправлено, л; План топлива, л; Статус.
Три группы строк.
- Строки плана по документам (культурам) с итогом «Итого по документу».
- «Работы без привязки к полю» — вспомогательные, перевозка, погрузка: строка на вид работ не в гектарах; суммируются планы по документам и сравниваются с фактом по нарядам подразделения (часы работы, моточасы, заправка).
- «Вне плана» — сделано по нарядам, но подходящей строки плана (вид работ × поле) нет.
Как факт привязывается к плану. Окно дат — от самого раннего начала до самого позднего окончания строк плана, расширенное на 45 дней в обе стороны. Рабочая операция наряда (вид работ + поле + день) сопоставляется со строками плана в гектарах и со сроками: подходит строка, у которой совпадает вид работ, подразделение (если указано), и поле входит в поле строки (или, если в строке «все поля», — в любое поле документа). Выбирается ближайшая по срокам; если расстояние не больше 45 дней, факт засчитывается в строку и отражается отклонение срока (минус — раньше начала, плюс — позже окончания). Иначе факт попадает в «Вне плана» (если вида работ нет в плане как не-гектарного).
Проценты и статусы. Для «га» — факт га × 100 ÷ объём строки; для остальных единиц — факт часов работы × 100 ÷ плановые часы. «Выполнено» — от 95 %; «Выполнено раньше/позже срока» — по отклонению; от 0 до 95 % — «В работе» или «Просрочено» (если срок строки прошёл); 0 % — «Запланировано» (начало в будущем), «Просрочено» или «Не начато».
Как читать (учебные данные). На снимке: 84 строки плана, по 10 строкам есть факт по нарядам, «Выполнено» — 0, «Просрочено» — 84 (дата отчёта 12.10.2026 позже сроков строк), заправлено по нарядам — 29 012 л; факт часов — 725,9 при плане 10 653,9. В группе «Вне плана» — 8 строк. Например, факт «Скашивание кормовых культур» и «Заготовка кормов» привязан к строкам плана «Многолетних трав» (в строках видны отклонения срока +17…+45 дней), а факт «Уборки урожая» — к документам озимой пшеницы, ярового ячменя, овса и зерносмеси. Объём факта многократно меньше плана: демонстрационный план составлен на весь объём культур, а прогон эмулировал работу восьми единиц техники.
Честная оговорка. Связи «наряд ↔ строка плана» в базе нет, привязка — вычисляемая (вид работ, поле, дата, подразделение). Чтобы факт попадал в план, диспетчер должен проставлять в нарядах те виды работ, что есть в плане. В демонстрационных данных ДемоАгро 63 наряда перемаркированы на плановые виды работ именно ради показа этого отчёта; их площади и часы не менялись.
Ограничения. Не учитывает строки без дат; не сопоставляет фактический расход топлива с нормой операции (только «заправлено по нарядам» и «план топлива»); для видов работ не в гектарах привязка идёт суммарно по подразделению; «сегодня» берётся по часам браузера (UTC).

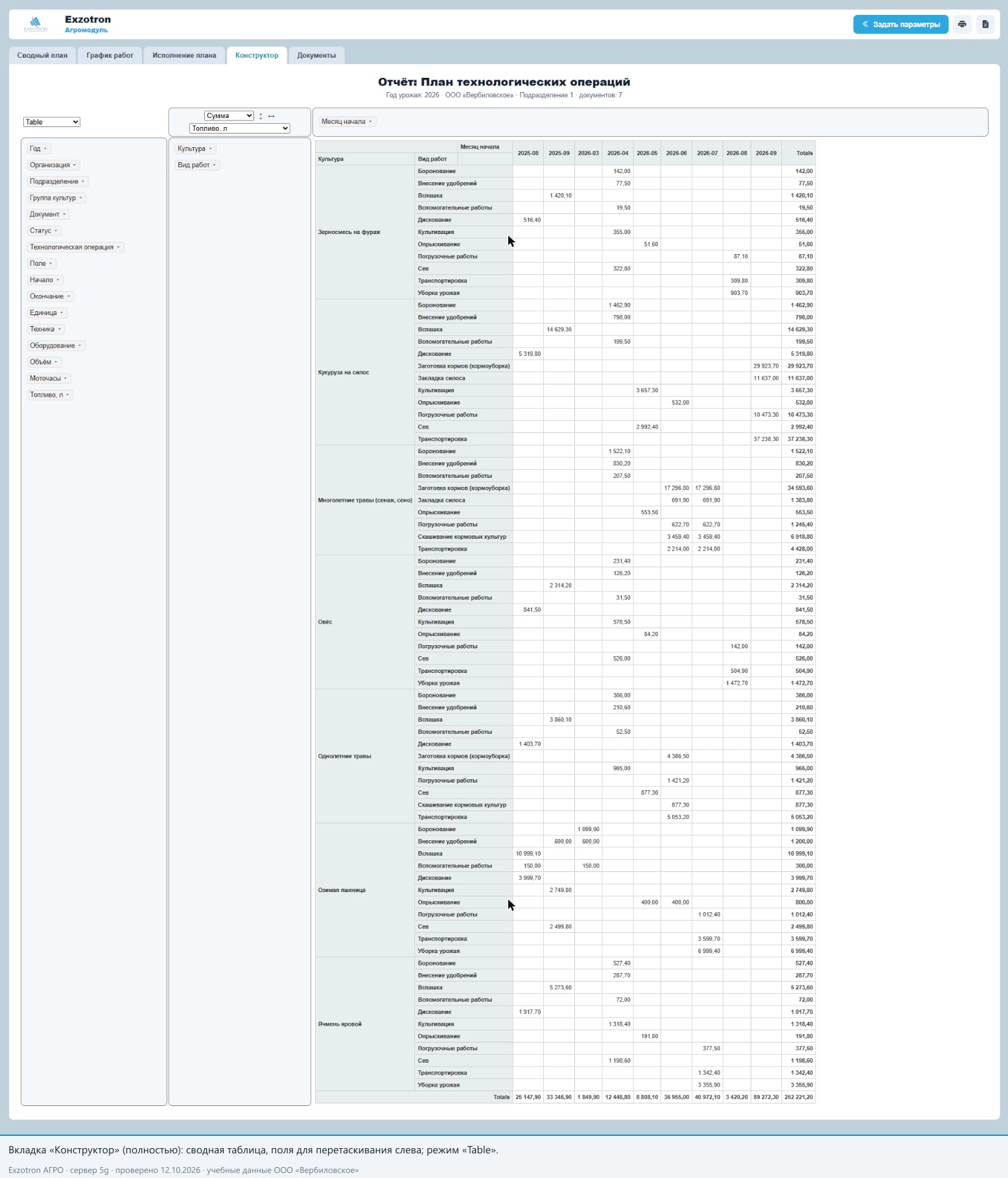

3.4 Закладка «Конструктор» (сводные таблицы)#
Назначение. Произвольные группировки плана; сводная таблица на PivotTable.js.
Измерения (поля для перетаскивания): Год, Организация, Подразделение, Культура, Группа культур, Документ, Статус, Вид работ, Технологическая операция, Поле, Месяц начала, Начало, Окончание, Единица, Техника, Оборудование. Показатели: Объём, Моточасы, Топливо, л. Агрегаторы: Сумма, Количество, Среднее, Минимум, Максимум (русские подписи; числа в формате «14 629,30»). Режимы отображения: Table, Table Barchart, Heatmap, Row Heatmap, Col Heatmap (подписи режимов — стандартные английские).
Как пользоваться. Перетащите измерение в область строк (слева) или столбцов (над таблицей); выберите агрегатор и показатель (две выпадающие вкладки над таблицей); выберите режим в левом верхнем списке. Значок стрелок меняет ориентацию (строки ↔ столбцы). Начальный вид: строки — «Культура», «Вид работ»; столбцы — «Месяц начала»; показатель — сумма «Топливо, л»; режим «Table».

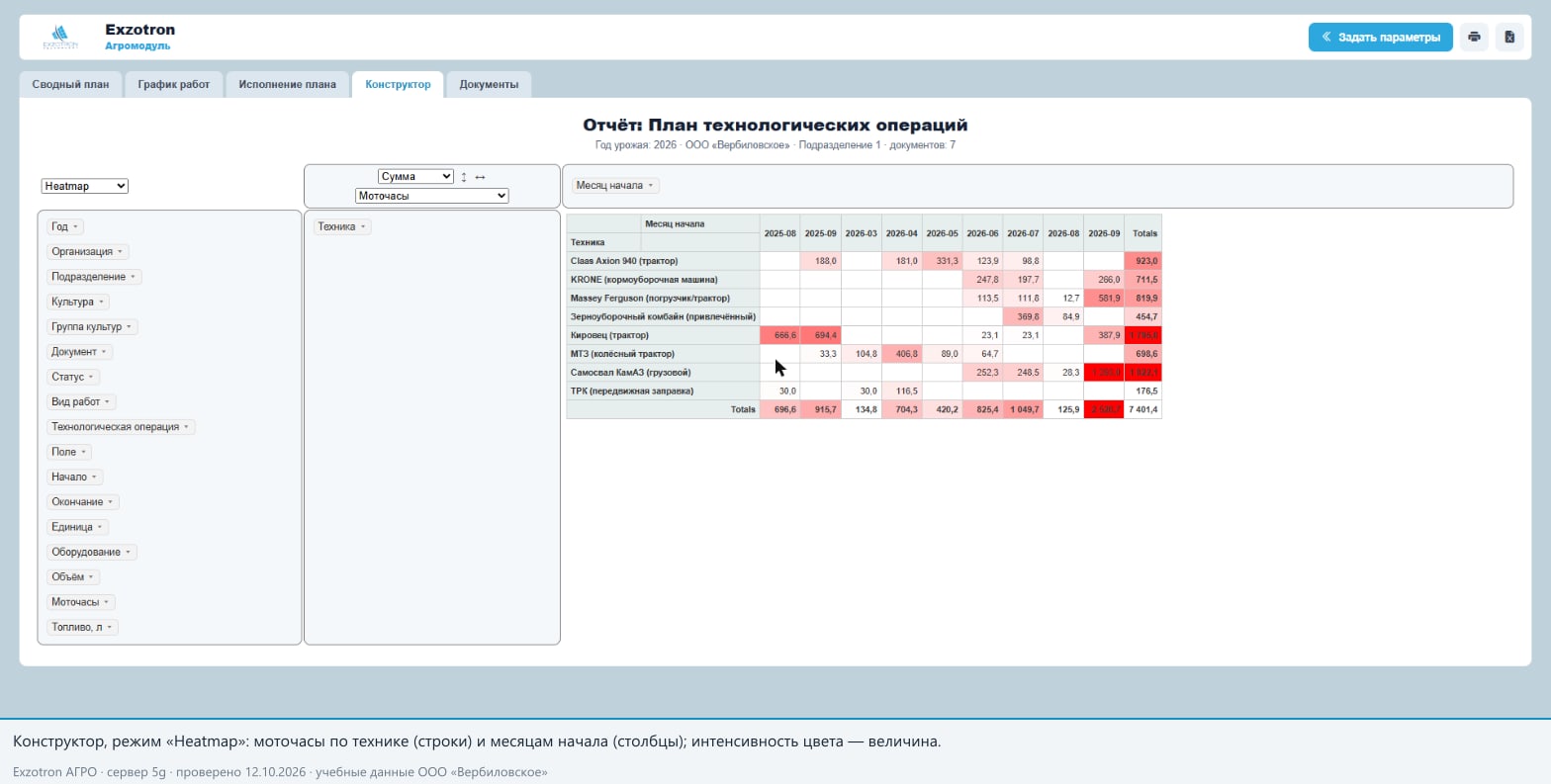

Режим «Heatmap» — моточасы по технике и месяцам. Настройка: строки — «Техника», столбцы — «Месяц начала», показатель — сумма «Моточасы». Цвет ячейки отражает долю от максимума по всей таблице.

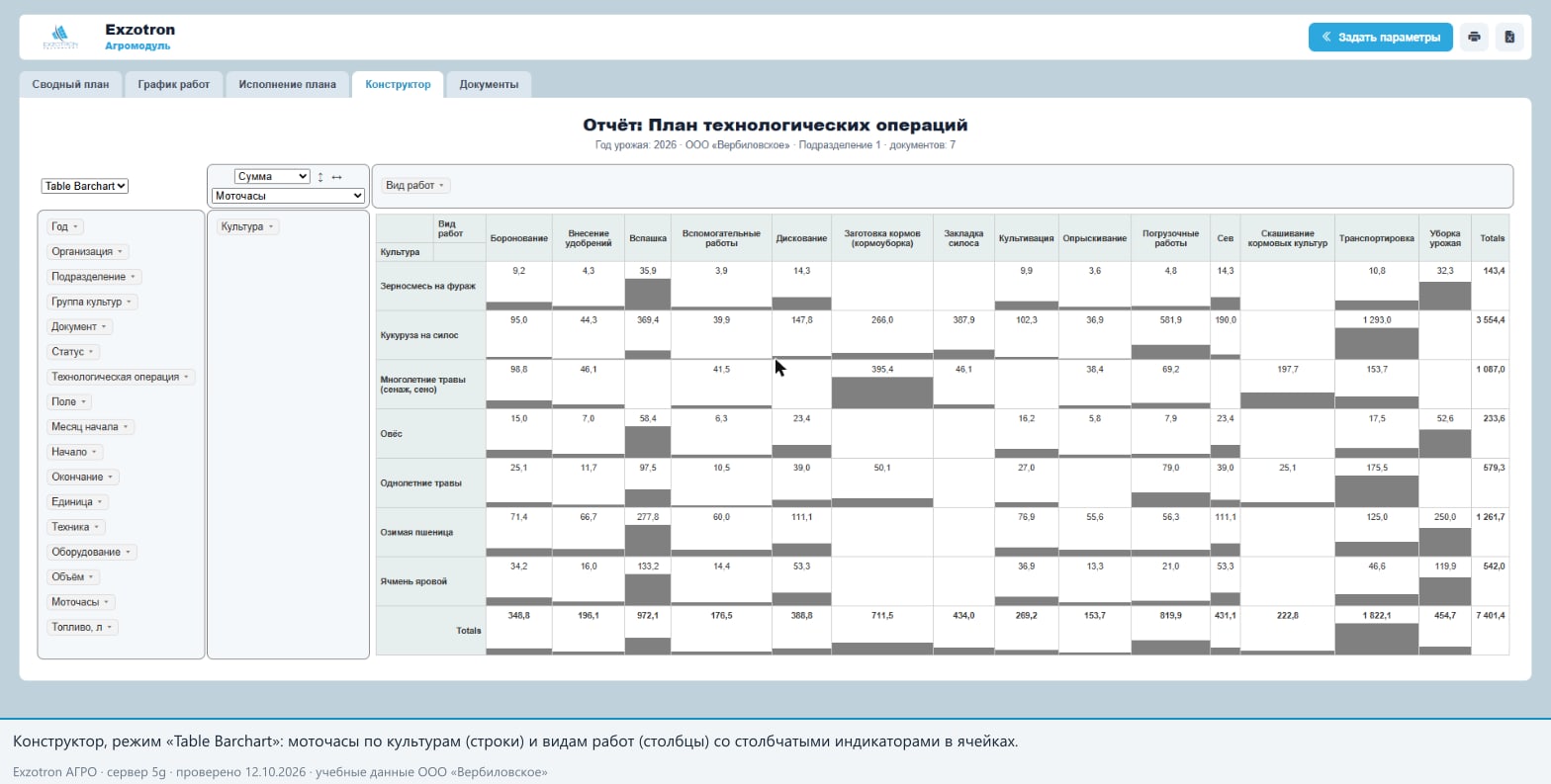

Режим «Table Barchart» — моточасы по культурам и видам работ. Настройка: строки — «Культура», столбцы — «Вид работ». В ячейках — столбчатые индикаторы.

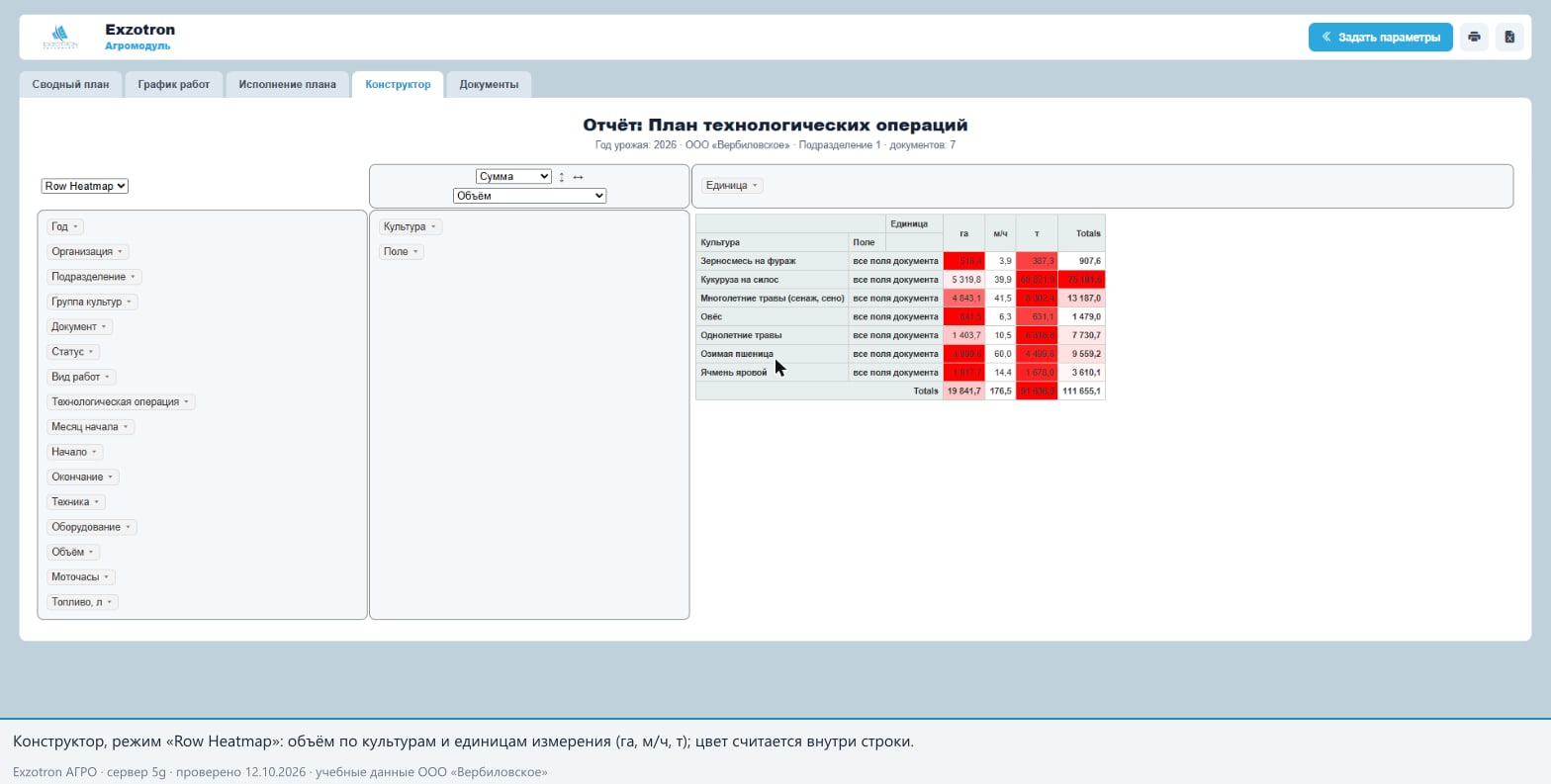

Режим «Row Heatmap» — объём по культурам и единицам. Настройка: строки — «Культура», «Поле»; столбцы — «Единица»; показатель — «Объём». Цвет считается внутри строки.

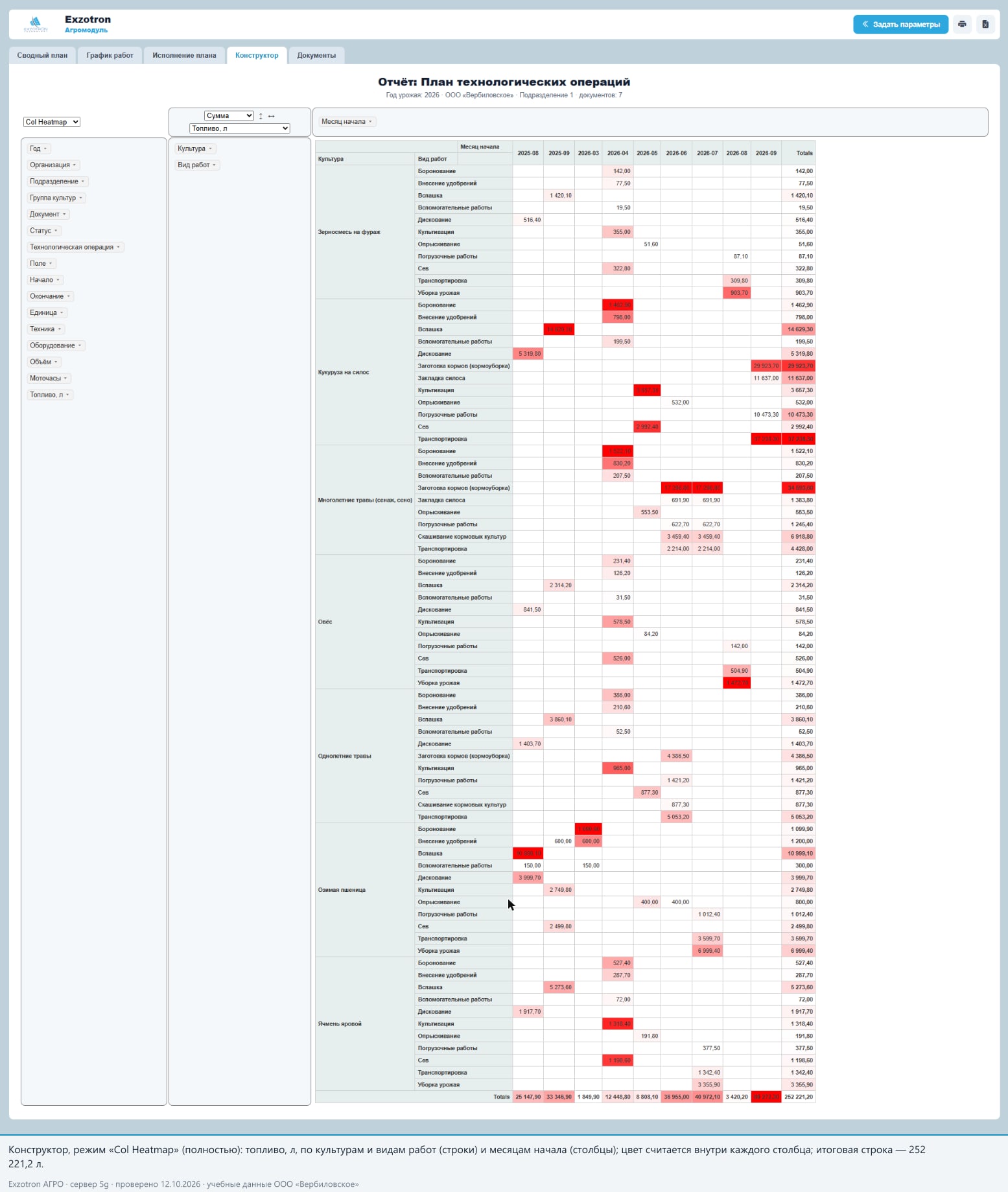

Режим «Col Heatmap» — топливо по видам работ и месяцам. Цвет считается внутри каждого столбца; итог по топливу плана — 252 221,2 л.
Типовые выводы. Кто и когда загружен (heatmap техники); какие виды работ тратят больше всего топлива (col heatmap); как соотносятся объёмы в гектарах, тоннах и моточасах (row heatmap).
Ограничения. Фактических показателей в конструкторе нет; подписи режимов и системных элементов PivotTable остаются английскими. В Excel выгружается только итоговая таблица.
3.5 Закладка «Документы» и печатная форма документа плана#

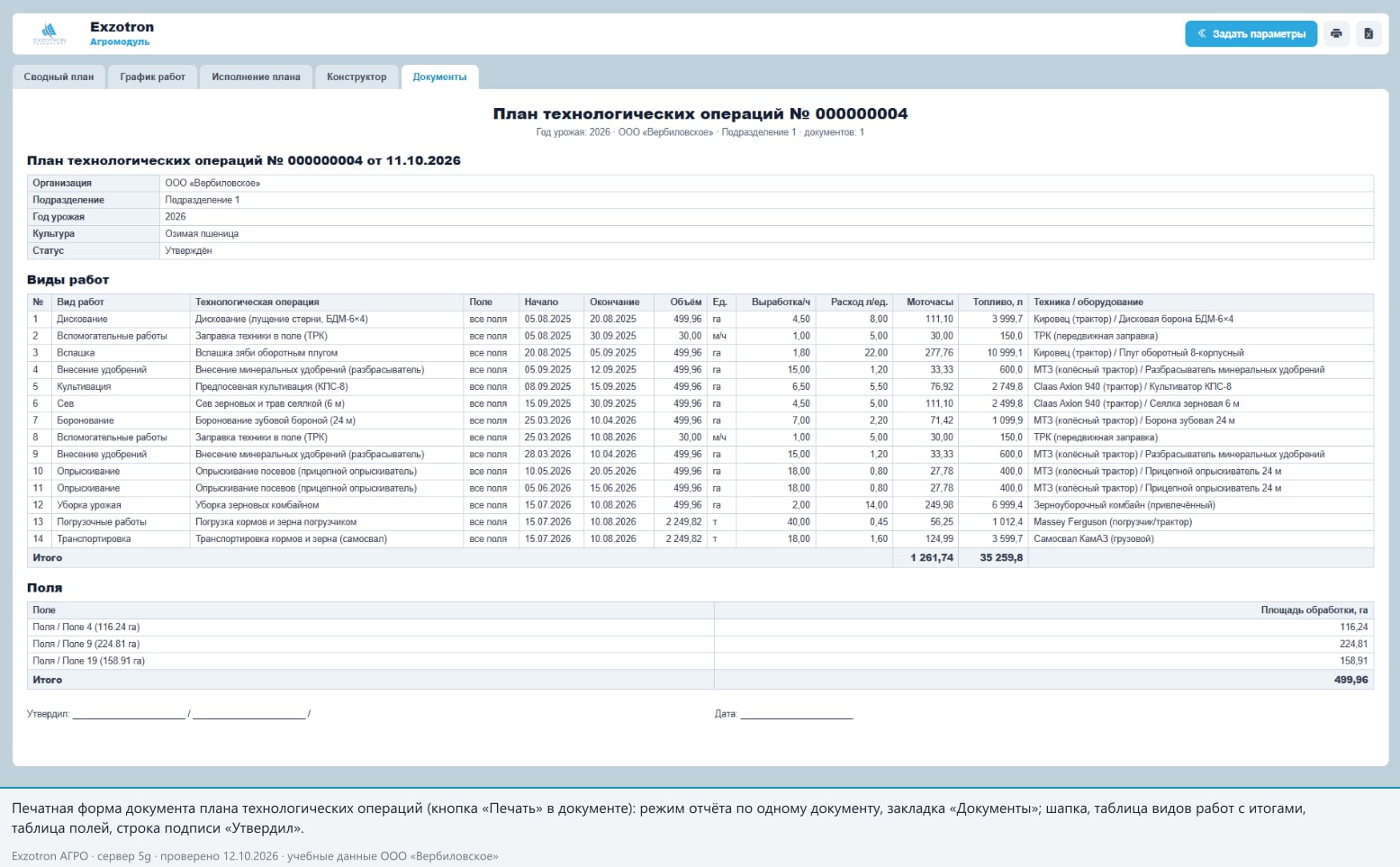

Назначение. Печатные формы документов «План технологических операций» — все документы года (закладка) или один документ (режим, открываемый кнопкой «Печать» в окне документа).
Содержание формы. Заголовок «План технологических операций № … от …»; шапка (организация, подразделение, год урожая, культура, статус); таблица «Виды работ» (13 колонок: №, вид работ, технологическая операция, поле, начало, окончание, объём, ед., выработка/ч, расход л/ед., моточасы, топливо л, техника/оборудование) со строкой «Итого»; таблица «Поля» (поле, площадь обработки, га) с итогом; подпись «Утвердил: ____ / ____ /, Дата: ____». Формат — A4 альбомный; каждый документ на отдельном листе.
Ограничения. Организация и подразделение в печатной форме берутся из первой строки видов работ: у документа без строк эти поля будут пустыми. Номер формы — номер документа плана; подписи «Составил» нет.

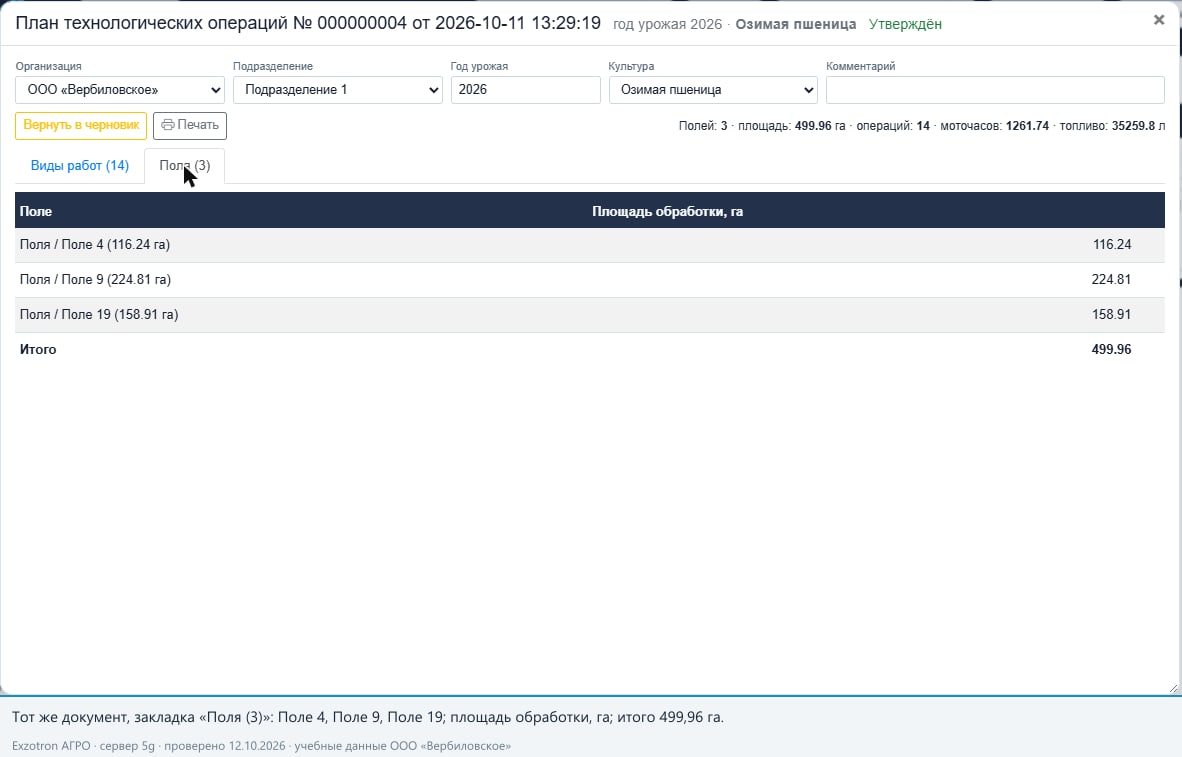

3.6 Сами документы плана#

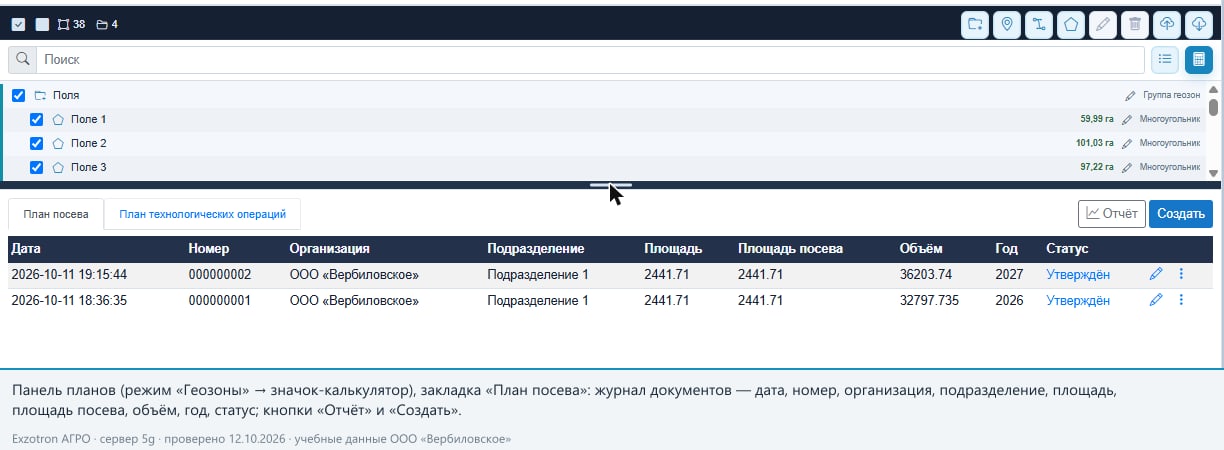

Документы создаются в панели планов (режим «Геозоны» → значок-калькулятор).
Пошаговое создание документа. «Создать» → организация, подразделение, год урожая, культура (обязательны; сочетание «организация + подразделение + год + культура» уникально) → на закладке «Поля» нажать «Заполнить из плана посева» (берутся поля той же культуры и подразделения за тот же год) или «Добавить поля вручную» → на закладке «Виды работ» нажать «Заполнить по календарю культуры» (строки создаются по периодам календаря) или «Добавить строку», выбрать вид работ и технологическую операцию (нормы и модели подставляются) → «Утвердить». Утверждённый документ править нельзя до «Вернуть в черновик». Удалять можно только черновик.
4. Отчёт «План посева»#
Параметр: «Год урожая» (по умолчанию текущий год) → кнопка «Построить». Режим одного документа в интерфейсе недоступен.
Данные: документы «План посева» (строки: поле, культура, площадь, площадь посева, дата посева, урожайность). Измерения: Год, Организация, Подразделение, Культура, Группа культур, Поле (в названии — площадь поля), Дата посева, Площадь, Площадь посева, Урожайность, Объём (= площадь посева × урожайность). Агрегаторы и числовой формат — русские (как в плане технологических операций, с версии от 12.10.2026); названия режимов — стандартные английские.

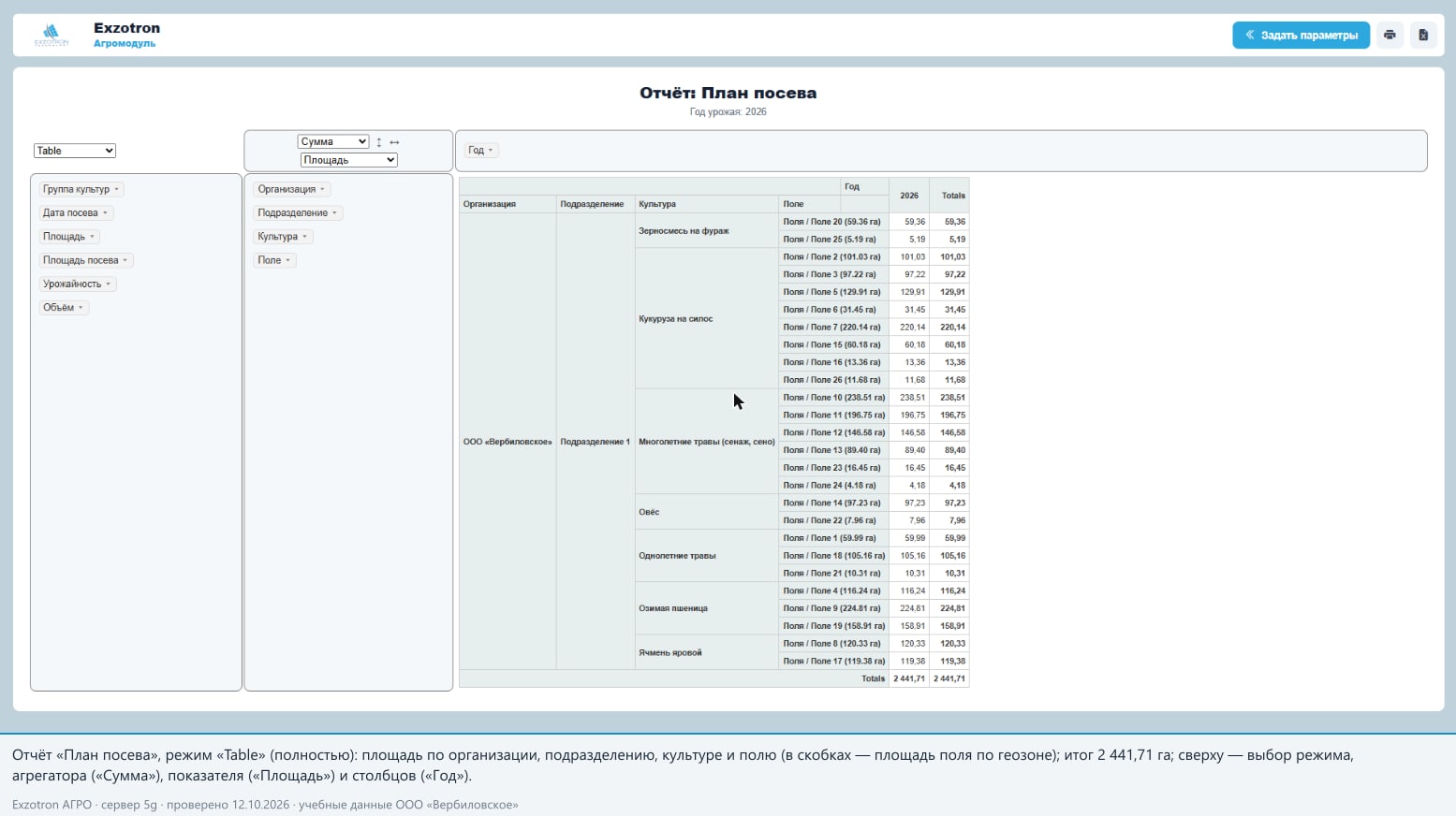

4.1 Режим «Table» (по умолчанию)#
Строки: организация → подразделение → культура → поле; столбцы — год; показатель — сумма «Площадь». Итог по плану 2026 — 2 441,71 га; 7 культур на 26 полях: многолетние травы 691,87 га (6 полей), кукуруза на силос 664,97 га (8 полей), озимая пшеница 499,96 га (3 поля), ячмень яровой 239,71 га, однолетние травы 175,46 га, овёс 105,19 га, зерносмесь на фураж 64,55 га.
4.2 Режим «Table Barchart»#

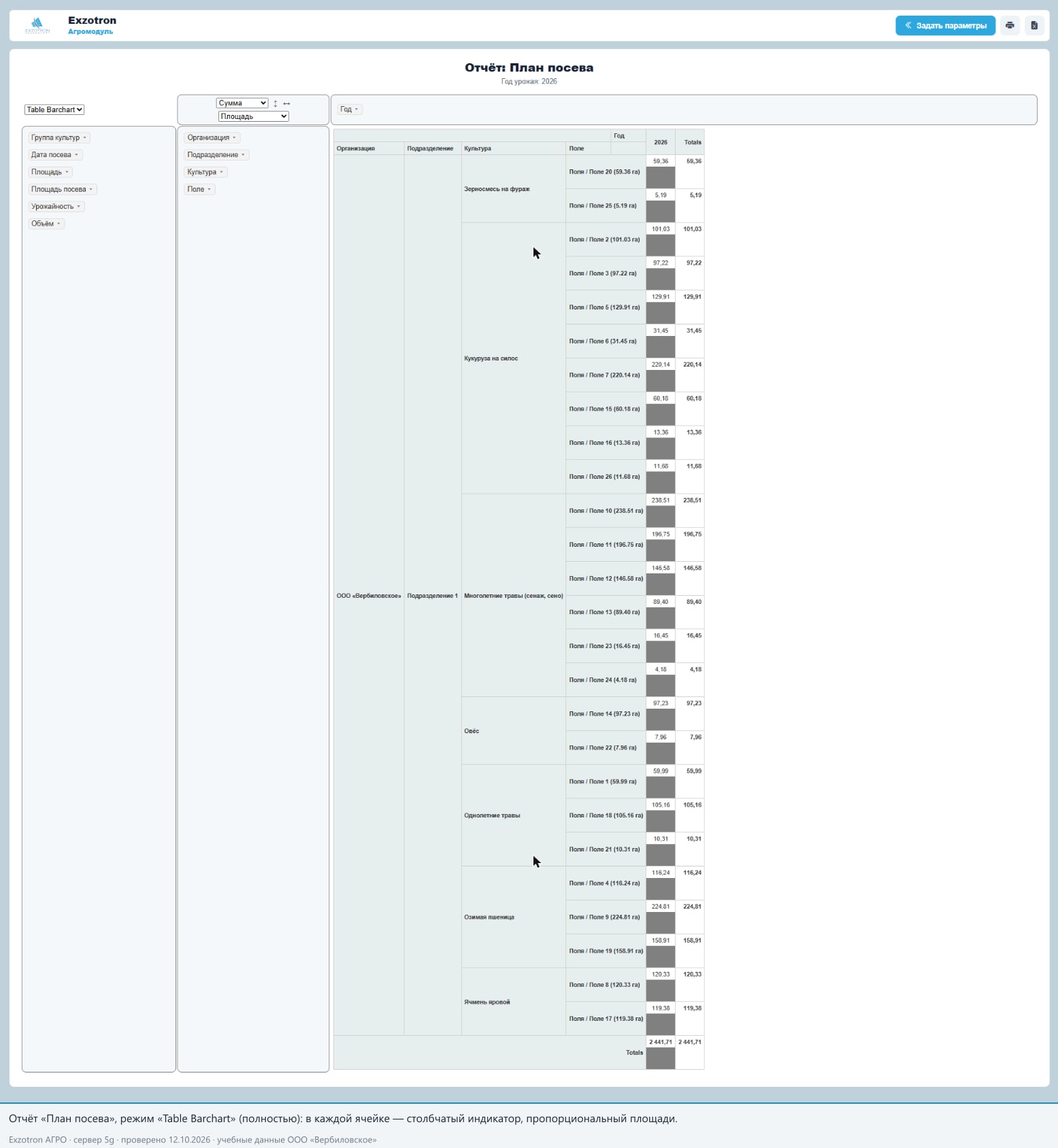

Тот же срез, в ячейках — столбчатый индикатор площади (полоса пропорциональна значению).
4.3 Режим «Heatmap»#

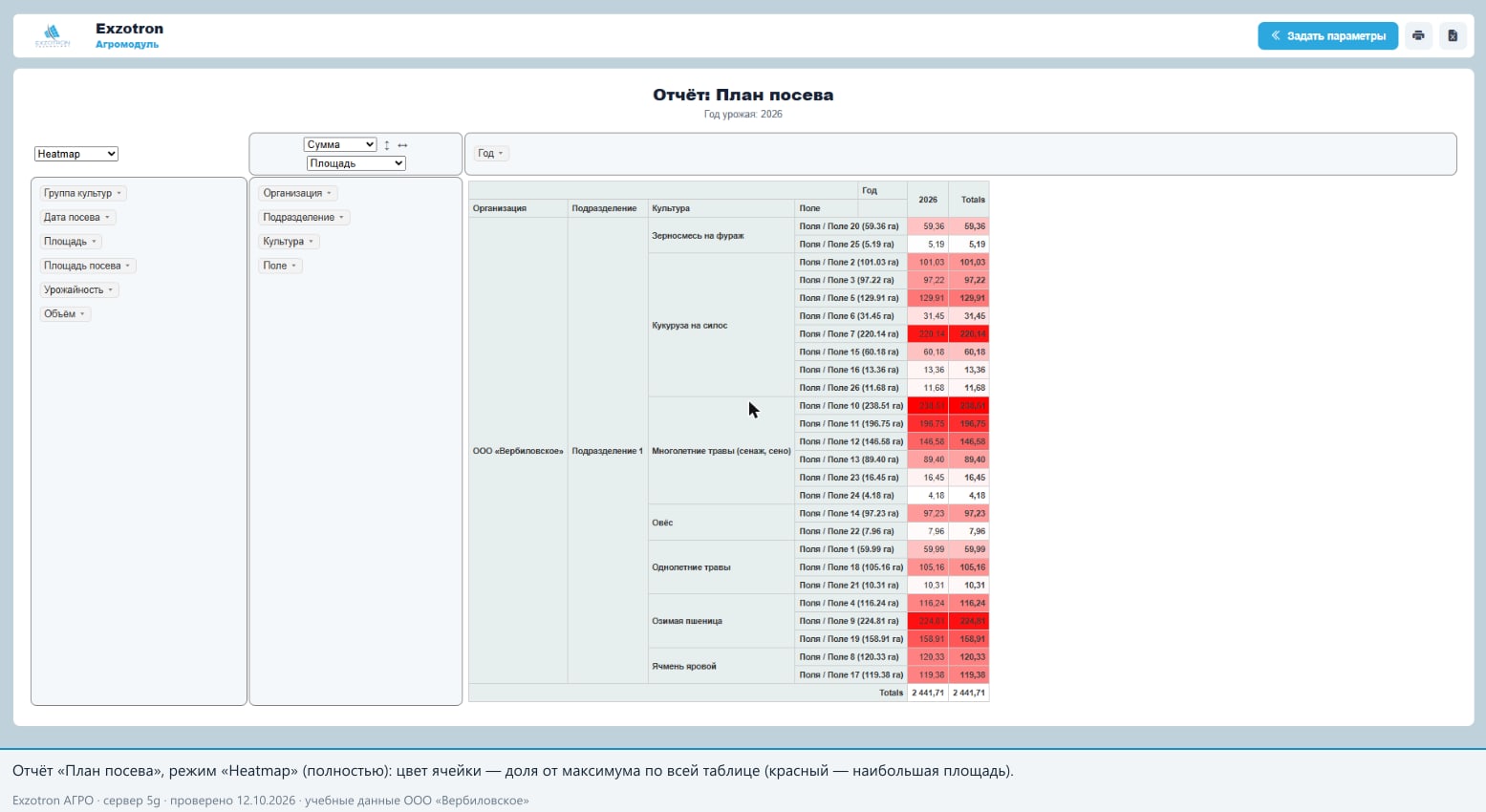

Цвет ячейки — доля от максимума по всей таблице: крупнейшие поля (Поле 10 — 238,51 га; Поле 9 — 224,81 га; Поле 7 — 220,14 га) подсвечены красным.

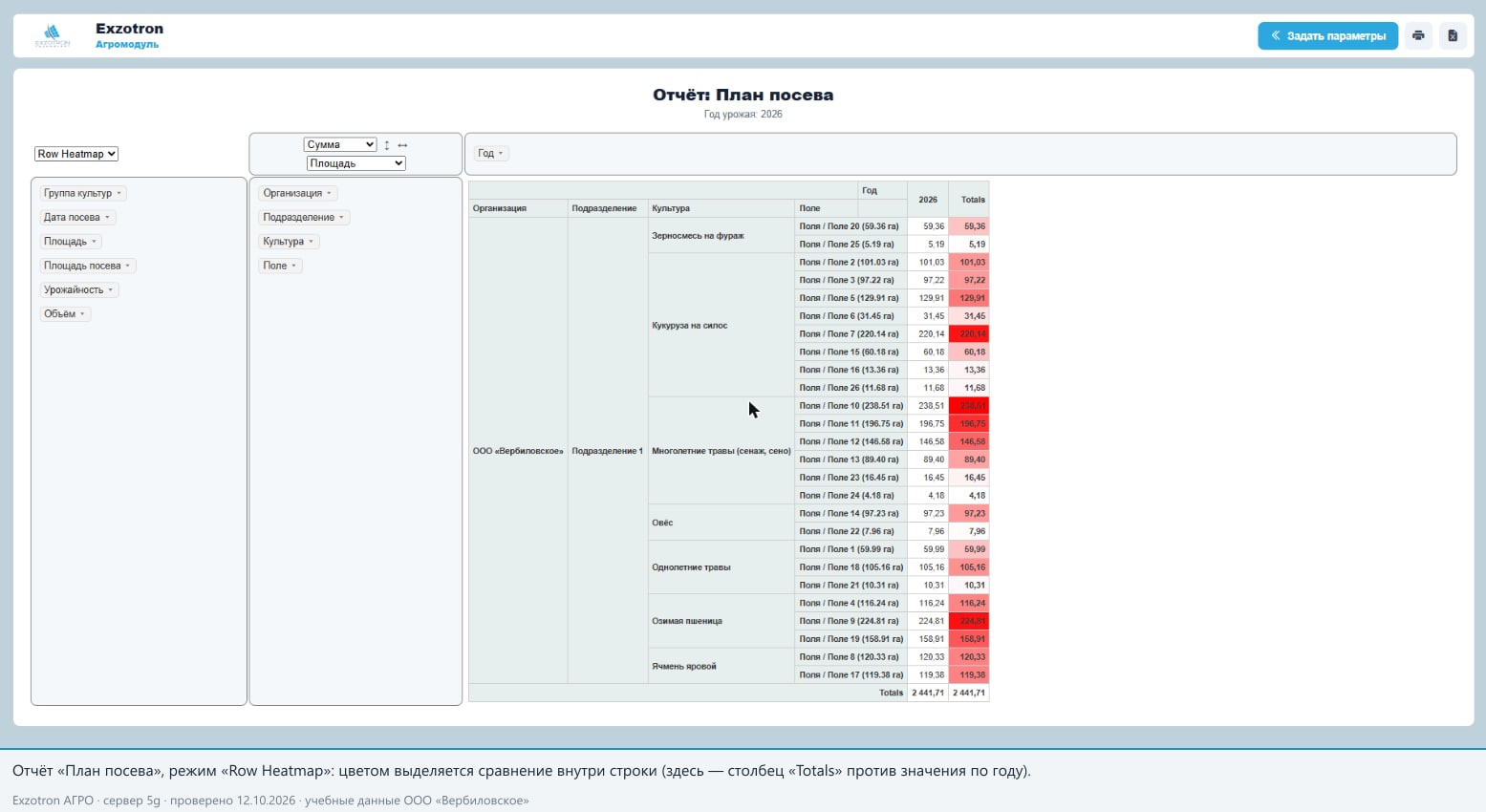

4.4 Режимы «Row Heatmap» и «Col Heatmap»#

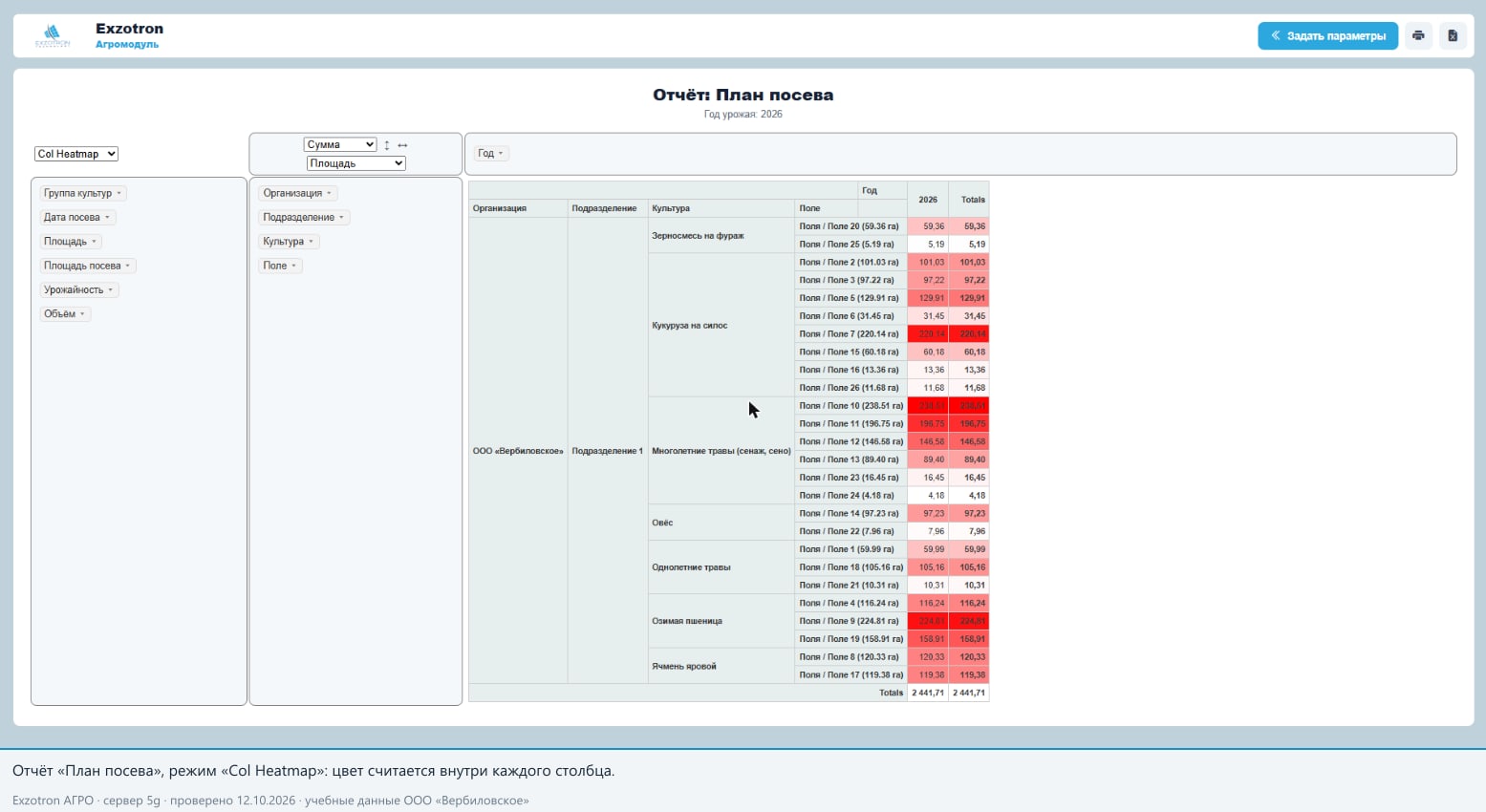

«Row Heatmap» сравнивает значения внутри строки (в сводке по одному году различие видно только между столбцами «2026» и «Totals»); «Col Heatmap» — внутри столбца, поэтому для одной колонки выглядит как Heatmap.

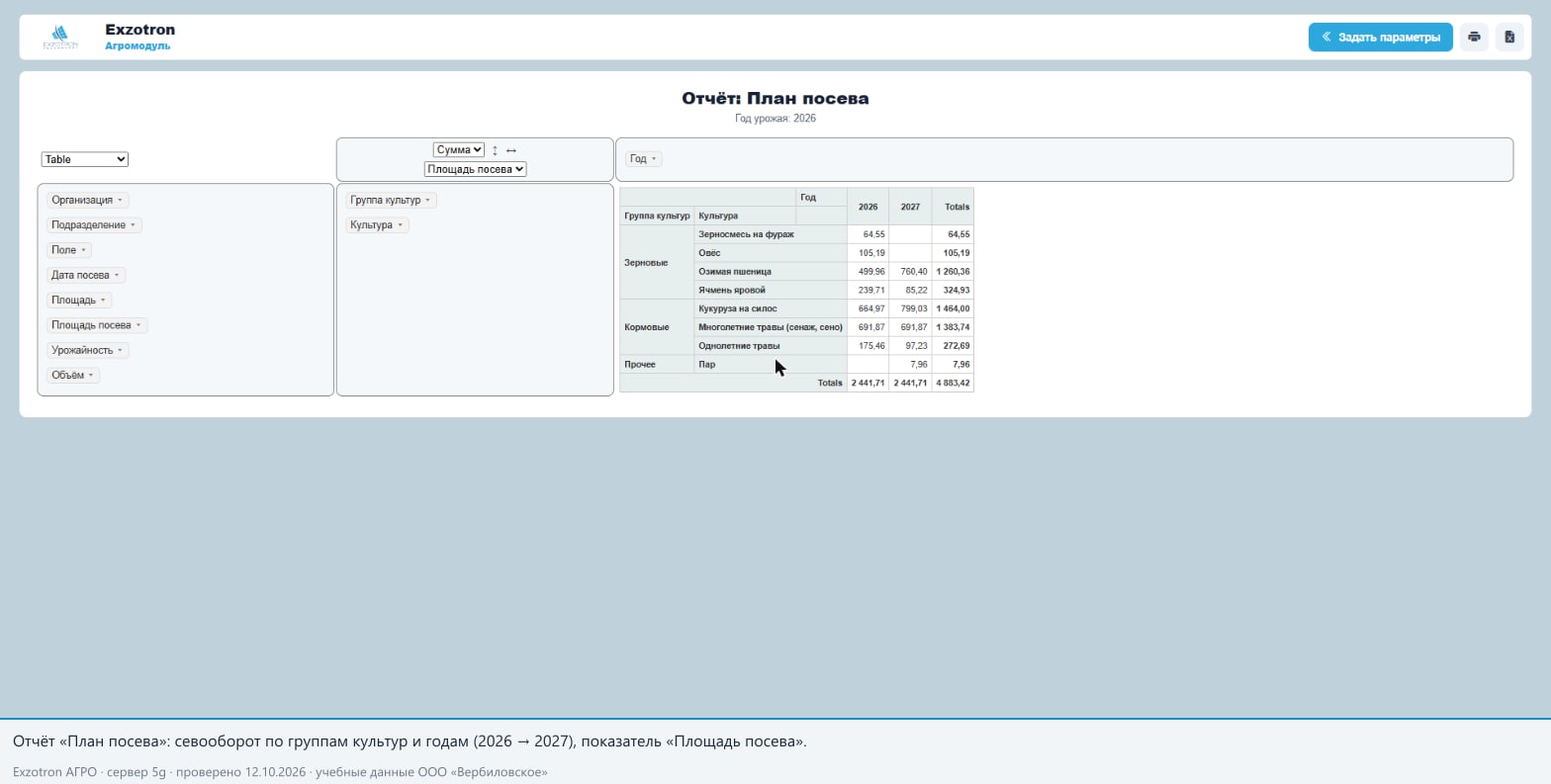

4.5 Севооборот на несколько лет#
Отчёт строится на один год урожая, но в измерении «Год» участвуют все годы, которые попали в выборку. Для сравнения лет перенесите в области строк и столбцов «Группа культур», «Культура», «Год», а показателем выберите «Площадь посева». На учебных данных (планы 2026 и 2027): озимая пшеница 499,96 га (2026) → 760,40 га (2027), ячмень яровой 239,71 → 85,22 га, «Пар» только в 2027 (7,96 га).
4.6 Документ «План посева» и его журнал#

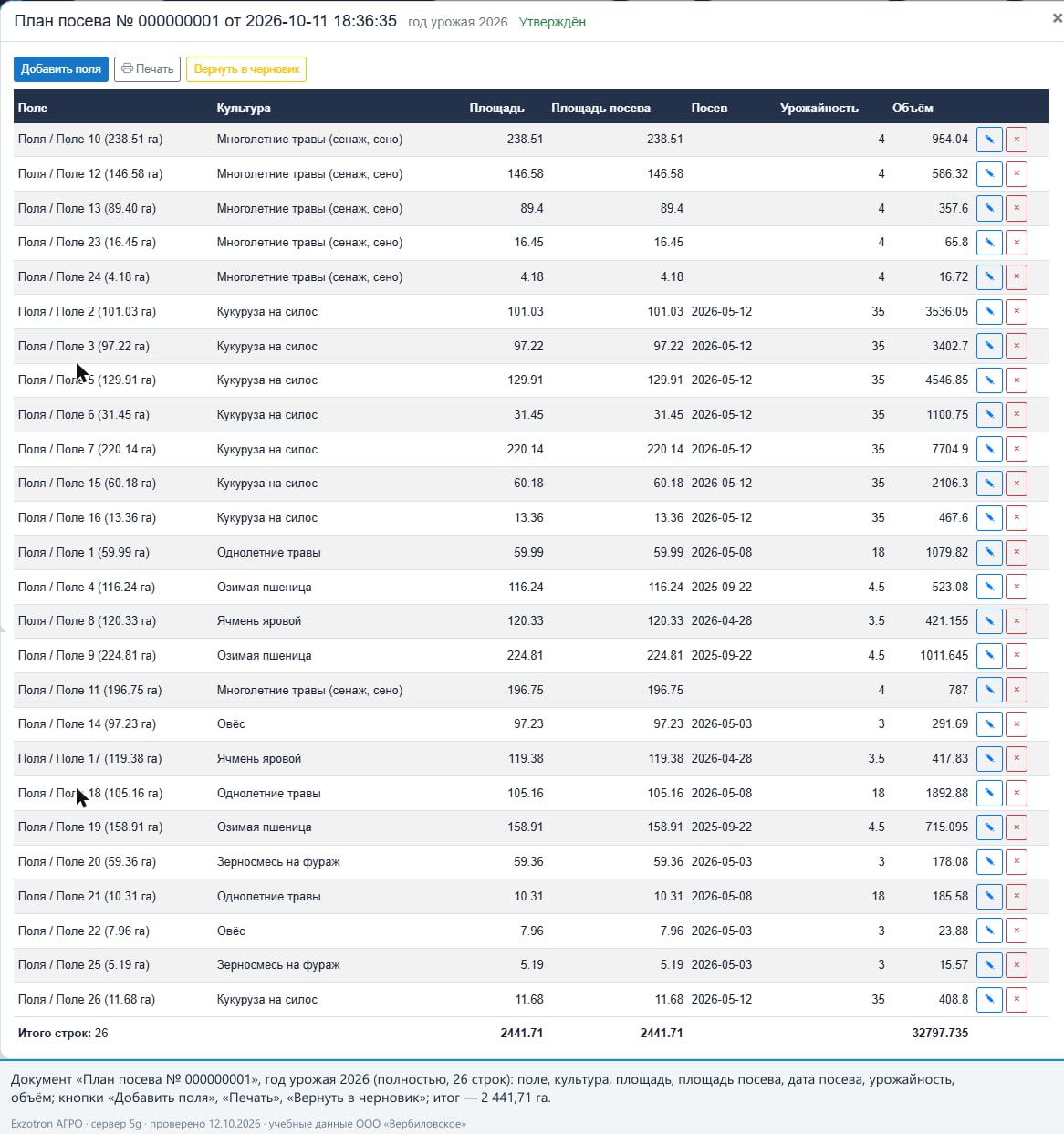

Кнопка «Печать» в окне документа открывает печатную форму (во всплывающем окне, A4 альбомная): заголовок, шапка, таблица «Поле / Культура / Площадь / Площадь посева / Посев / Урожайность / Объём» с подытогами по культурам и общим итогом, подпись «Утвердил … Дата …». Печатная форма не проверялась в рамках съёмки 12.10.2026.
Ограничения отчёта. «Площадь посева» и урожайность — плановые; фактическая посеянная площадь по нарядам в отчёт не подтягивается; поле в названии содержит снимок площади на момент добавления в план.
5. Окно «Наряды»: журнал и печатные формы#
Журнал нарядов (колонки, фильтры, карточка), путевой лист, сводка закрытия дня и файл выгрузки описаны в статье «Управление сельскохозяйственными нарядами». Здесь — их место в отчётности.
| Документ | Источник | Экспорт и печать | Что показывает |
|---|---|---|---|
| Журнал нарядов | наряды и операции | печать браузером; отдельного экспорта в Excel/CSV нет | площадь, часы, моточасы, пробег, заправка и слив по технике и смене |
| Путевой лист сельхозтехники | документ «техника + механизатор + дата» | печать; колонка «Обработано, га» | время, место, вид работ, моточасы, работа, простой, обработано, пробег, заправка |
| Сводка закрытия дня | сохранённая при закрытии | печать | итоги по технике, простои по причинам, «Требует проверки» |
| Файл для 1С | завершённые наряды | файл JSON | факт по полям (fields[]), часы, площадь, простои |
6. Отчёт «Работа спецтехники и топливо»#
На одной оси времени показывает работу двигателя, механизма, движение, расход топлива, заправки и сливы; итоги по сменам. Параметры: подразделение, объекты (до 20), период (до 31 дня, по умолчанию 7 дней), «Интервал склеивания работы» (0–180 мин). В список попадают только объекты с датчиком работы механизма. Проверен на спецтехнике «Агротех»; на тракторах ДемоАгро не применялся.
7. Аналитические разрезы: что закрыто, что нет#
| Разрез | Чем закрыт | Статус |
|---|---|---|
| Работы по полям | «Исполнение плана» (по полям плана); журнал нарядов (колонка «Поле»); fields[] в файле для 1С |
Реализовано частично (нет отдельного свода факта по полям) |
| Работы по культурам | план по культурам («Сводный план»); «Исполнение плана» по документам-культурам | Реализовано частично (нет факта по культуре как отдельного свода) |
| Работы по видам операций | «Сводный план → По видам работ» (план); «Исполнение плана» | Реализовано частично |
| Выработка по технике | журнал нарядов (площадь, часы по каждому наряду); сводка дня (часы по технике) | Отсутствует как сводный отчёт |
| Выработка по механизаторам | колонка «Исполнитель» журнала; сводка дня | Отсутствует как сводный отчёт |
| Использование рабочего времени | карточка наряда (работа / переезды / холостой ход / моточасы) | Реализовано на уровне наряда |
| Простой техники | блок «Простои», сводка дня «Простои по причинам» | Реализовано на уровне дня |
| Расход топлива | вкладка «Топливо» наряда; отчёт «Работа спецтехники и топливо» | Реализовано частично |
| Производительность за смену | площадь и часы в строке наряда; га/ч нигде не показывается | Отсутствует |
| Свод по предприятию | планы (сводный план) | План — есть, факт — нет |
| Сравнение плана и факта | «Исполнение плана» | Реализовано и проверено |
8. Ведомость предложений по развитию (того, чего пока нет)#
- Отчёт «Выполненные работы» (факт без плана): поле × вид работ × период; га, часы, моточасы, заправка, л/га; фильтры по периоду, подразделению, культуре, виду работ.
- Отчёт «Выработка по технике и механизаторам»: га, га/ч, га/смену, моточасы, л/га, простой.
- Учётный лист трактора за период (печатная форма для бухгалтерии).
- Экспорт журнала нарядов в Excel.
- План/факт по топливу: фактический расход (по баку или CAN) и л/га против нормы операции, подсветка перерасхода.
- Панель руководителя: площадь за сутки/неделю, моточасы, л/га, доля простоя.
- Фильтры отчёта «Исполнение плана» по подразделению, культуре и периоду.
- Единая русификация конструктора отчёта «План посева» (подписи режимов) и подсказка «значения источника» при настройке датчика.
9. Сводка: на что обратить внимание при чтении отчётов#
- «Исполнение плана» — вычисляемая привязка: диспетчер должен выбирать в нарядах те же виды работ, что в плане.
- Площадь факта — по пройденному пути, повторные проходы не вычитаются.
- Расход топлива в карточке наряда не вычитает сливы; отчёт «Работа спецтехники и топливо» вычитает.
- Отчёты планов не учитывают ограничение пользователя по подразделениям (в отличие от окна «Наряды»).
- Все числа в примерах — учебные.
