Статья для внедренца и администратора: пошаговый регламент от пустого предприятия до первого рабочего дня на стройке — «заявка → план выезда → наряды → факт → закрытие дня → отчёт → 1С». Порядок шагов важен: каждый следующий опирается на предыдущие. Подробные описания полей справочников — в статье «Справочники и подготовка данных Exzotron СТРОЙ»; ежедневная работа диспетчера — в руководстве пользователя, а заявки, наряды, карта и отчёты — в отдельных статьях комплекта.
Назначение и результат#
Exzotron СТРОЙ работает в окне «Наряды» вместе с остальными блоками, но использует закладки «Спецтехника» (каток, экскаватор, бульдозер, погрузчик, автокран) и «Автотранспорт» (самосвалы). Когда настройка выполнена:
- диспетчер заводит заявку на объект строительства: выбирает объект работ и участок дороги, собирает состав техники из комплекта («два катка, три самосвала, погрузчик»), задаёт окно работы;
- кнопка «План выезда» подбирает машины по моделям, подставляет исполнителей и одним действием создаёт наряды, а «Печать разнарядки» выдаёт бланк на выезд;
- по телеметрии система считает моточасы, пробег и посещения, а у самосвалов подтверждает рейсы (в том числе проезд по участку дороги); там, где данных нет, диспетчер вводит факт вручную;
- диспетчер закрывает день, печатает сводку, строит отчёт по объектам строительства и выгружает завершённые наряды в 1С.

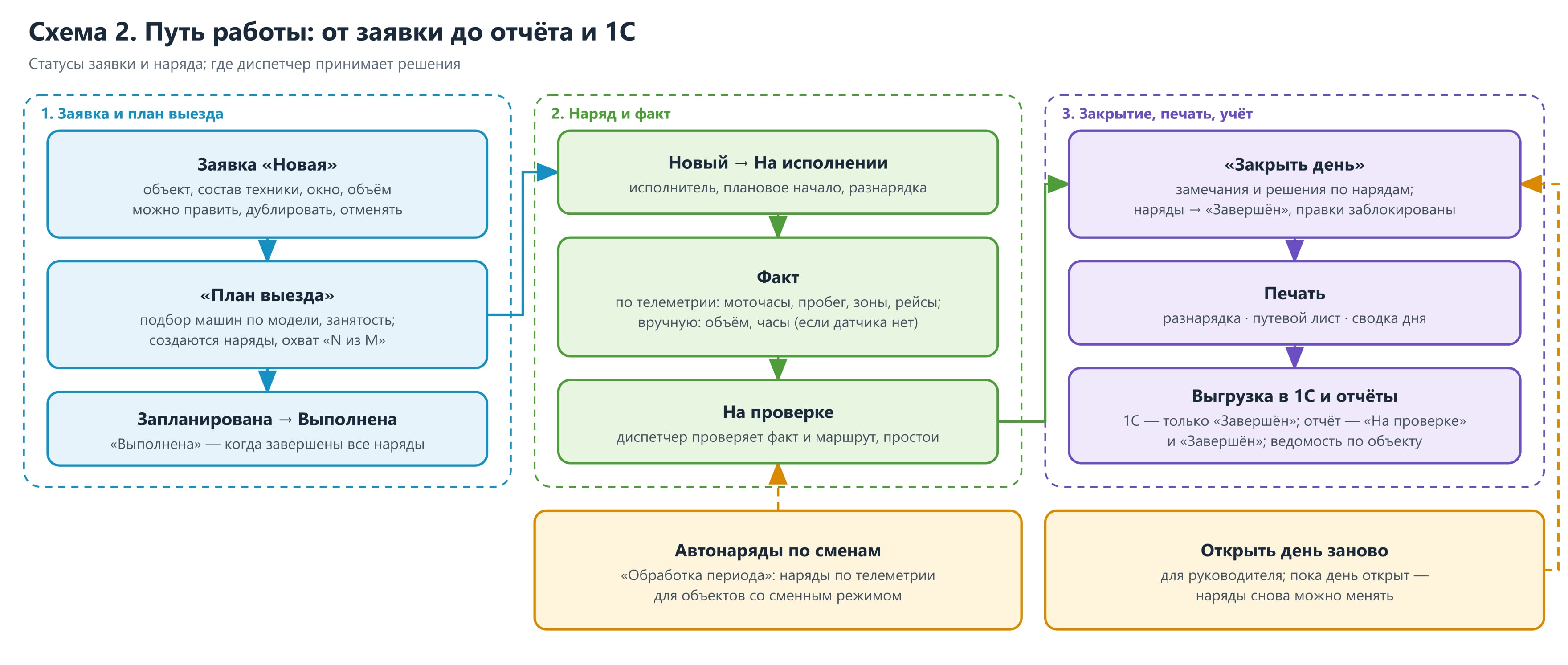

Схема 1. Путь заявки: заявка → план выезда → наряды → факт (телеметрия или вручную) → закрытие дня → отчёты и выгрузка в 1С. Все блоки слева направо — то, что вы настраиваете в этой статье и проверяете на пробном сквозном примере.
Всё это держится на четырёх опорах: объекты мониторинга (машины с приборами и правильными свойствами), справочники (заказчики, объекты работ, виды работ, модели техники, комплекты, сотрудники), геозоны (участки дорог и пункты погрузки) и серверные условия (приём данных, расчётный конвейер, планировщик).

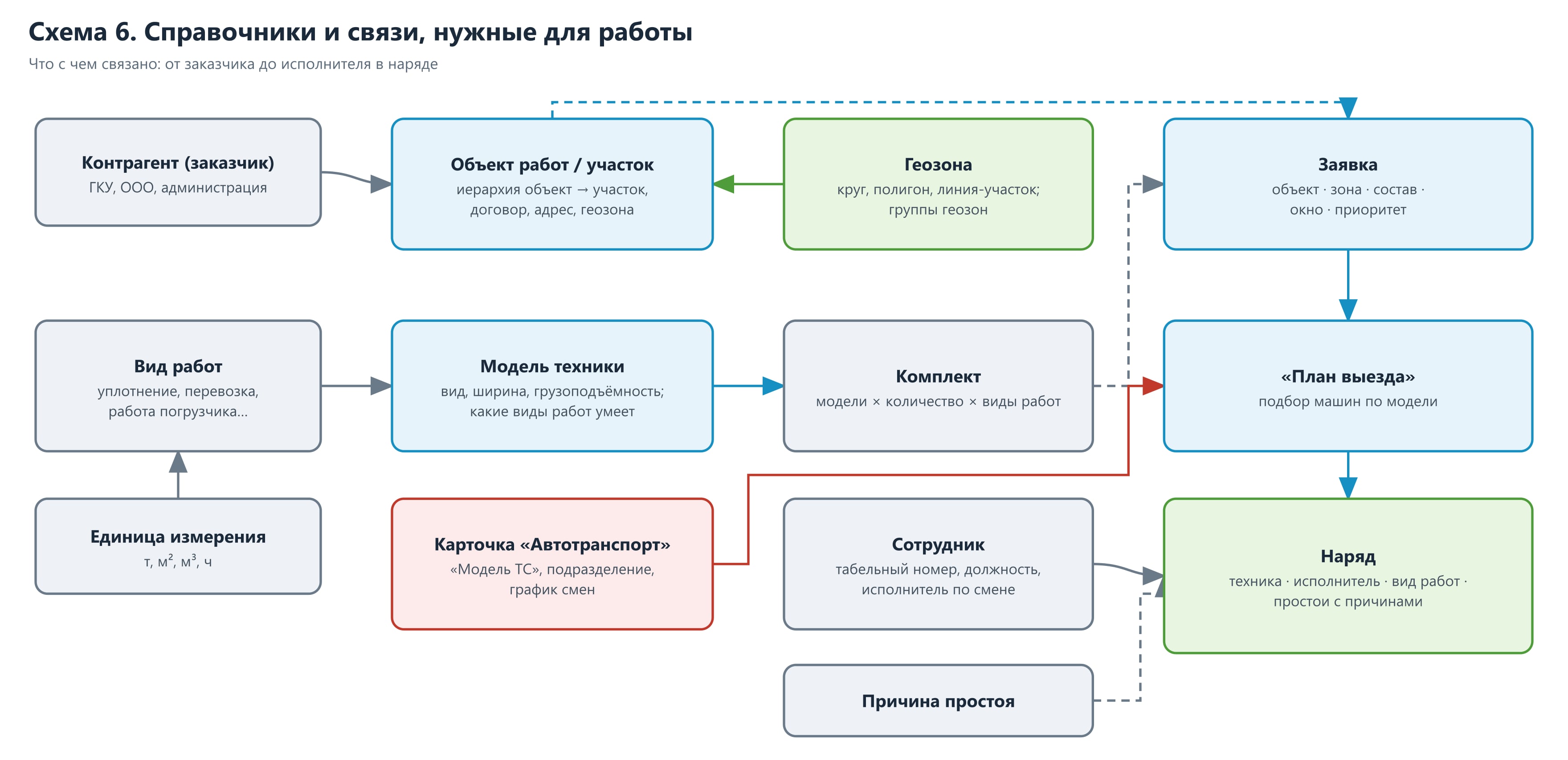

Схема 2. Что нужно завести, чтобы заявка собиралась за минуту. Слева «место» (контрагент-заказчик, объект работ, геозона), справа «что и чем делаем» (единица измерения, вид работ, модель техники, карточка «Автотранспорт», сотрудник, график смен). Карточка «Автотранспорт» соединяет модель с реальной машиной на карте — без неё «План выезда» не найдёт технику.
Что понадобится до начала#
- Доступ администратора к предприятию и к основному приложению («Администратор», «Сервисные функции»).
- Навигационные приборы на машинах, передающие данные на сервер; желательно с датчиком зажигания (для моточасов); для самосвалов в районах с подменой GPS — счётчик «CAN абсолютный пробег». У дорожных катков датчика работы механизма может не быть — это нормально (см. раздел «Ограничения»).
- Список техники: название, IMEI прибора, госномер, модель, подразделение, закреплённый исполнитель.
- Список исполнителей (водители, машинисты) с табельными номерами — они служат ключом сопоставления в 1С.
- Перечень объектов строительства: название, заказчик, номер договора, адрес; трассы участков (хотя бы приблизительно на карте); пункты погрузки и выгрузки (асфальтобетонный завод, карьеры, отвалы, базы).
- Перечень видов работ с единицами измерения (м², м³, т, ч) и типовые звенья техники (комплекты).
- Решение по графику смен: для стройки достаточно «Сутки, 24 часа» или «Одна смена, 12 часов».
- Доступ рабочих мест в интернет: карта и графики окна «Наряды» подгружаются из внешней сети; работа в изолированной сети не проверялась.
Порядок настройки — обзор#
Порядок ниже отличается от «естественного» (контрагенты → объекты → геозоны) по одной причине: объект работ ссылается на геозону, а карточка машины — на сотрудников и график смен, поэтому геозоны создаются до объектов, а сотрудники и графики — до карточек.
| Шаг | Что делаем | Где | Роль |
|---|---|---|---|
| 1 | Предприятие и часовой пояс | Администратор → Компании | администратор |
| 2 | Подразделения | Сервисные функции → Подразделения компании | администратор |
| 3 | Пользователи, роли, пункт меню «Наряды» | Старт → Пользователи | администратор |
| 4 | Приём данных и серверные условия | карта; администратор сервера | администратор |
| 5 | Объекты мониторинга: тип, подразделение, график, «Мин. стоянка» | Администратор → Объекты → свойства | администратор |
| 6 | Датчики | свойства объекта → «Датчики» | администратор |
| 7 | Контрагенты-заказчики | Сервисные функции → Контрагенты | администратор |
| 8 | Геозоны: группы, площадки, участки-линии | Объекты → «Геозоны» | любая роль |
| 9 | Объекты работ: объект → участок | Справочники → Объекты работ | «Пользователь» и выше |
| 10 | Единицы, виды работ, причины простоев | Справочники; «Типовой набор» | администратор, расширенный пользователь (набор) |
| 11 | Модели техники и виды работ модели | Справочники → Модели техники | «Пользователь» и выше |
| 12 | Номенклатура (грузы) | Справочники → Номенклатура | «Пользователь» и выше |
| 13 | Сотрудники-исполнители | Справочники → Сотрудники | администратор, расширенный пользователь |
| 14 | Графики смен | Справочники → Графики смен | администратор |
| 15 | Карточки «Автотранспорт»: IMEI, модель ТС, подразделение | Справочники → Автотранспорт | администратор, расширенный пользователь |
| 16 | Исполнители по сменам и закреплённый водитель | карточка «Автотранспорт» | администратор, расширенный пользователь |
| 17 | Комплекты техники | журнал заявок → «Комплекты» | «Пользователь» и выше |
| 18 | Пробный объект и пробная заявка | окно «Наряды» | диспетчер |
| 19 | План выезда и наряды | карточка заявки | диспетчер |
| 20 | Факт: телеметрия или «Факт вручную» | карточка наряда | диспетчер |
| 21 | Закрытие дня и печатные формы | «Закрыть день» | диспетчер; «Открыть заново» — руководитель |
| 22 | Отчёт по объектам строительства | Объекты → «Отчеты» | «Пользователь» и выше |
| 23 | Выгрузка в 1С | «Выгрузка в 1С» | диспетчер |
| 24 | Уборка тестовых записей | окно «Наряды», основное приложение | администратор |
Справочники в окне «Наряды» открываются кнопкой со значком книги; каждый пункт — в новой вкладке основного приложения. Те же справочники — на странице «Объекты» (кнопка «Справочники») и в «Сервисных функциях».

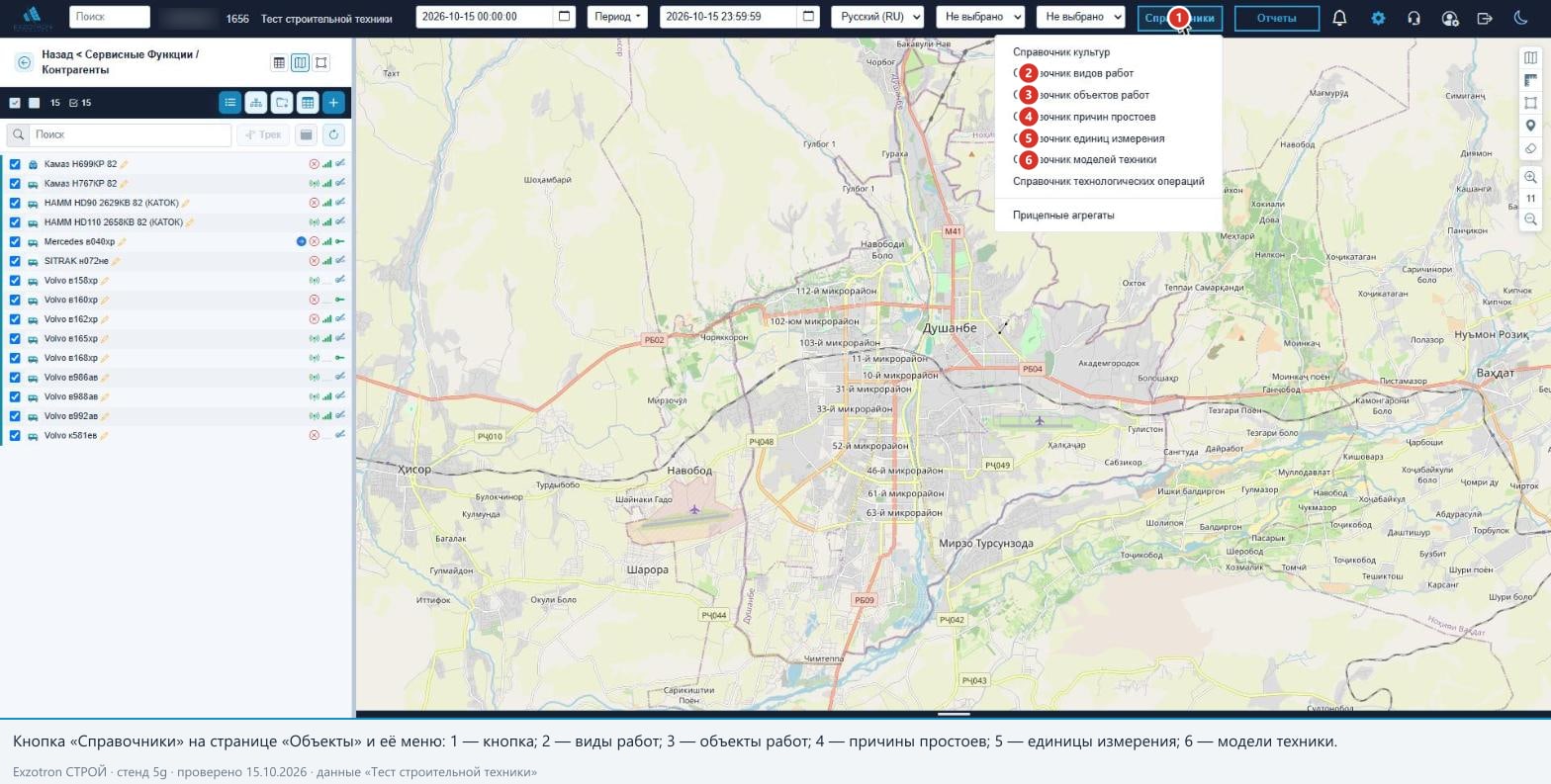

Рисунок 1. Меню «Справочники» на странице «Объекты». Для стройки нужны пункты «Справочник видов работ» (выноска 2), «объектов работ» (3), «причин простоев» (4), «единиц измерения» (5) и «моделей техники» (6). Культуры, технологические операции и прицепные агрегаты — комплект «Exzotron АГРО».

Рисунок 2. Меню «Сервисные функции»: контрагенты (выноска 3), автотранспорт (карточки техники, 4), сотрудники (5), справочник смен (6), подразделения компании (2), номенклатура (1).
Шаг 1. Предприятие и часовой пояс#
В настройках предприятия («Администратор → Компании») задайте «UTC компании». От него зависит, какая дата считается «сегодня» в окне «Закрыть день», окна подбора в «Плане выезда» и границы суток факта. Если пояс не задан, используется московское время (+3). Проверка: плашка «сегодня» в «Закрыть день» совпадает с местной датой на объекте. Работа при поясе, отличном от московского, не проверялась; время создания и завершения наряда записывается временем сервера.
Шаг 2. Подразделения#
«Сервисные функции → Подразделения компании» — организационные единицы (например, «Дорожный участок №1»). Подразделение определяет принадлежность техники, сотрудников, заявок и нарядов, фильтр журналов, единицу закрытия дня и ограничения доступа. Если подразделений нет, работа возможна, но ограничить пользователей подразделением нельзя. Запись — только «Администратор»; название уникально. Если у объекта мониторинга подразделение не задано, его автонаряд создаётся без подразделения и не виден пользователю, ограниченному подразделениями.
Шаг 3. Пользователи, роли и пункт меню «Наряды»#
Создайте учётные записи с ролями (подробно — в разделе «Роли и права»). Диспетчерам стройки достаточно «Пользователя», руководителям — «Расширенного пользователя» или «Администратора». Для ограничения по подразделениям в карточке пользователя есть поля «Назначенное подразделение», «Зафиксировать подразделение» и «Доступные подразделения». Окно открывается пунктом «Наряды» в левом меню «Администратор»; пункт зависит от данных меню на сервере: если его нет, обратитесь к администратору сервера. Роль «Клиент» окно «Наряды» не открывает.
Шаг 4. Приём данных и серверные условия#
Окно «Наряды» считает факт по данным, пришедшим с приборов. Проверьте: у каждой машины на карте свежее время последнего пакета; на сервере включены расчётный конвейер и планировщик нарядов (администратор сервера; если выключены — факт нулевой и автонарядов нет, ручные наряды из заявок создаются). Для подбора маршрутов и поиска адресов при создании быстрого места используются внешние сервисы: при их недоступности километраж оценивается приблизительно, а адрес можно заменить координатами или точкой на карте.
Шаг 5. Объекты мониторинга: тип, подразделение, график, «Мин. стоянка»#
«Администратор → Объекты» → двойной щелчок по машине (или значок «карандаш») → «Основные данные» и «Профиль объекта».
| Свойство | Что задать | Влияние |
|---|---|---|
| «Тип объекта» | «Спецтехника» — каток, экскаватор, бульдозер, погрузчик, автокран; «Автотранспорт» — самосвал, бортовой, тягач | закладка в журналах («Спецтехника» или «Автотранспорт») и список «Техника» в формах нарядов |
| «Подразделение» | подразделение машины | подразделение автонаряда, права, закрытие дня |
| «График смен» | график из справочника | суточные автонаряды, окно факта |
| «Мин. стоянка, мин» | по умолчанию 5 | минимальная остановка, разрывающая операцию; используется в расчёте наряда |
Тип по умолчанию — «Автотранспорт»: новый прибор попадает на закладку «Автотранспорт», пока тип не изменён. Менять тип и график в свойствах объекта может «Администратор». Проверка: каждая машина стоит на своей закладке. На стенде 15 объектов: два катка HAMM и погрузчик — «Спецтехника», самосвалы — «Автотранспорт».

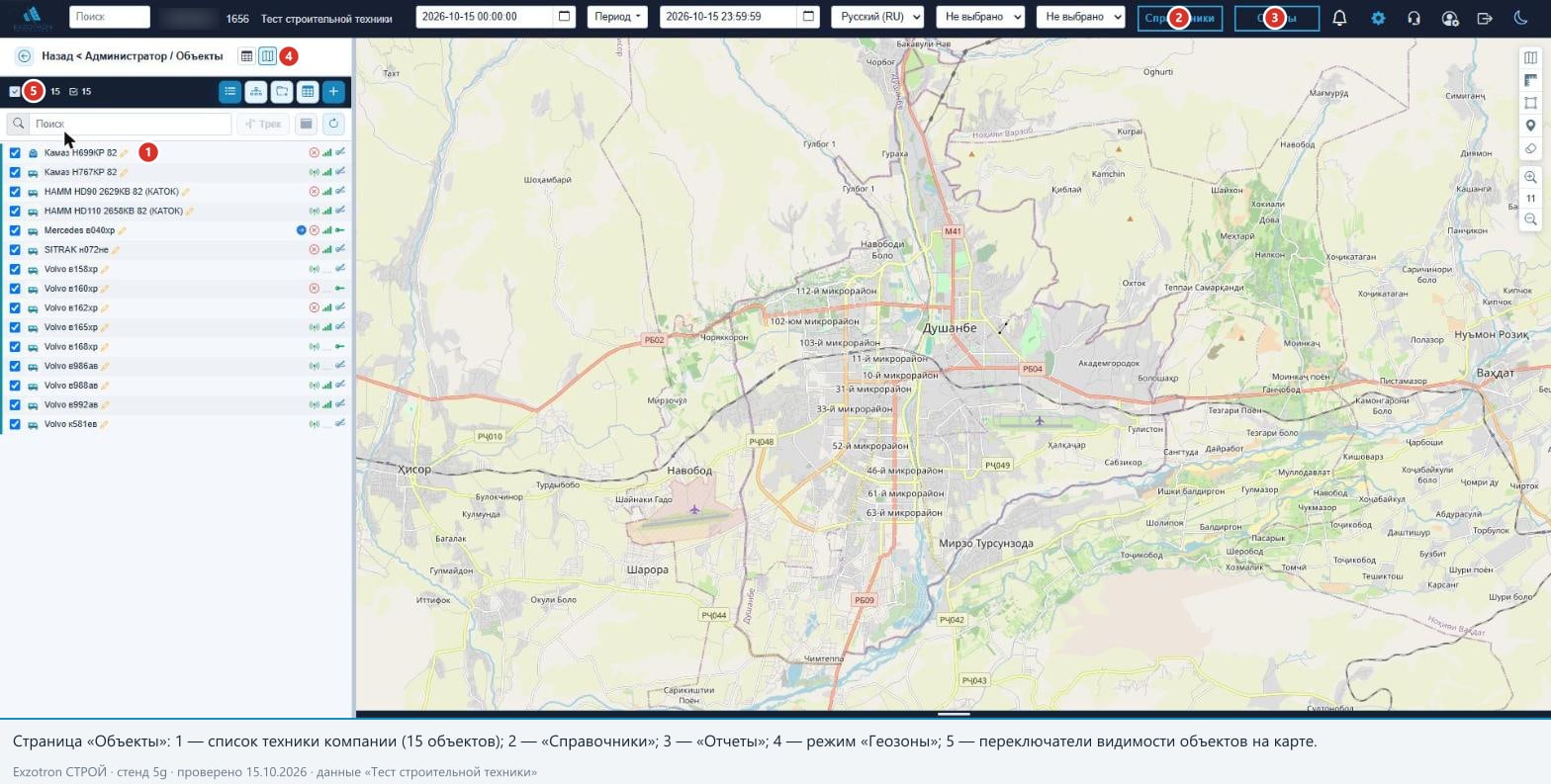

Рисунок 3. Страница «Объекты» стенда: список техники (выноска 1), кнопки «Справочники» (2) и «Отчеты» (3), переключатель режима «Геозоны» (4).
Шаг 6. Датчики#
В свойствах объекта → «Датчики» задайте: «Зажигание» (источник моточасов; без него моточасы считаются по времени движения), «GPS/пробег», «Скорость»; при подмене GPS (РЭБ) — «CAN абсолютный пробег». Проверка: в карточке реального наряда есть моточасы и пробег. У катков стенда датчика работы механизма нет: отчёты «Работа спецтехники и топливо» и «Отчет о работе механизмов» для них пусты, а объём работ вносится вручную («Факт вручную»).

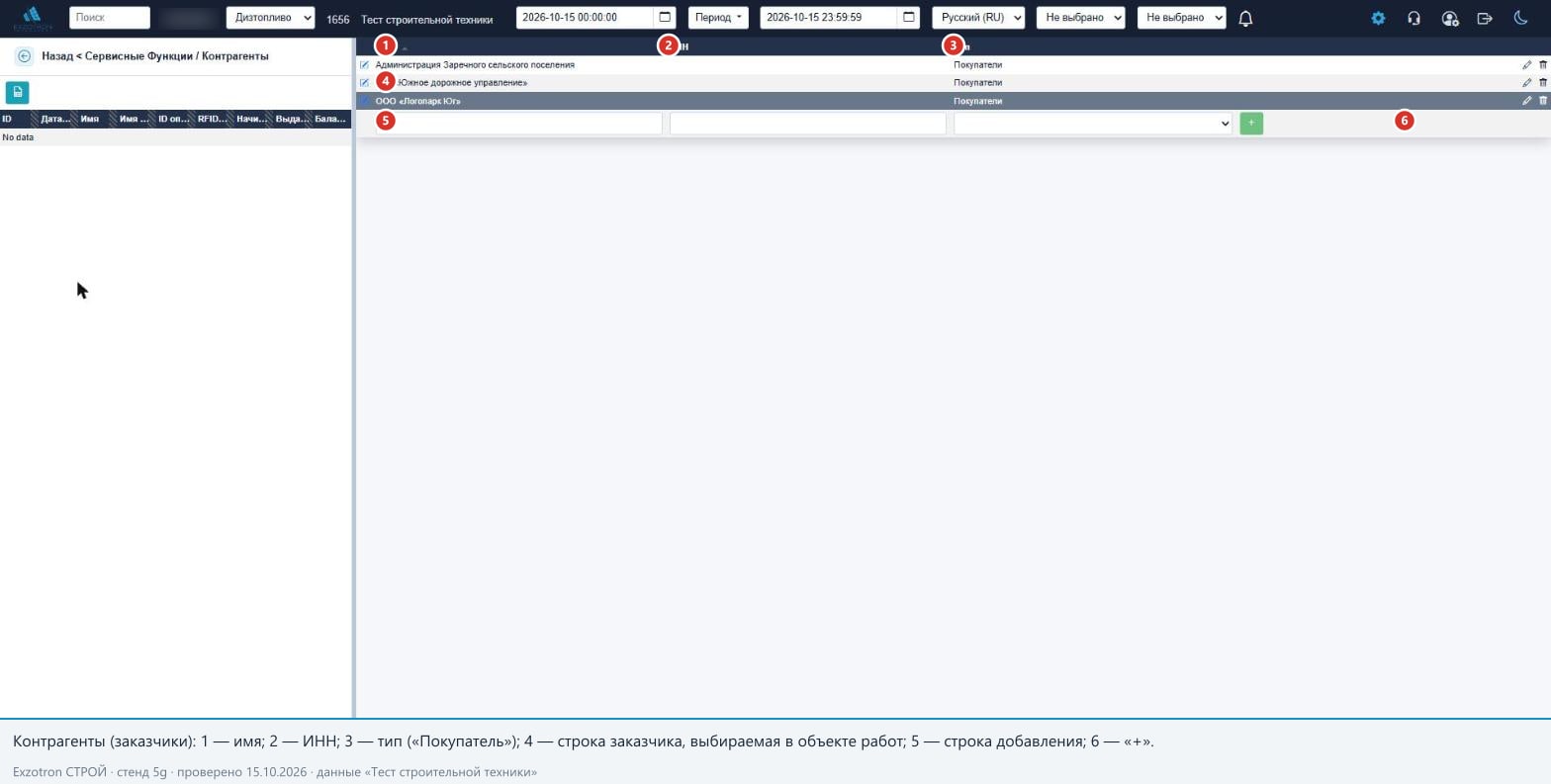

Шаг 7. Контрагенты-заказчики#
«Сервисные функции → Контрагенты»: «Имя», «ИНН» (необязателен), «Тип» («Покупатели»). Завести заказчика можно и «на лету» — в мини-форме «+ Новый» заявки или в справочнике объектов работ. Правка и удаление — только «Администратор».
Рисунок 4. На стенде три вымышленных заказчика: «Администрация Заречного сельского поселения» (выноска 1), «ГКУ «Южное дорожное управление»» (2), «ООО «Логопарк Юг»» (3). Договор в справочнике контрагентов не ведётся: номер вписывается в объект работ.
Критерий готовности: все заказчики заведены без дублей (совпадение названия без учёта регистра, но не по словам). Ошибка: контрагент другого типа с тем же названием будет присвоен заказчиком, хотя в подсказках не показывается.
Шаг 8. Геозоны: участки-линии и пункты погрузки#
«Администратор → Объекты» → режим «Геозоны». Создайте группы и зоны:
- группа «Объекты строительства (участки дорог)» — линии вдоль трассы: «Создать линию», клики по карте, «Ширина (м)» (на стенде 14 м), «Сохранить»;
- группа «Пункты погрузки и выгрузки» — многоугольники карьеров, асфальтобетонного завода, отвала, площадок;
- группа «Базы и стоянки» — многоугольники баз и длительных стоянок.

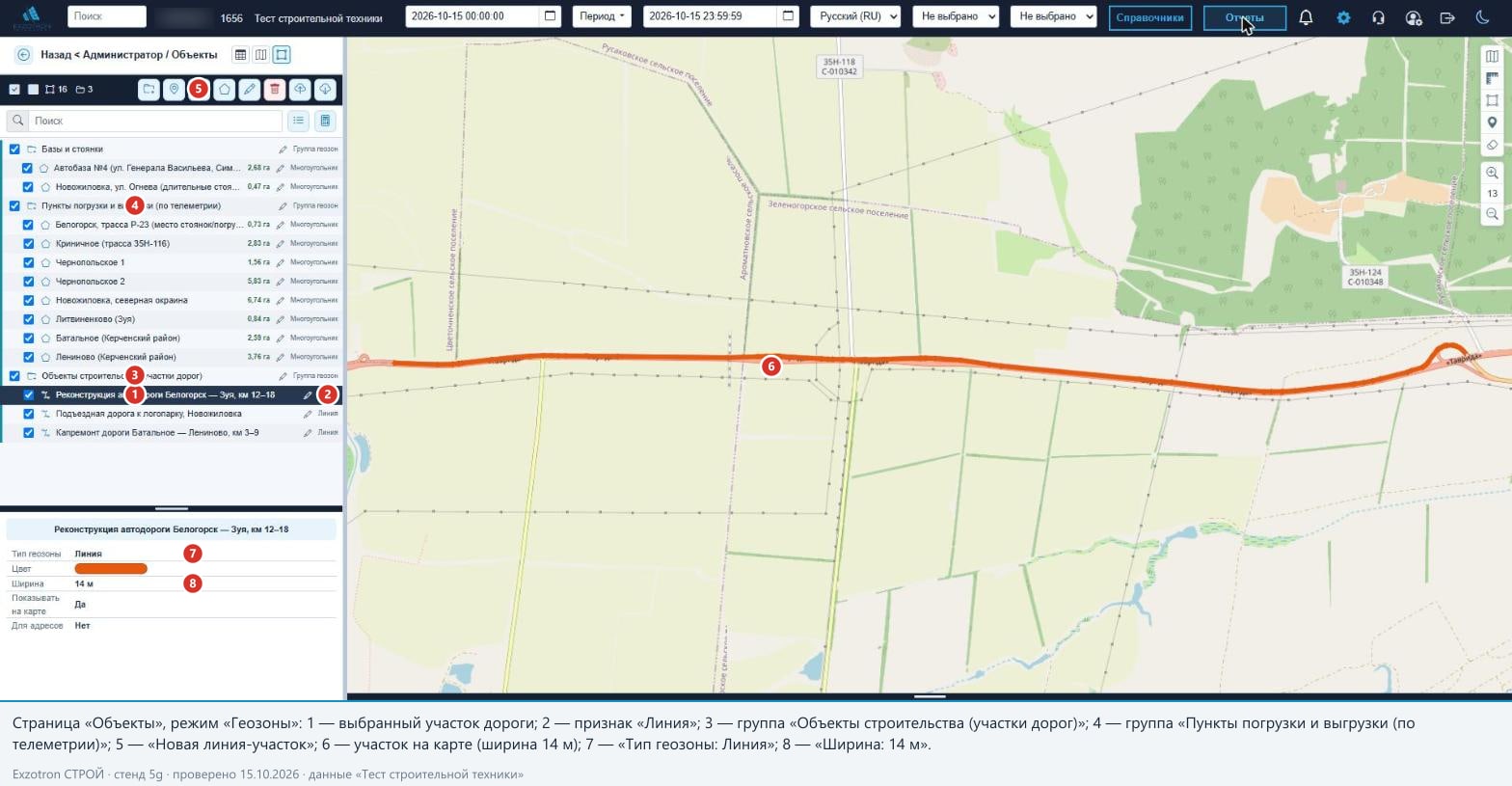

Рисунок 5. Режим «Геозоны»: группы «Базы и стоянки», «Пункты погрузки и выгрузки (по телеметрии)», «Объекты строительства (участки дорог)»; выбран участок «Реконструкция автодороги Белогорск — Зуя, км 12–18» — тип «Линия», ширина 14 м.
Рекомендации: линию рисуйте отдельно от площадок (линия поверх площадки погрузки может «перехватить» точку); круг слишком малого радиуса при помехах GPS не засчитывает заезд — для самосвалов берите контур площадки по фактическим стоянкам; ширина по умолчанию 30 м — для двухполосной дороги она может оказаться велика или мала: сверьте с трассой. Быстрое место в заявке создаёт только круг и многоугольник; линия — только здесь. Подробности — статья «Карта, участки дорог и контроль маршрута на стройке». Критерий: зоны видны на карте окна «Наряды» и в окне «Подбор геозоны».
Шаг 9. Объекты работ: объект → участок#
«Справочники → Объекты работ»: «Название», «Код», «Входит в (родитель)», «Заказчик (контрагент)», «Договор», «Геозона на карте», «Адрес». Привяжите каждому объекту его геозону — без неё заявка не сохранится («У объекта работ не задана геозона — выберите геозону»).

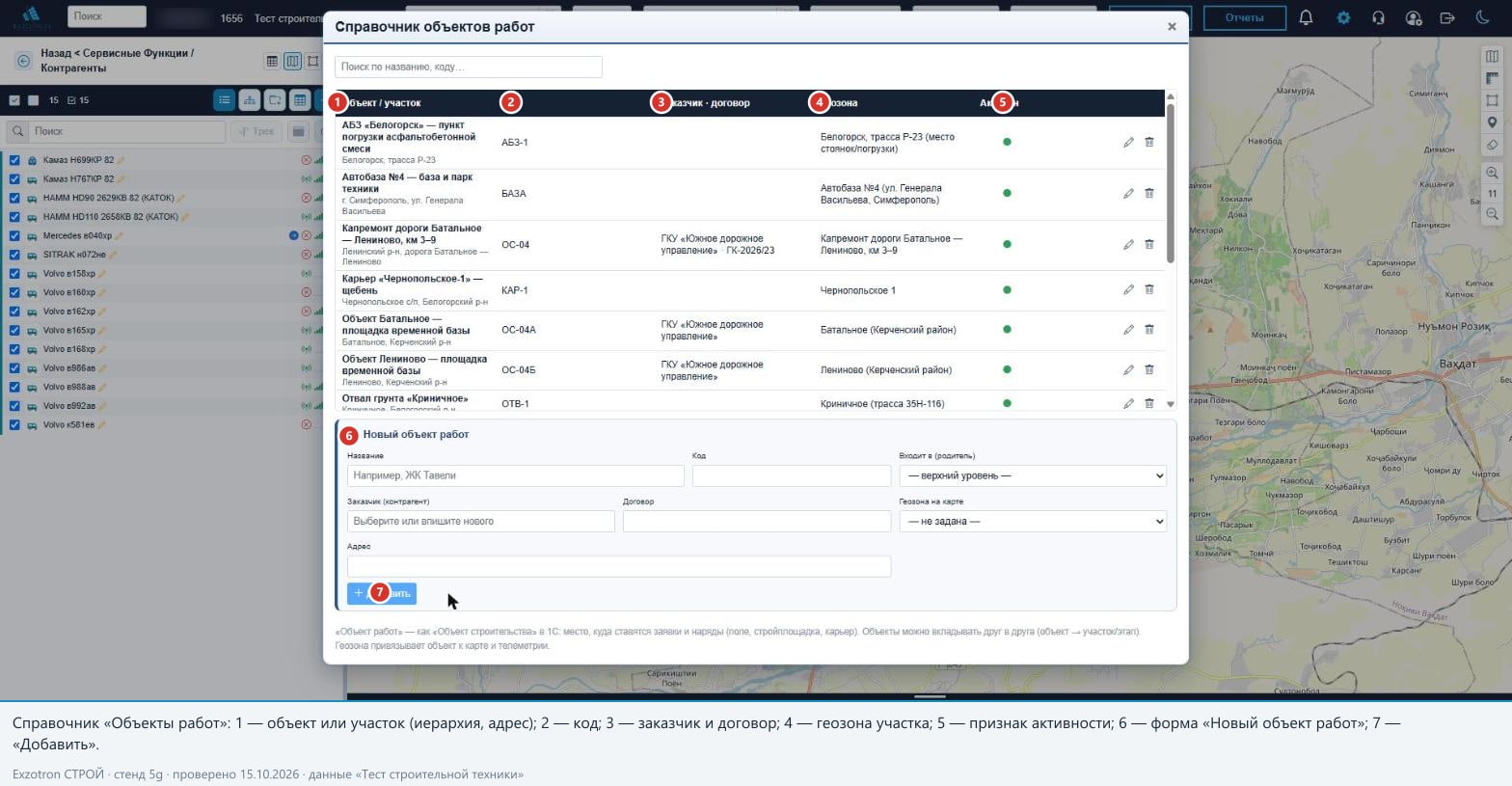

Рисунок 6. Справочник объектов работ: объект или участок (выноска 1), код (2), заказчик и договор (3), геозона (4), форма «Новый объект работ» (6) и «Добавить» (7).
Заполняйте заказчика и договор у каждого объекта, который выбирается в заявках, а не только у родителя: карточки заявки и наряда наследуют их от родителя, а разнарядка и отчёт по объектам строительства — нет. Фильтр отчёта по объекту захватывает только прямых потомков.
Шаг 10. Единицы, виды работ, причины простоев#
Самый быстрый путь — значок инструментов в шапке окна «Наряды» («Загрузить типовой набор справочников для стройки»). Набор добавляет 4 единицы (м³, м², т, ч), 8 видов работ (экскаватор, грунт, планировка, бульдозер, погрузчик, автокран, перевозка грунта и материалов, переезд), 8 причин простоев и 5 моделей техники (экскаватор, бульдозер, фронтальный погрузчик, автокран, самосвал) с привязанными видами работ; существующее не меняется. Вызвать набор может «Администратор» и «Расширенный пользователь»: кнопка видна всем, но у «Пользователя» результат — «Не удалось загрузить набор: …».
Чего в наборе нет: дорожного катка («Каток дорожный»), видов работ «Уплотнение асфальтобетона (каток)», «Уплотнение основания (щебень, грунт)», «Перевозка асфальтобетонной смеси», «Перевозка щебня и инертных материалов», грузов, объектов, геозон, комплектов, сотрудников и карточек. Для дорожных работ эти четыре вида работ и модель «Каток дорожный» добавьте вручную — на стенде они заведены именно так.

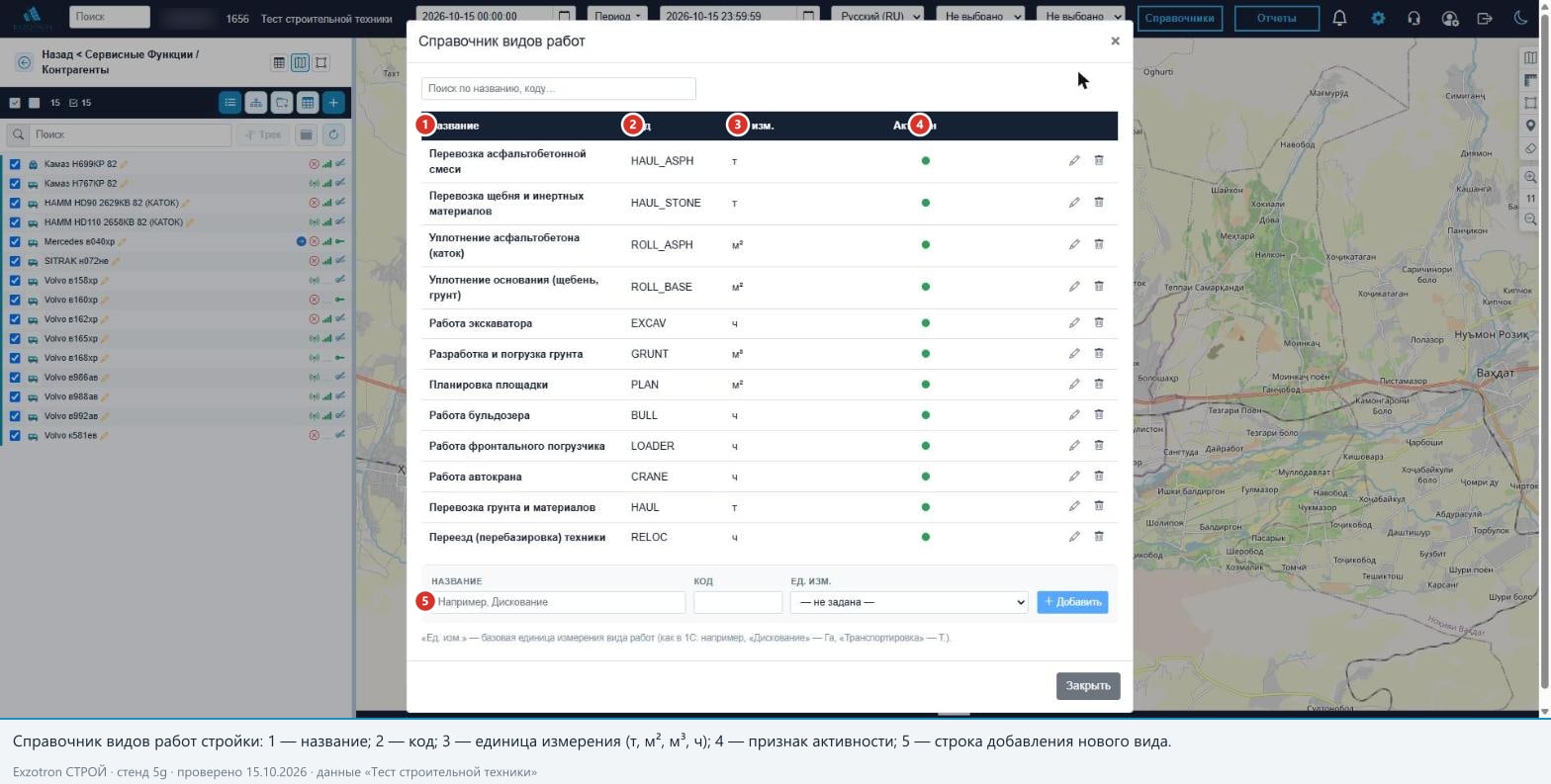

Рисунок 7. Виды работ стенда: название (выноска 1), код (2), единица (3). Восемь из двенадцати созданы типовым набором, четыре дорожных — вручную.

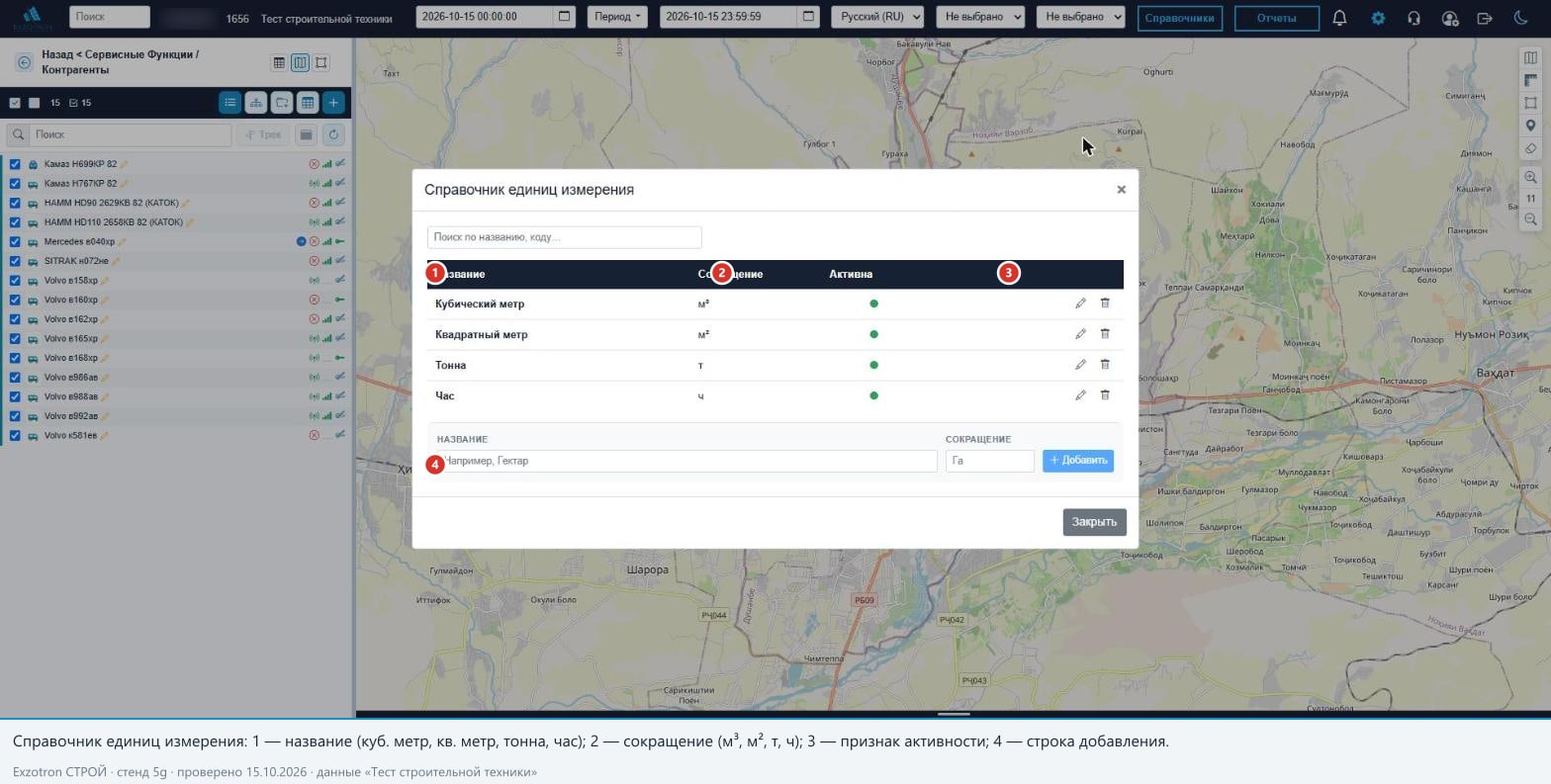

Рисунок 8. Единицы стенда: «Кубический метр» (м³), «Квадратный метр» (м²), «Тонна» (т), «Час» (ч). Пишите сокращение «т» ровно так: «Перевезено» и тонно-километры считаются только при совпадении единиц.

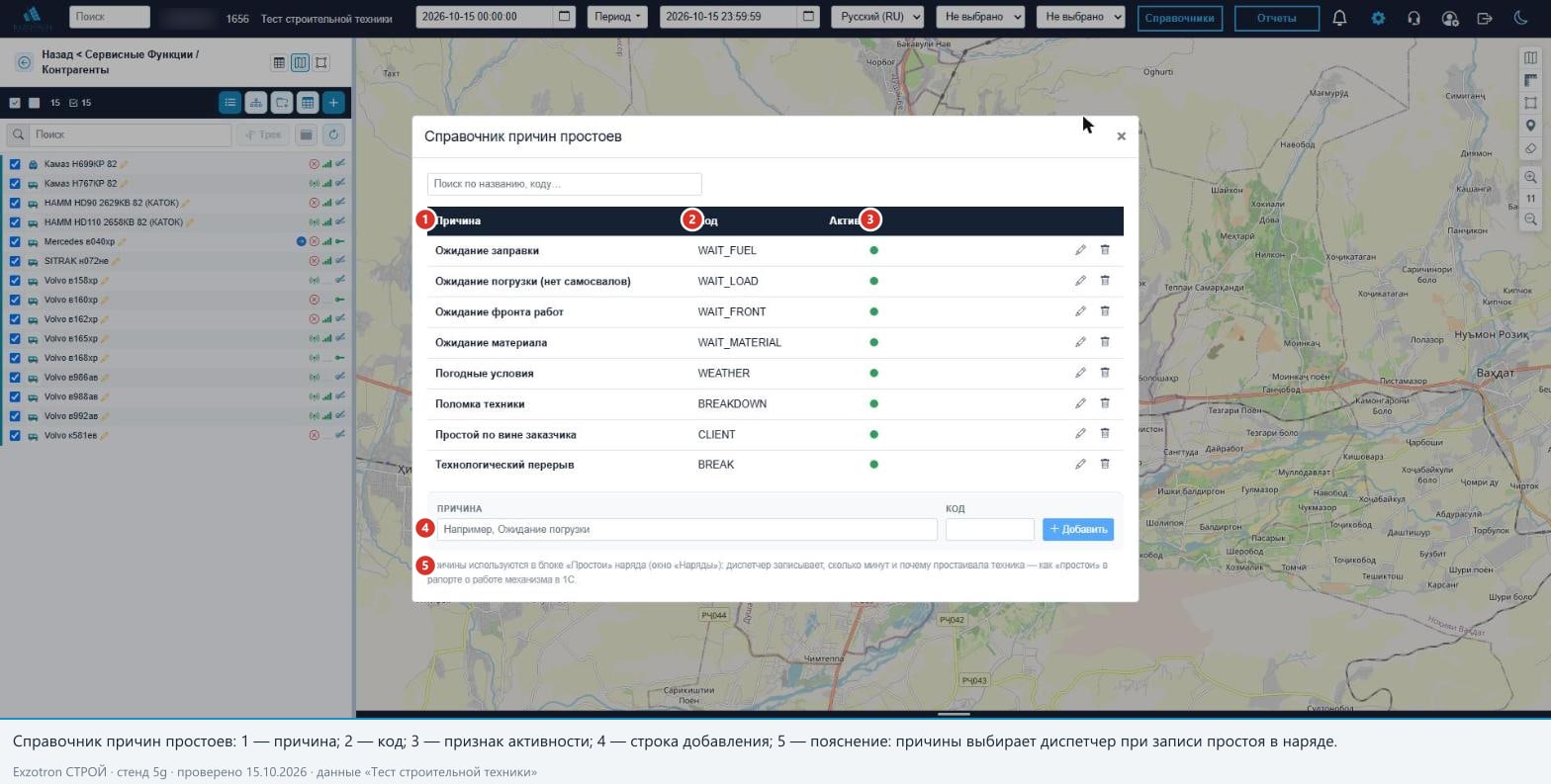

Рисунок 9. Восемь причин простоев стенда с кодами. Они используются в блоке «Простои» наряда, сводке дня и печатных формах, но не в отчёте по объектам строительства.
Критерий готовности: виды работ видны в форме заявки на нужной закладке; у каждого вида есть единица. Ошибка: вид работ, созданный кнопкой «+» из формы заявки, не привязан ни к одной модели и предлагается всем типам техники.
Шаг 11. Модели техники и виды работ модели#
«Справочники → Модели техники»: «Название», «Код», «Вид техники» («Спецтехника» для катка, экскаватора, бульдозера, погрузчика, автокрана; «Грузовой автомобиль» для самосвала). Для каждой модели отметьте, какие виды работ она умеет выполнять (значок «список» → флажки → «Сохранить»). Коэффициент УТ и ширина захвата — сельхозтехника, для стройки их заполнять не нужно; грузоподъёмность самосвалов заполните.

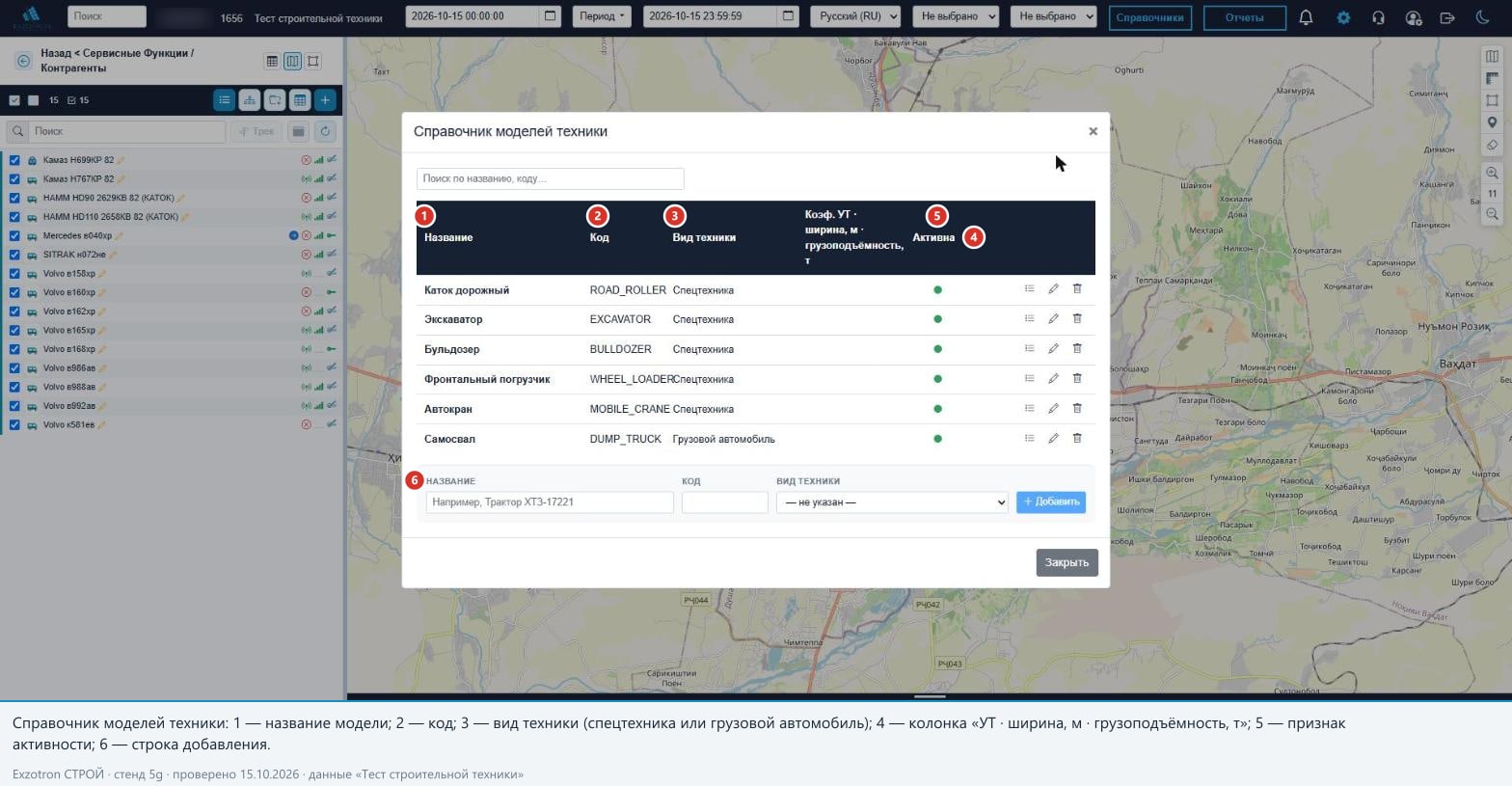

Рисунок 10. Шесть моделей: каток, экскаватор, бульдозер, фронтальный погрузчик, автокран (все — «Спецтехника») и самосвал («Грузовой автомобиль»). Колонка «УТ · ширина, м · грузоподъёмность, т» (выноска 4) на стенде пуста.

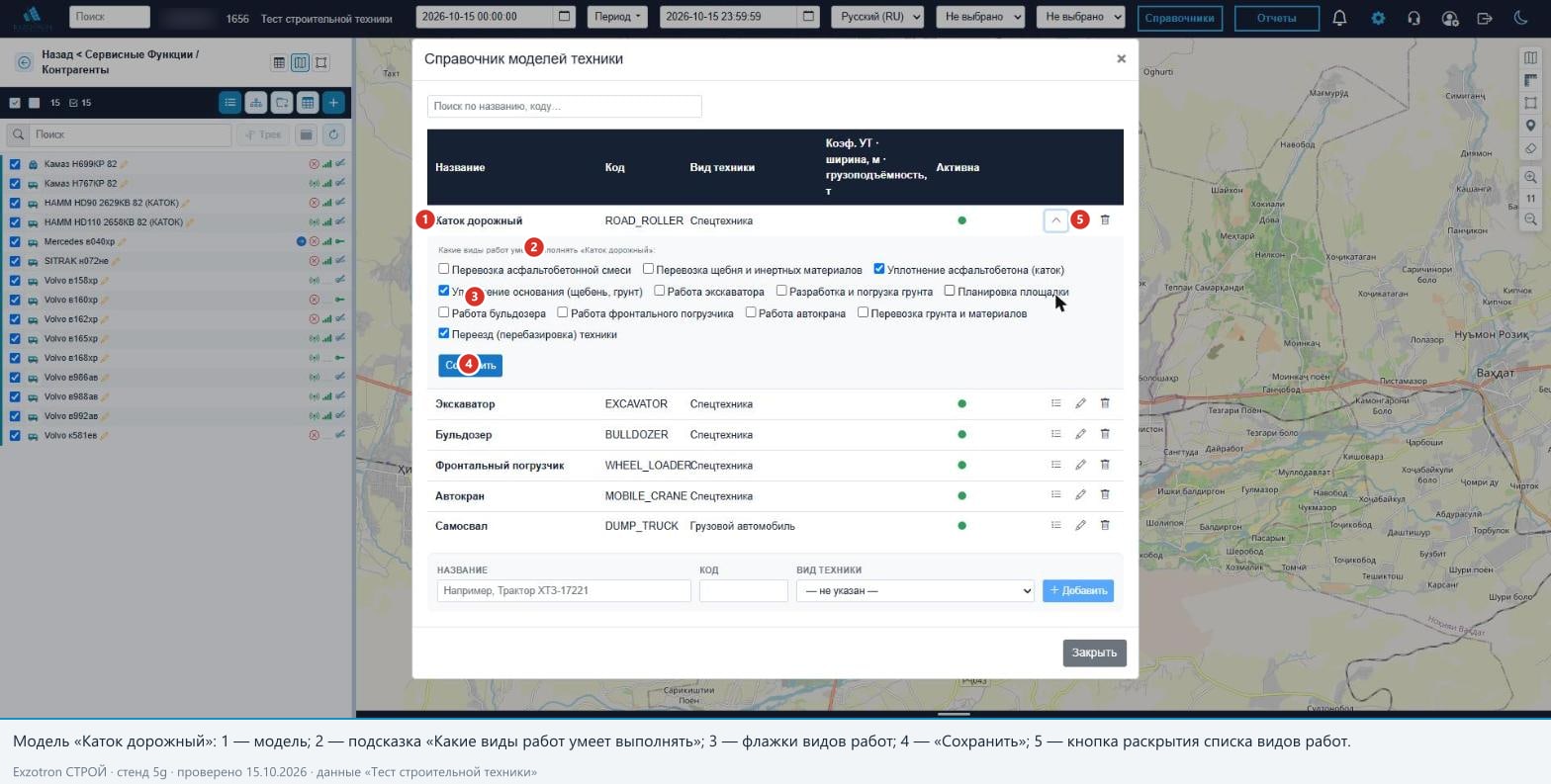

Рисунок 11. Каток умеет: «Уплотнение асфальтобетона (каток)», «Уплотнение основания (щебень, грунт)», «Переезд (перебазировка) техники» (флажки — выноска 3, «Сохранить» — 4).

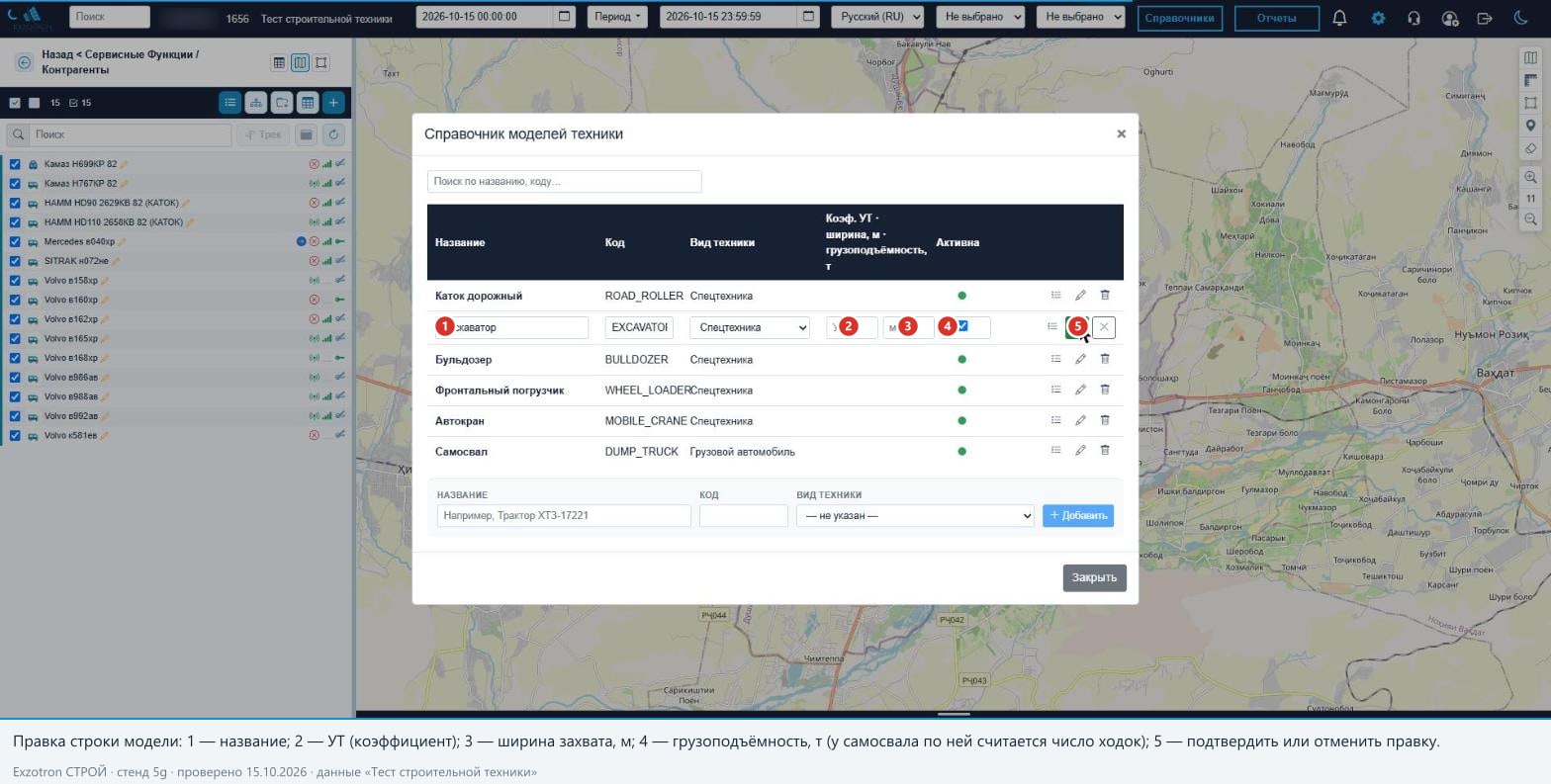

Рисунок 12. Правка модели: название (1), УТ (2), ширина захвата (3), грузоподъёмность (4). У самосвала по грузоподъёмности подсказывается число ходок в наряде из заявки без состава.
Критерий готовности: в справочнике у модели указан вид техники; виды работ модели отмечены. Ошибка: вид техники не указан — виды работ модели предлагаются всем закладкам.
Шаг 12. Номенклатура (грузы)#
«Справочники → Номенклатура (грузы)» или «Сервисные функции → Настройка номенклатуры»: наименование и единица измерения (обязательно). На стенде используются «Щебень фр. 20–40», «ПГС (песчано-гравийная смесь)», «Асфальтобетонная смесь тип Б», единица «т». Нужна для заявок на перевозку и грузовых нарядов. Критерий: груз выбирается в заявке автотранспорта; единица груза «т» совпадает с единицей вида работ «т».

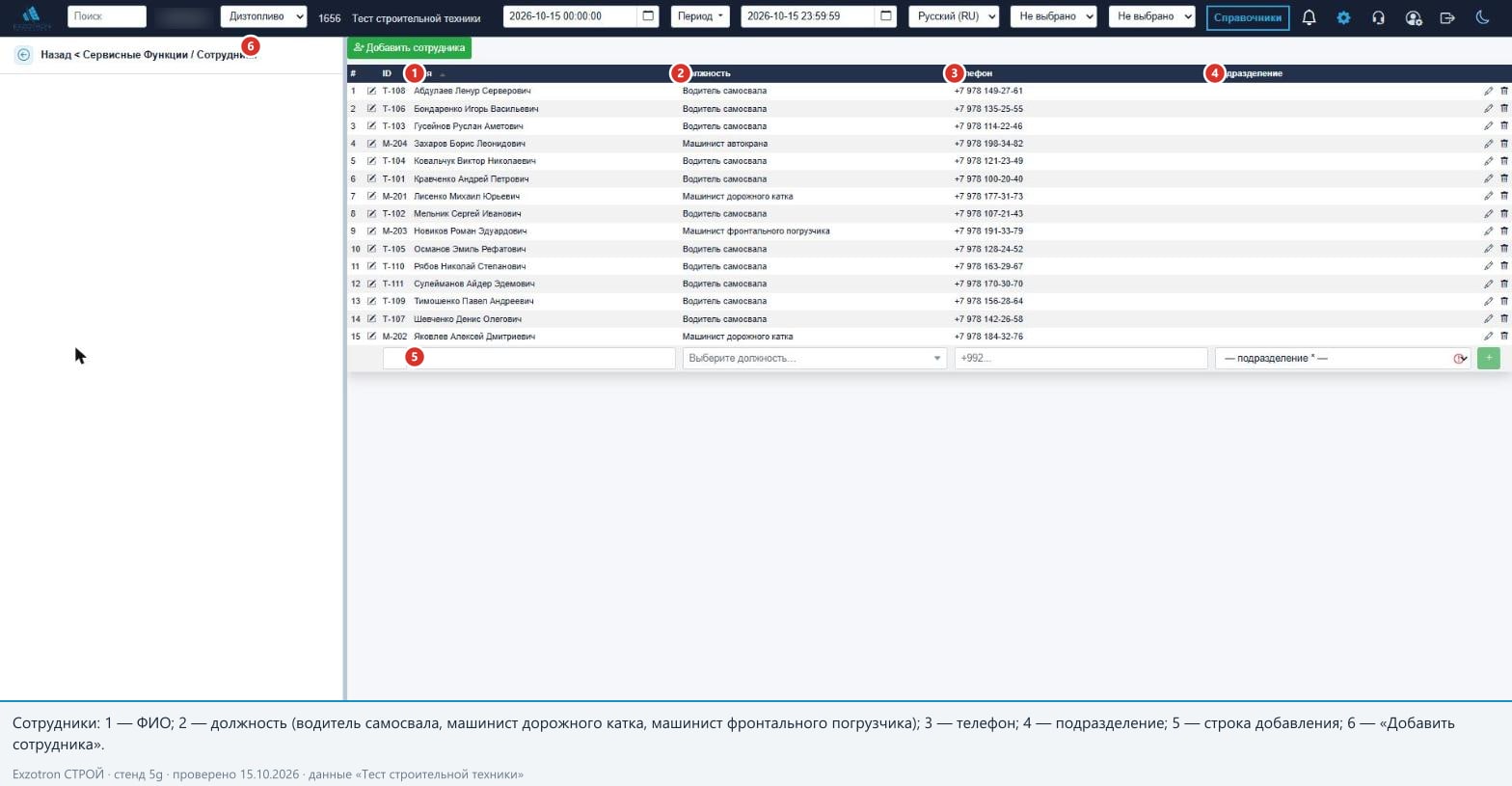

Шаг 13. Сотрудники-исполнители#
«Справочники → Сотрудники»: «ID» (табельный номер), «Имя», «Должность», «Телефон», «Подразделение».
Рисунок 13. Сотрудники стенда: водители самосвалов (Т-101…Т-111), машинисты катка (М-201, М-202), погрузчика (М-203), автокрана (М-204). Колонки — ФИО (выноска 1), должность (2), телефон (3), подразделение (4).
Табельный номер служит ключом сопоставления в 1С; уникальность не проверяется — проверьте вручную. Создавать и править сотрудников может «Администратор» и «Расширенный пользователь».
Шаг 14. Графики смен#
«Сервисные функции → Справочник смен». Сумма смен графика должна быть ровно 24 часа. Для стройки обычно хватает «Сутки, 24 часа» или «Одна смена, 12 часов (08:00–20:00)». Без графика у машины нет суточных автонарядов; ручные наряды из «Плана выезда» создаются и без него. График выбирается в двух местах — в свойствах объекта и в карточке «Автотранспорт»; выбирайте один и тот же. Запись — только «Администратор». Правка графика пересоздаёт смены и сбрасывает «Исполнителей по сменам».

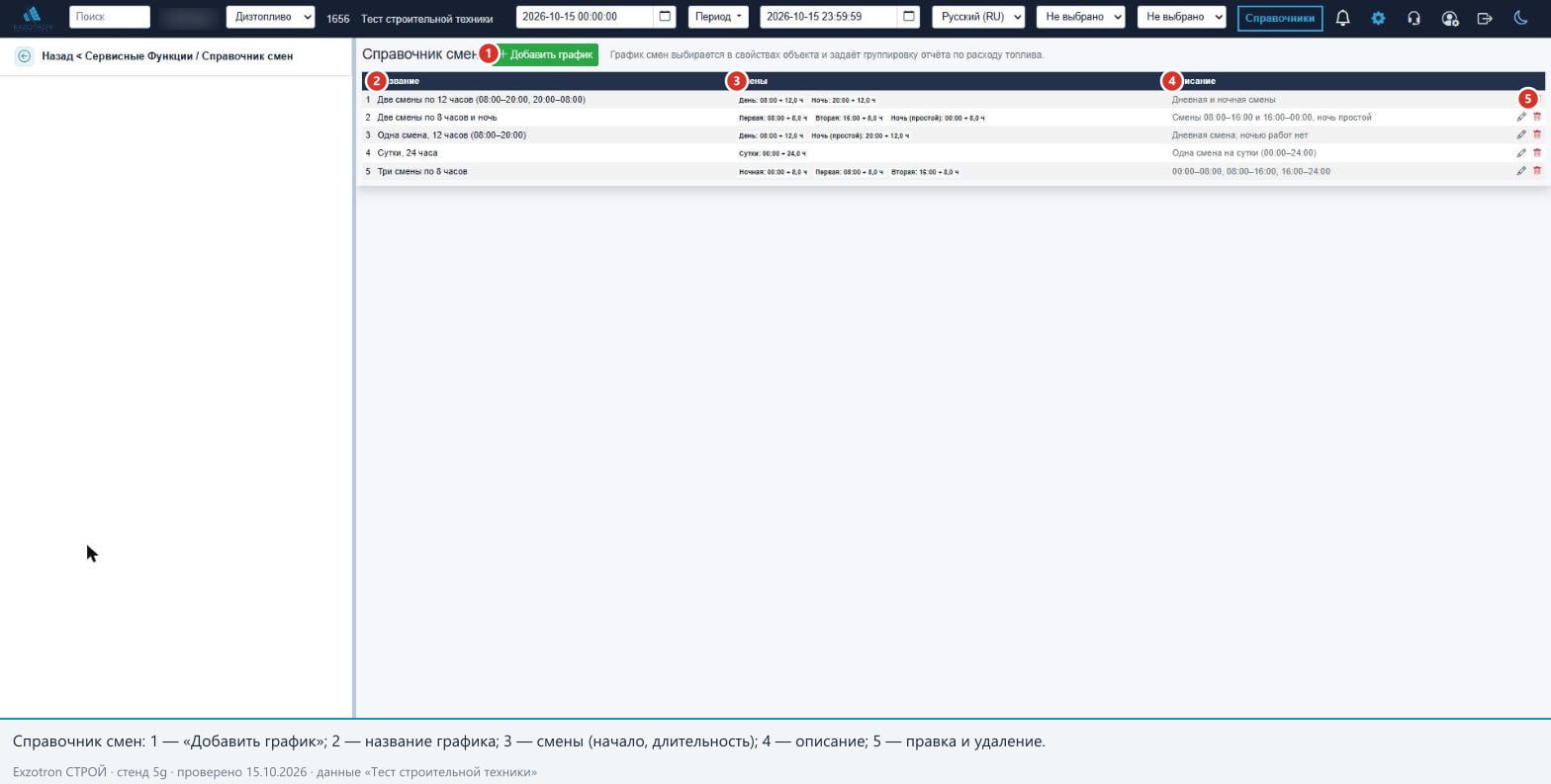

Рисунок 14. Пять графиков стенда (выноска 2 — название, 3 — смены, 4 — описание). Смены в заявке спецтехники не используются: у заявки есть только окно «с–по».
Шаг 15. Карточки «Автотранспорт»: модель ТС и подразделение#
«Справочники → Автотранспорт (закреплённые исполнители)» → значок «Редактировать параметры» в строке. Карточка нужна каждой машине блока, в том числе катку и погрузчику. Обязательно заполните: «IMEI» (связь с объектом мониторинга; пустой или неверный — карточка «не видит» машину), «Модель ТС» (из справочника «Модели техники»), «Подразделение», «График работы», госномер.
Это обязательное условие работы «Плана выезда»: подбор берёт машины по «Модели ТС» из карточки. Машина без карточки или без модели в подбор не попадает, подсказки об этом нет. Модель в свойствах объекта не используется. «Мин. стоянку» правьте в свойствах объекта, а не в карточке — расчёт читает её оттуда. «Тип объекта» в карточке по умолчанию «Автотранспорт» и на закладку не влияет (на стенде у катков в реестре «Автотранспорт» — именно это значение); выставляйте его одинаково с объектом. Инвентарного номера в форме нет — в 1С технику сопоставляют по госномеру. Критерий готовности: открываете «План выезда» по пробной заявке — для каждой строки состава предлагаются нужные машины.
Шаг 16. Исполнители по сменам и закреплённый водитель#
В той же карточке — «Закреплённый водитель / механизатор» (исполнитель по умолчанию) и после выбора графика блок «Исполнители по сменам» (строка на каждую смену; он появляется у сохранённой карточки). При формировании нарядов исполнитель подставляется так: сначала по смене, в которую попадает плановое начало, иначе — закреплённый водитель. Поля исполнителя в окне «План выезда» нет: заменить человека можно в наряде. Критерий: в созданных планом нарядах исполнитель заполнен (на стенде в разнарядке №41 у каждой позиции своя фамилия). Наряд без исполнителя получит замечание «нет исполнителя» при закрытии дня.

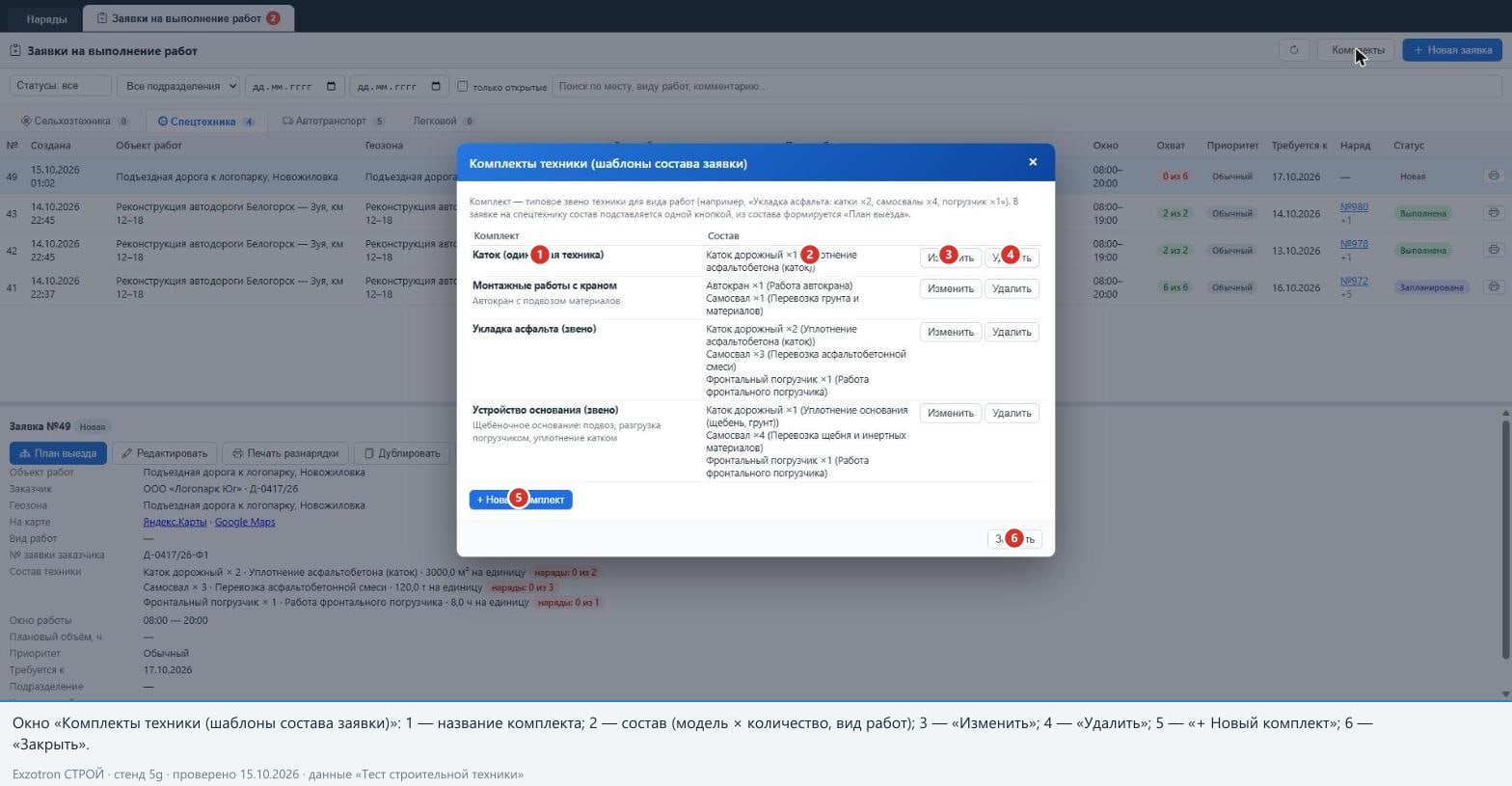

Шаг 17. Комплекты техники#
Кнопка «Комплекты» в шапке журнала заявок. Заведите типовые звенья: на стенде четыре комплекта.
Рисунок 15. «Каток (одиночная техника)», «Монтажные работы с краном», «Укладка асфальта (звено)» (каток ×2, самосвал ×3, фронтальный погрузчик ×1) и «Устройство основания (звено)» (каток ×1, самосвал ×4, погрузчик ×1). Выноски: 1 — название, 2 — состав, 3 — «Изменить», 4 — «Удалить», 5 — «+ Новый комплект».

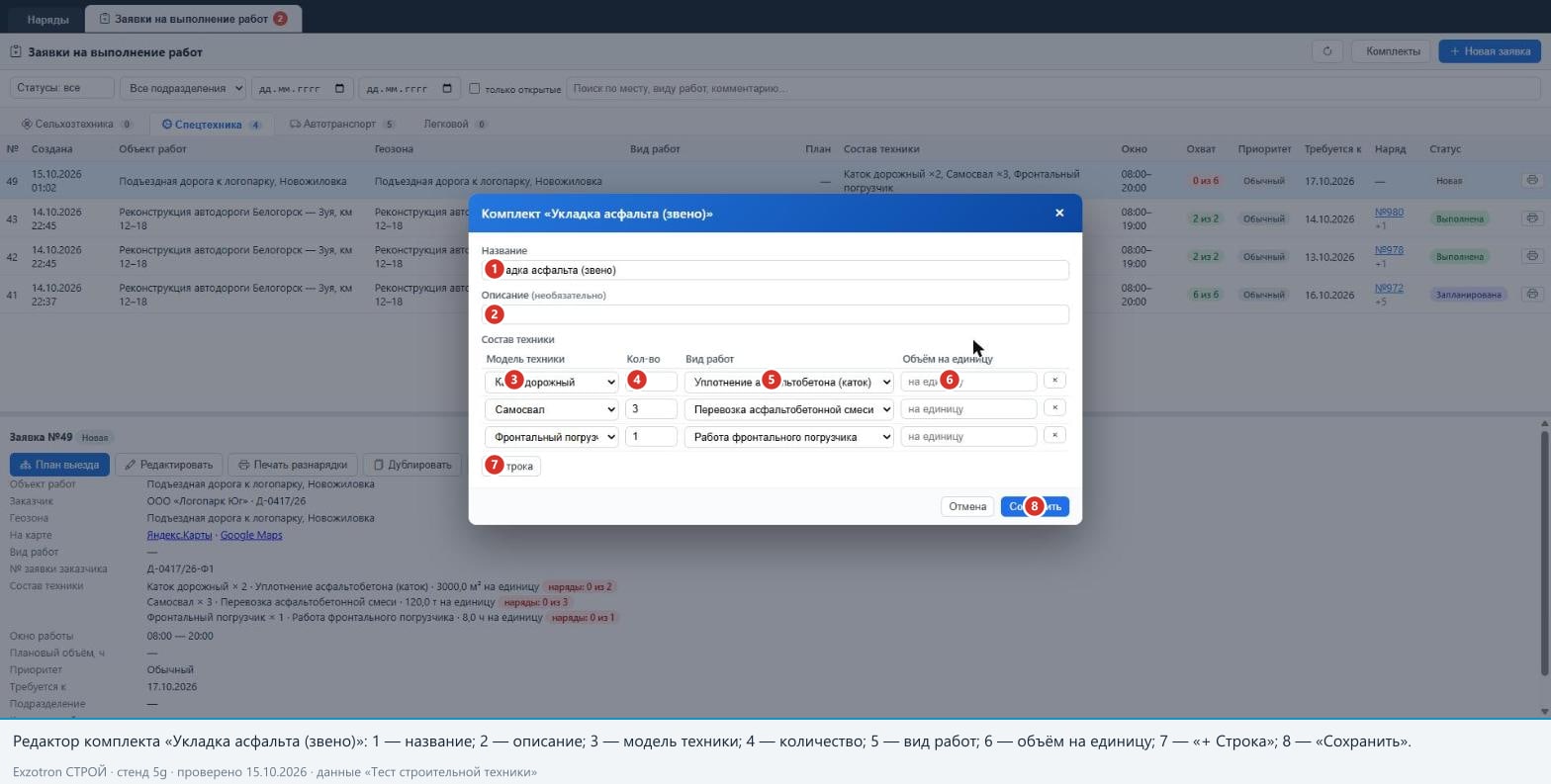

Рисунок 16. Редактор комплекта: название (выноска 1), модель (3), количество (4), вид работ (5). Столбец «Объём на единицу» (6) в комплекте не сохраняется — объём вводится в заявке.
Критерий: в форме заявки комплект подставляется одной кнопкой «Подставить». Ошибка: удаление или деактивация модели не проверяет комплекты.
Шаг 18. Пробный объект и пробная заявка#
Создайте контрольный объект работ с геозоной, по которой вчера или сегодня реально проезжала машина (линия участка или площадка). Откройте журнал заявок → «Спецтехника» → «Новая заявка»: выберите объект (подставится геозона, заказчик и договор, на карте — линия и «Участок дороги ≈ N км»), подставьте комплект, введите «Объём на единицу», дату и окно. На стенде это заявка №49: объект «Подъездная дорога к логопарку, Новожиловка», комплект «Укладка асфальта (звено)», окно 08:00–20:00, «№ заявки заказчика» Д-0417/26-Ф1 — после «Создать» в журнале появляется «Новая» с охватом «0 из 6» (подробный разбор — в статье «Заявки на спецтехнику и перевозку: состав, комплекты, План выезда»). Дата не должна быть закрытым днём.
Шаг 19. План выезда и наряды#
В карточке заявки нажмите «План выезда». Проверьте: окно подбора совпадает с окном заявки; для каждой позиции предложена машина нужной модели (чип «свободна»); «Выбрана техника: 6 из 6».

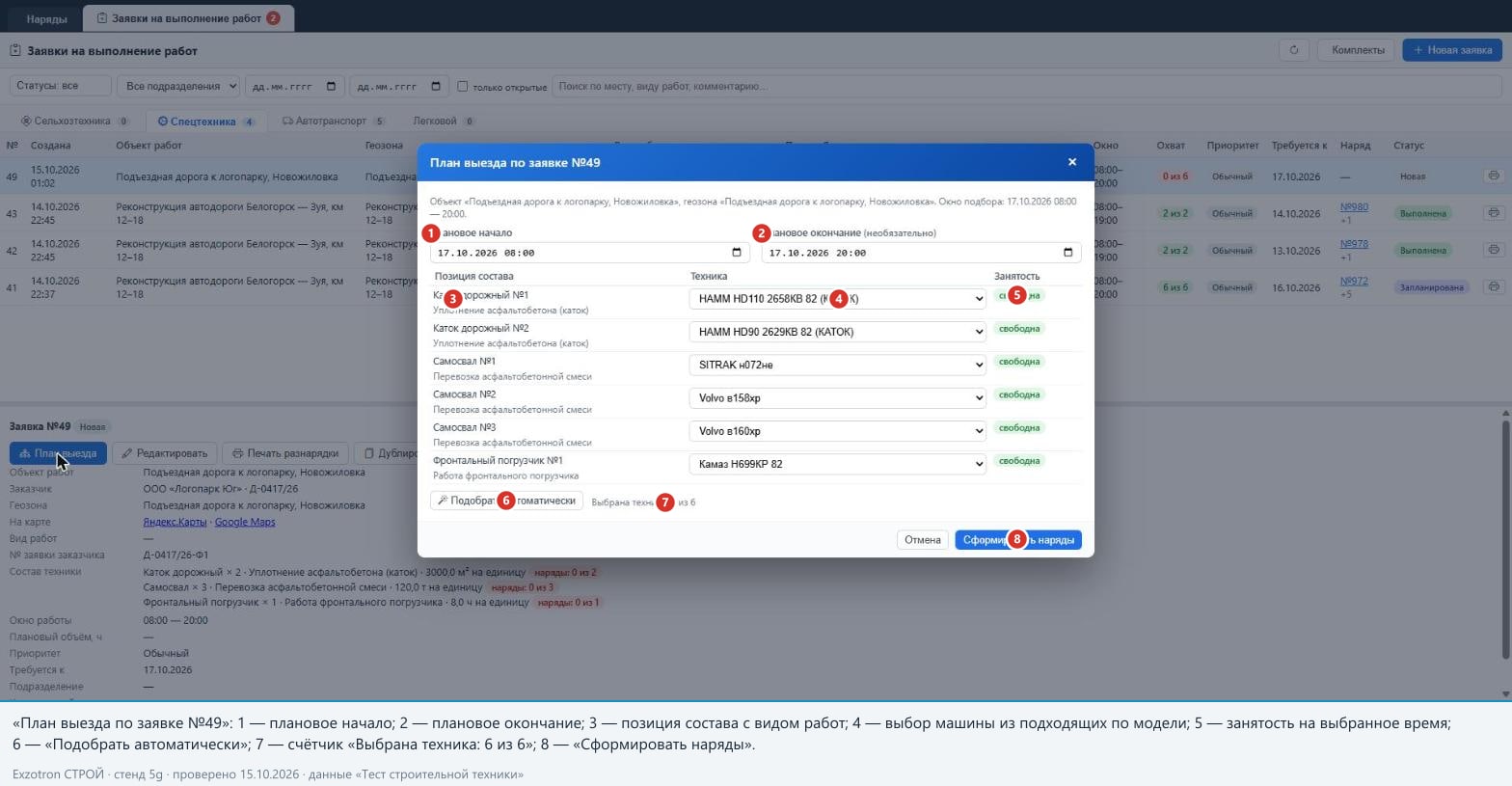

Рисунок 17. «План выезда по заявке №49»: плановое начало и окончание (выноски 1, 2), позиции состава (3), выбор машины по модели (4), занятость (5), «Подобрать автоматически» (6), «Сформировать наряды» (8).
Нажмите «Сформировать наряды»: появится «Сформировано нарядов: N», заявка станет «Запланирована», «Охват» — «N из N». В окне «Наряды» катки окажутся на закладке «Спецтехника», самосвалы — на «Автотранспорт» (закладка определяется машиной). Если подбор пуст — вернитесь к шагам 11 и 15 (модель ТС). Помните: груз, ходки и километры заявки делятся на число единиц всего состава, а не выбранных машин.
Шаг 20. Факт: телеметрия или «Факт вручную»#
Откройте наряд после того, как машина отработала. У самосвала система считает пробег, моточасы, посещения геозон и контролирует рейс; проезд по линейному участку от 0,3 км засчитывается посещением. У катков и других единиц спецтехники объём (м², м³) по телеметрии не считается: вносится вручную кнопкой «Ввести факт вручную» — моточасы, работа, простой, переезды, «Выполнено, <ед.>», пробег, заправка, обязательная причина. Такой факт помечается «Факт введён вручную» в журнале, печати, сводке дня и в 1С; пересчёт его не меняет. У самосвалов при подмене GPS можно ввести «Рейсов по путевому листу». Контроль маршрута для спецтехники с режимом «Возит груз» на стенде не проверялся — не опирайтесь на него. Подробности — статья «Управление нарядами на стройке: факт, рейсы, закрытие дня, печать и 1С».
Шаг 21. Закрытие дня и печатные формы#
Кнопка «Закрыть день»: диалог показывает наряды за дату, замечания и решения («Закрыть как есть», «Перенести на следующий день»). Любой наряд не «Завершён» требует решения, поэтому на стройке почти всё закрывается через решение. После закрытия — «День закрыт · кем и когда», кнопки «Сводка дня / печать» и «Открыть день заново». Закрытый день защищён: нельзя создавать наряды и менять существующие на эту дату; открыть день может только «Администратор» или «Расширенный пользователь». Для пробы закрывайте один тестовый день. Окно показывает незакрытые прошлые дни за последние 14 суток; блок «Закрыть все N дней» появляется при двух и более. Печатные формы: «Разнарядка на выезд техники» (из заявки), рапорт механизма и путевой лист грузового автомобиля (из наряда), «Сводка закрытия дня». В печатном путевом листе грузового автомобиля таблица шире листа справа — известное замечание; у разнарядки, сводки дня и ведомости такого нет.
Шаг 22. Отчёт по объектам строительства#
«Администратор → Объекты» → кнопка «Отчеты» → «Отчет: Работы и перевозки по объектам строительства». Пункта в окне «Наряды» нет. Задайте период, объект, подразделение и (при необходимости) флажок «включать наряды, не закреплённые за объектом строительства (автонаряды по сменам)», нажмите «Построить». Проверьте «Сводку по объектам»: объекты, нарядов принято, моточасы, рейсы, перевезено. В отчёт входят наряды «На проверке» и «Завершён»; период — до 366 дней; предел 20 000 строк; отчёт не учитывает ограничение пользователя по подразделениям. Экспорт — HTML под именем .xls. Подробности — статья «Отчёты и печатные формы Exzotron СТРОЙ».
Шаг 23. Выгрузка в 1С#
Кнопка «Выгрузка в 1С»: период, флажок «включить уже выгруженные наряды (повторная выгрузка)», строка «К выгрузке: нарядов N, документов M», блок «Не заполнено» с предупреждениями и «Сформировать файл».

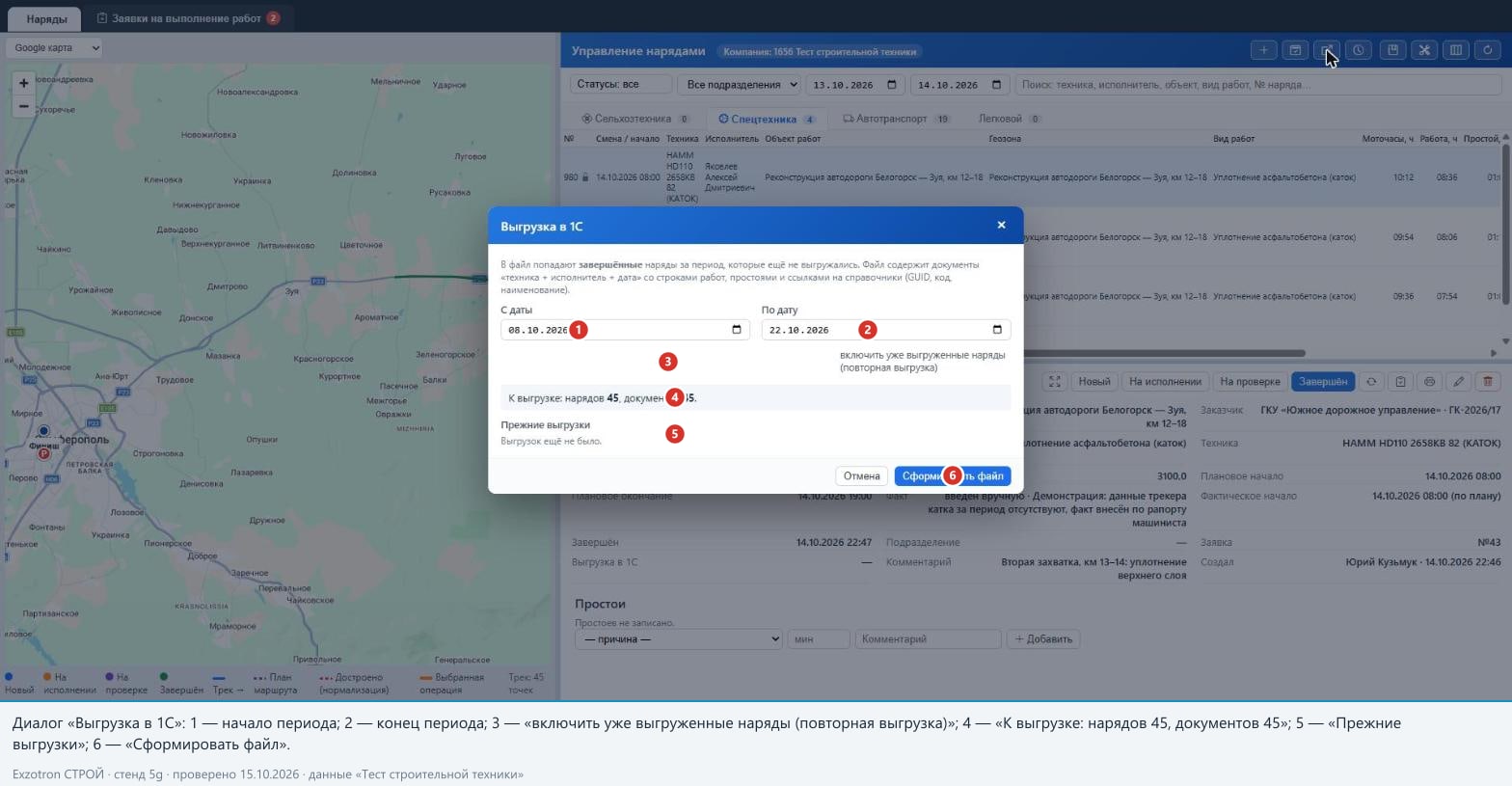

Рисунок 18. Диалог «Выгрузка в 1С»: период, «К выгрузке: нарядов 45, документов 45», «Прежние выгрузки — выгрузок ещё не было», «Сформировать файл».
В файл попадают только завершённые наряды. Для пробы возьмите узкий период с одним тестовым нарядом: выгруженные наряды помечаются номером пакета. Предупреждения предпросмотра «не назначен исполнитель», «не указан вид работ», «техника … не заведена в справочнике транспорта» означают, что не заполнены исполнитель, вид работ или карточка машины (по IMEI). Выгрузка не блокируется — 1С получит пустые ссылки. «Перевезено» передаётся только при подтверждённом маршруте и совпадении единиц груза и вида работ, поэтому цифры отчёта и файла 1С могут расходиться. Загрузка файла в самой 1С не проверялась.
Шаг 24. Уборка#
Тестовые записи после проверки удалите через интерфейс: наряд (заявка вернётся в «Новая»), заявки, тестовые объекты работ, геозоны, контрагенты. Закрытый тестовый день откройте заново. У удалённого наряда остаются строки операций. На стенде «Тест строительной техники» тестовые записи не удалены намеренно — они и есть демо-данные.
Роли и права#
Роли: «Администратор», «Расширенный пользователь», «Пользователь», «Клиент». Отдельных ролей «диспетчер» и «руководитель» нет: «руководитель» — это «Администратор» или «Расширенный пользователь».
| Задача | Кто |
|---|---|
| Компания, подразделения, графики смен, свойства объекта (тип, график), правка и удаление контрагентов | «Администратор» |
| Сотрудники, карточки «Автотранспорт», датчики, «Типовой набор для стройки», «Обработать период», «Открыть день заново» | «Администратор» и «Расширенный пользователь» |
| Заявки, «План выезда», наряды, факт, закрытие дня, печать, выгрузка в 1С | «Пользователь» и выше (диспетчер) |
| Справочники объектов работ, видов работ, единиц, моделей, номенклатуры, причины простоев, комплекты | «Пользователь» и выше |
| Быстрое создание заказчика в заявке | «Пользователь» и выше |
| Удаление ложного события топлива в отчёте по расходу | только «Администратор» |
| Геозоны | не ограничены ролью — любой вошедший пользователь |
| Окно «Наряды» | «Администратор», «Расширенный пользователь», «Пользователь»; «Клиент» не открывает |
| Отчёт по объектам строительства | «Администратор», «Расширенный пользователь», «Пользователь»; у «Клиента» построение возможно, но списки объектов и подразделений параметров не загрузятся |
Кнопки «Открыть день заново», «Обработать период» и «Типовой набор» видны всем ролям окна, но у «Пользователя» выполнятся с ошибкой. Видимость пунктов меню «Справочники» по ролям зависит от настройки меню на сервере: проверьте, войдя под каждой ролью. Ограничение по подразделениям действует в журналах заявок и нарядов, закрытии дня и выгрузке в 1С, но не действует в отчёте по объектам строительства и в справочниках (объекты работ, геозоны, комплекты, карточки — общие для предприятия).
Проверка готовности#
| № | Что проверить | Как | Ожидаемый результат |
|---|---|---|---|
| 1 | Часовой пояс | «Закрыть день», плашка «сегодня» | совпадает с местной датой |
| 2 | Пользователи и меню | войти диспетчером, открыть «Наряды» | окно «Управление нарядами» открывается; виден нужный набор подразделений |
| 3 | Приём данных | карта, время последнего пакета | у каждой машины свежее время пакета |
| 4 | Тип объекта | список «Техника» нового наряда | каток, погрузчик — на «Спецтехнике», самосвал — на «Автотранспорте» |
| 5 | Контрагенты | «Контрагенты» | заказчики есть, дублей нет |
| 6 | Геозоны | режим «Геозоны» и окно «Подбор геозоны» | участки — линии с шириной, площадки — многоугольники; зоны видны |
| 7 | Объекты работ | выбор объекта в заявке | подставляются геозона и «Заказчик: … · договор» |
| 8 | Наследование | карточка заявки и разнарядка по участку | заказчик виден и в карточке, и в разнарядке (заполнен у самого участка) |
| 9 | Единицы и виды работ | форма заявки | виды видны на нужной закладке; единицы «т» совпадают у груза и вида |
| 10 | Модели техники | справочник | вид «Спецтехника»/«Грузовой автомобиль», виды работ отмечены |
| 11 | Карточки «Автотранспорт» | «План выезда» пробной заявки | для каждой строки предложены машины нужной модели |
| 12 | Сотрудники | справочник | табельные номера уникальны |
| 13 | Исполнители | наряды из плана | исполнитель подставлен |
| 14 | Комплекты | «Подставить» в заявке | состав заполняется, «Всего единиц техники: N» верно |
| 15 | Пробная заявка | журнал | заявка «Новая», охват «0 из N», окно и состав видны |
| 16 | План выезда | «Сформировать наряды» | «Сформировано нарядов: N», заявка «Запланирована», охват «N из N» |
| 17 | Разнарядка | «Печать разнарядки» | шапка с заказчиком и договором, таблица с исполнителями и номерами нарядов, три подписи |
| 18 | Факт | карточка наряда | у самосвала пробег и рейсы; у катка — «Факт введён вручную» |
| 19 | Закрытие дня | «Закрыть день» тестового дня | «День закрыт · кем и когда», сводка открывается |
| 20 | Отчёт | «Построить» за период | на «Сводке по объектам» есть объект, наряды, моточасы |
| 21 | Выгрузка в 1С | предпросмотр узкого периода | «К выгрузке: нарядов N», предупреждений нет |
| 22 | Уборка | журналы | тестовые записи удалены, день открыт заново |
Типичные ошибки внедрения#
| Симптом | Причина | Что делать |
|---|---|---|
| В «Плане выезда» нет нужной машины | нет карточки «Автотранспорт» или пуста «Модель ТС»; модель стоит только в свойствах объекта | завести карточку, указать модель ТС |
| Катки оказались на закладке «Автотранспорт» | тип объекта по умолчанию «Автотранспорт» | выставить «Спецтехника» в свойствах объекта |
| Карточка не связана с машиной: исполнитель не подставляется | IMEI пустой, «0» или с опечаткой | исправить IMEI |
| «У объекта работ не задана геозона — выберите геозону» | у объекта нет геозоны | кнопка «Привязать выбранную геозону» или справочник объектов |
| В разнарядке или отчёте пустой заказчик | заказчик записан у родителя, а не у участка | заполнить заказчика и договор у участка |
| «Типовой набор» не загрузился | кнопку нажал «Пользователь» | выполнить набор под «Администратором» или «Расширенным пользователем» |
| В наборе нет катка и дорожных видов работ | набор их не содержит | добавить вручную |
| Вид работ предлагается всем закладкам | не привязан к модели или у модели не указан вид техники | указать вид техники, отметить виды работ у модели |
| Груз «т» не считается перевезённым в 1С | единицы груза и вида работ не совпадают | выровнять единицы |
| Груз в нарядах не равен грузу заявки | деление на все единицы состава, округление до 0,1 т; ходки вверх | задавать ходки кратными числу машин |
| Объём на единицу пропал после «Подставить» | комплект не хранит объём | вводить объём в заявке |
| Окно «с 20:00 по 08:00» даёт ошибку плана | окно через полночь не поддерживается | разбить на два дня |
| Нет автонарядов | нет графика смен, выключен планировщик | выбрать график, проверить планировщик |
| Факт нулевой | конвейер выключен, нет данных прибора | проверить приём и серверные условия |
| Пробег в наряде и в отчёте по пробегу не совпадает | разные способы расчёта (наряд — по операциям наряда; отчёт — по нормализованному треку за период) | не сравнивать их напрямую |
| Рейс самосвала «не подтверждён» | круг мал, линия узка, подмена GPS | расширить зону; добавить CAN-счётчик; ввести «Рейсов по путевому листу» |
| Пользователь с подразделением не видит наряды | у записей пустое подразделение | заполнить подразделение у объекта и карточки |
| В отчёте видны все подразделения | отчёт не учитывает ограничения по подразделениям | иметь в виду при раздаче прав |
| «День … закрыт — создать наряд на эту дату нельзя» | защита закрытых дней | руководитель открывает день заново |
| После обновления ПО окно «по-старому» | кэш браузера | Ctrl+F5 |
| Отчёты «Работа спецтехники и топливо» и «Отчет о работе механизмов» пусты | у машин нет датчика работы механизма | вести факт вручную |
План обучения персонала#
Рассчитан на два дня. Группа: 1–2 диспетчера, прораб, руководитель, администратор. Обучение удобнее всего вести на пробных данных, подготовленных в шагах 18–21.
День 1 — подготовка данных и заявки (4–5 часов).
| Время | Тема | Практика | Кто |
|---|---|---|---|
| 40 мин | Устройство блока, схема «заявка → наряд → факт → закрытие → 1С» | обзор окна «Наряды» и закладок | все |
| 60 мин | Справочники и связи: объекты работ, заказчики, виды работ, модели | найти объект и посмотреть его геозону и заказчика | администратор, диспетчер |
| 40 мин | Геозоны: участок-линия, площадка, быстрое место | создать быстрое место по адресу | диспетчер |
| 60 мин | Заявка на спецтехнику: состав, комплект, объём на единицу, окно | создать заявку по комплекту (как №49) | диспетчер, прораб |
| 40 мин | «План выезда»: подбор, занятость, исполнители, деление груза | сформировать наряды; разобрать пример с 600 т на 3 самосвала | диспетчер |
| 30 мин | Разнарядка: печать, поля, подписи | распечатать разнарядку, выдать прорабу | диспетчер, прораб |
| 20 мин | Ошибки: «нет машины в плане», «нет геозоны» | устранить подготовленные неисправности | диспетчер |
День 2 — факт, закрытие дня, отчёты (4–5 часов).
| Время | Тема | Практика | Кто |
|---|---|---|---|
| 60 мин | Наряды: статусы, карточка, операции, контроль маршрута, проезд по участку | разобрать наряд самосвала | диспетчер |
| 60 мин | «Факт вручную» катков: что вносится, как помечается | внести факт катка по рапорту машиниста | диспетчер, прораб |
| 60 мин | Закрытие дня: замечания, решения, сводка, «Открыть день заново» | закрыть тестовый день | диспетчер, руководитель |
| 60 мин | Отчёт по объектам строительства (вкладки, ведомость, печать), отчёты расхода топлива и пробега | построить отчёт за неделю, распечатать ведомость | прораб, руководитель |
| 30 мин | Выгрузка в 1С: предпросмотр, предупреждения, повторная выгрузка | сформировать пакет за один день | диспетчер, бухгалтер |
| 30 мин | Права, типичные ошибки, куда обращаться | проверка по таблице готовности | все |
Критерий завершения обучения: каждый диспетчер самостоятельно проходит сценарий «заявка → план выезда → наряды → разнарядка → факт → закрытие дня» на пробном объекте; руководитель умеет построить отчёт и открыть день заново; администратор проходит таблицу «Проверка готовности».
Ограничения и особенности#
- Два источника данных о машине. Тип объекта, график и «Мин. стоянка» берутся из свойств объекта; модель, исполнители, регистрационные данные — из карточки «Автотранспорт». Самая частая причина ошибок внедрения.
- «План выезда» подбирает технику только по карточке с «Моделью ТС». Подсказки при её отсутствии нет; тип техники при подборе не проверяется; занятость и дубли — подсказки клиента, сервер проверяет только дубль машины в одном запросе.
- Объём спецтехники по телеметрии не считается. Ширина захвата подставляется только для сельхозтехники; у катков объём (м²) вводится вручную, моточасы, работа, простой и пробег — тоже можно вручную. Ручной факт помечается и не меняется пересчётом.
- Проезд по линейной зоне от 0,3 км засчитывается посещением только у транспорта; у спецтехники посещения по телеметрии не создаются, контроль маршрута для режима «Возит груз» на стенде не проверен.
- Деление груза, ходок и км — на число единиц всего состава; груз округляется до 0,1 т, ходки — вверх. Окно через полночь не поддерживается, сервер окно не проверяет; смены в заявке нет.
- Объём на единицу не хранится в комплекте.
- Заказчик и договор не наследуются в разнарядке и отчёте; фильтр отчёта по объекту захватывает только прямых потомков.
- Отчёт по объектам строительства не применяет ограничение по подразделениям; предел 20 000 строк обрезает поздние даты; пункт меню — только на странице «Объекты»; экспорт — HTML под именем .xls. «Принятые» наряды — «На проверке» и «Завершён», выгрузка в 1С берёт только «Завершён» — цифры могут расходиться.
- Путевой лист грузового автомобиля при печати шире листа справа (замечание).
- Пробег в отчёте по пробегу (по нормализованному треку за период) и пробег в карточке наряда (по операциям наряда) — разные величины и на стенде заметно различаются; в треки стенда намеренно подмешаны помехи GPS (РЭБ).
- Отчёты по механизмам работают для машин с датчиком работы механизма; у катков стенда его нет.
- Типовой набор не содержит катков, грузов, объектов, геозон, комплектов и карточек.
- Часовой пояс, отличный от московского, не проверялся.
- Не реализовано: слой «Техника сейчас» на карте, панель быстрых действий диспетчера, создание участка по маршруту с пикетажем, нормы выработки и расчёт моточасов по норме, стоимость по тарифам, правка исполнителя в окне плана выезда, настоящий XLSX-экспорт отчёта.
- Кэш браузера. После обновления ПО файлы окна могут держаться в кэше: Ctrl+F5.
Что проверено вживую#
На стенде «Тест строительной техники» 15.10.2026 проверены и сняты: все справочники блока (объекты работ, виды работ, причины простоев, единицы, модели техники с видами работ и правкой строки, контрагенты, сотрудники, графики смен), меню справочников и сервисных функций, страница «Объекты» со списком техники, режим «Геозоны» с линейным участком, комплекты техники и редактор комплекта, окно «План выезда» по заявке №49 с подбором по моделям. Сквозной пример на стенде: заявка №41 — шесть нарядов №972–977, охват «6 из 6», разнарядка; заявка №47 — три наряда №992–994; закрытие дня 14.10 и выгрузка в 1С (К выгрузке: нарядов 45) — по кадрам, описанным в статье «Управление нарядами на стройке: факт, рейсы, закрытие дня, печать и 1С».
Не воспроизводилось: запуск «Типового набора» (описан по коду и тексту подтверждения), разные роли (права описаны по коду), загрузка файла в 1С, работа при часовом поясе, отличном от московского, вид русского интерфейса конструктора отчёта. Окно «Закрыть все N дней» на стенде не снято: нет двух незакрытых прошедших дней.
