Версия ПО: Exzotron Server (сборка от 15.10.2026) · Проверено: 15.10.2026 · Ответственный компонент: справочники окна «Наряды» и основного приложения (блок «Exzotron СТРОЙ»). Примеры — данные стенда «Тест строительной техники».
Статья описывает все справочники, на которые опираются заявки на спецтехнику и перевозку, «План выезда», наряды, разнарядка, закрытие дня и отчёт по объектам строительства: что в них заводить, где они открываются, какие поля важны, что от каждого справочника зависит и какие ошибки заполнения встречаются чаще всего. Порядок первоначального заполнения «от пустого предприятия до первого наряда» вынесен в статью «Первичная настройка и ввод в эксплуатацию Exzotron СТРОЙ»; ежедневная работа с заявками — в статье «Заявки на спецтехнику и перевозку: состав, комплекты, План выезда».
Сквозной пример — стенд «Тест строительной техники»: три заказчика (вымышленные), несколько объектов строительства с линейными участками дорог, пункты погрузки и выгрузки (асфальтобетонный завод, карьеры, отвал), парк из катков, самосвалов и погрузчика, 15 исполнителей и четыре типовых комплекта техники.
Где открываются справочники#
В системе несколько входов в справочники; полезно знать все, потому что один и тот же справочник часто доступен двумя путями, а некоторые — только одним.
Окно «Наряды». Кнопка со значком книги в шапке окна (подсказка «Справочники: виды работ, объекты работ, причины простоев, единицы, модели, грузы, сотрудники, техника») открывает список из десяти пунктов: «Виды работ», «Объекты работ», «Причины простоев», «Единицы измерения», «Модели техники», «Номенклатура (грузы)», «Сотрудники», «Автотранспорт (закреплённые исполнители)», «Графики смен», «Подразделения». Каждый пункт открывает основное приложение в новой вкладке браузера сразу на нужном справочнике: само окно «Наряды» справочники не редактирует. Пункта «Контрагенты» в этом списке нет.

Страница «Объекты». «Администратор → Объекты» — страница с картой и списком техники. Кнопка «Справочники» в верхней панели открывает меню, показанное на рисунке 1.

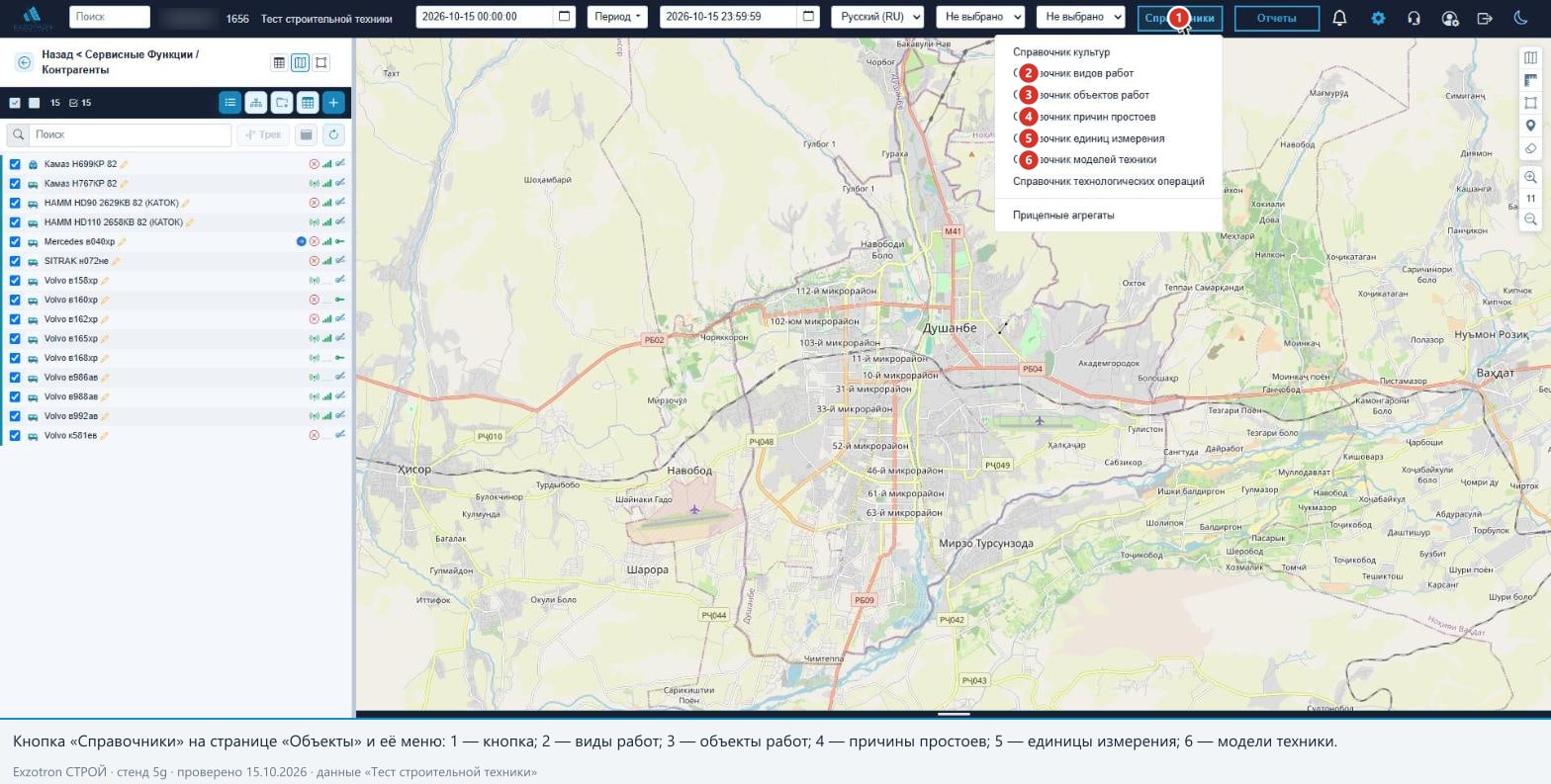

На рисунке 1 видно меню: «Справочник культур», «Справочник видов работ», «Справочник объектов работ», «Справочник причин простоев», «Справочник единиц измерения», «Справочник моделей техники», «Справочник технологических операций» и «Прицепные агрегаты». Для стройки нужны пять пунктов: виды работ, объекты работ, причины простоев, единицы измерения и модели техники. Культуры, технологические операции и прицепные агрегаты относятся к комплекту «Exzotron АГРО» и для строительных заявок не используются. Рядом с кнопкой «Справочники» находится кнопка «Отчеты» — через неё открывается отчёт по объектам строительства (статья «Отчёты и печатные формы Exzotron СТРОЙ»).
Сервисные функции. «Администратор → Сервисные функции» — раздел с остальными справочниками (рисунок 2).
Для стройки в нём нужны: «Подразделения компании», «Контрагенты», «Автотранспорт», «Сотрудники», «Справочник смен» и «Настройка номенклатуры» (грузы). Остальные пункты (узлы ТРК, ёмкости, склады, платёжные терминалы, API серверов, информационные задания, «Связь и оповещения») к блоку не относятся.
| Что нужно | Как открыть |
|---|---|
| Контрагенты (заказчики) | только «Администратор → Сервисные функции → Контрагенты»; в меню окна «Наряды» пункта нет |
| Объекты работ, виды работ, единицы, причины простоев, модели техники | меню «Справочники» окна «Наряды» или кнопка «Справочники» на странице «Объекты» |
| Номенклатура (грузы), сотрудники, автотранспорт, графики смен, подразделения | меню «Справочники» окна «Наряды» или «Сервисные функции» |
| Геозоны | «Администратор → Объекты» → режим «Геозоны»; быстрое создание — окно «Подбор геозоны» в форме заявки |
| Свойства объекта мониторинга (тип объекта, график смен, «Мин. стоянка») | «Администратор → Объекты» → двойной щелчок по объекту или значок «карандаш» |

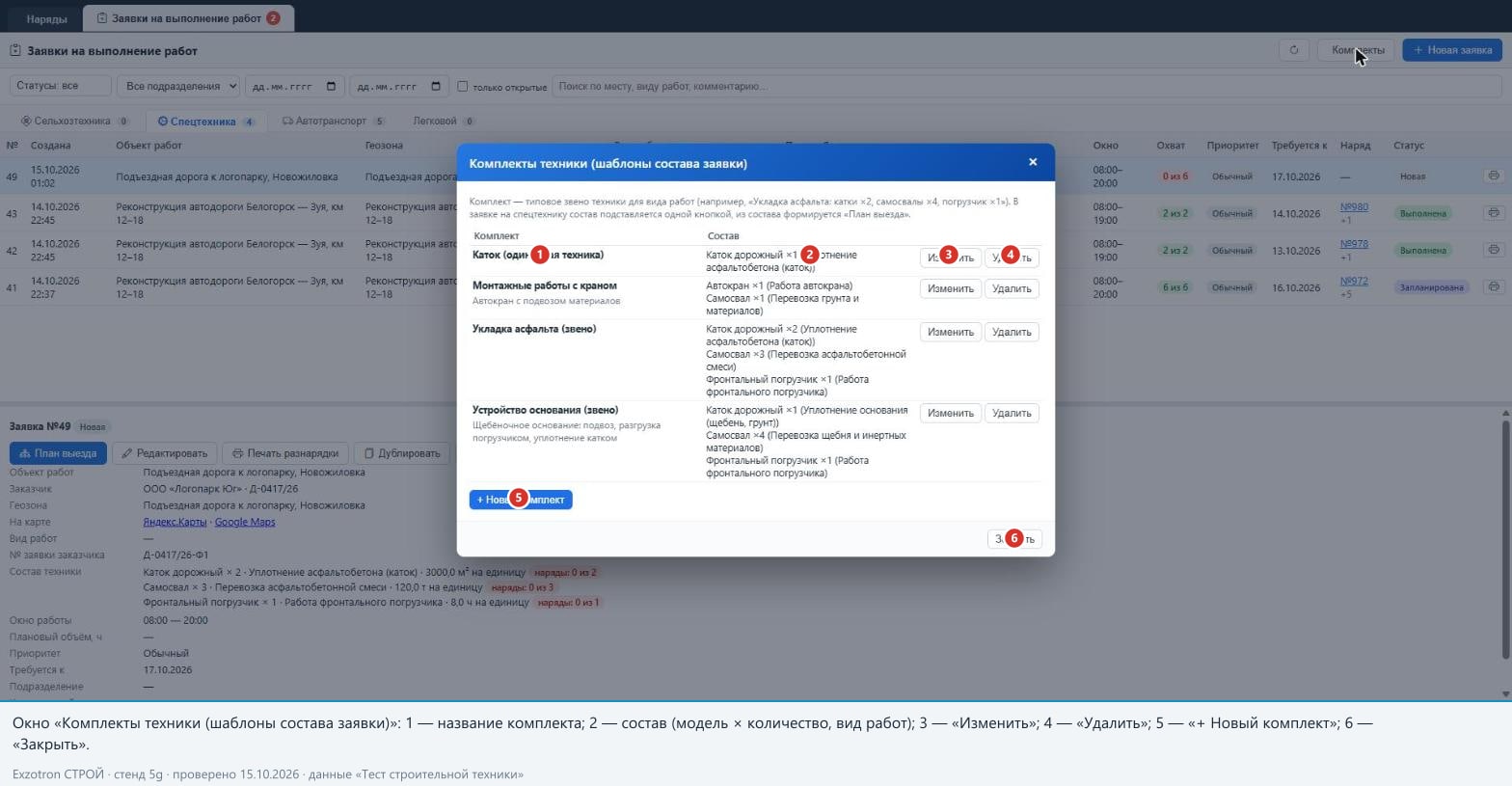

| Комплекты техники | кнопка «Комплекты» в шапке журнала заявок |
| Типовой набор справочников для стройки | значок инструментов в шапке окна «Наряды» |
Новый объект работ, вид работ или груз можно также завести прямо в форме заявки (кнопки «+ Новый» и «+»), не покидая окна. Данные справочников окно «Наряды» загружает один раз при открытии: справочник, изменённый в соседней вкладке, появится в формах после обновления страницы.
Как справочники связаны между собой#

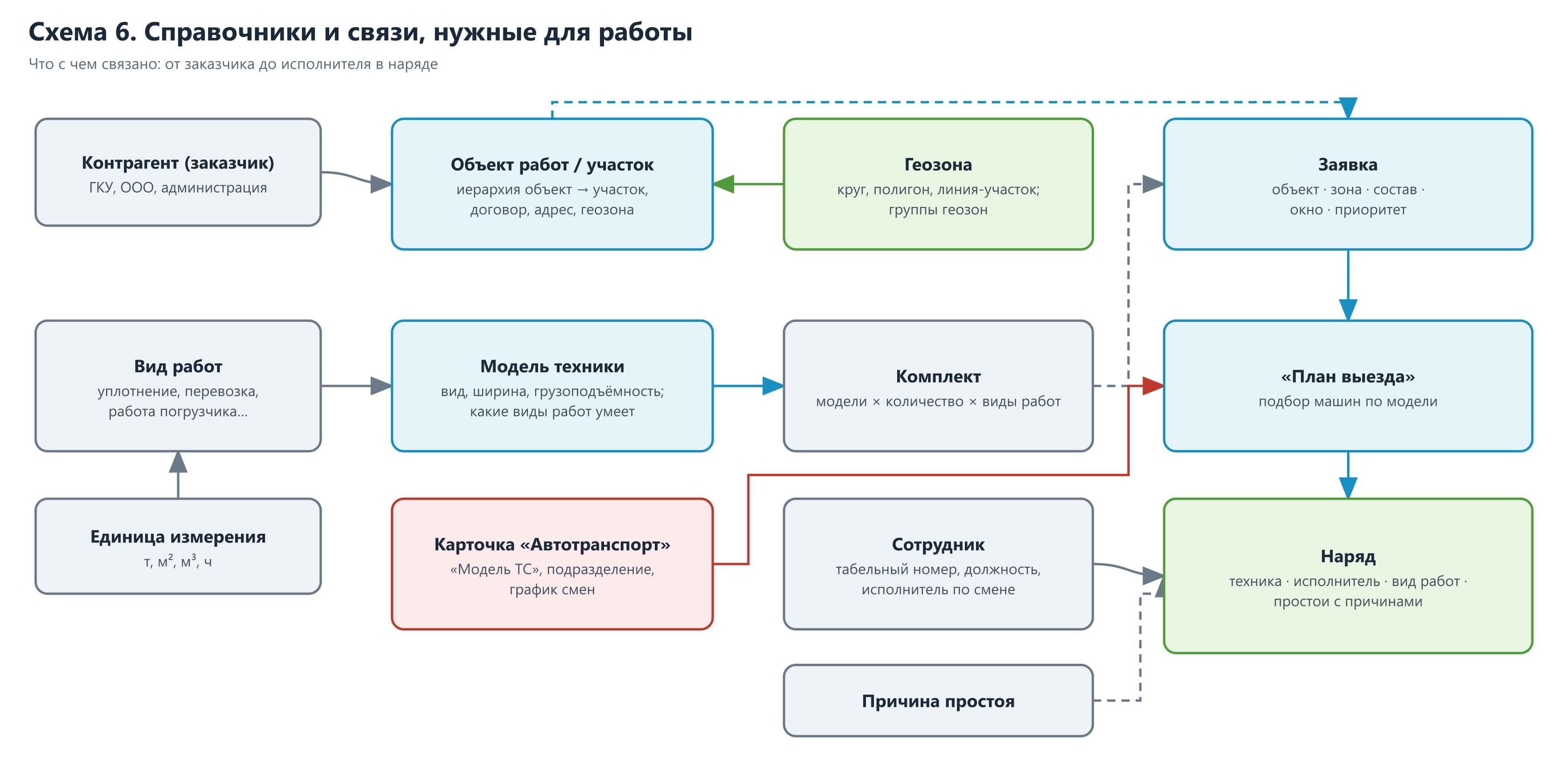

Схема 1 показывает, как справочники стыкуются друг с другом и с объектами мониторинга: слева — «место» заявки (контрагент-заказчик, объект работ, геозона), справа — «что и чем делаем» (единица измерения, вид работ, модель техники, карточка «Автотранспорт», сотрудник и график смен). Карточка «Автотранспорт» — звено, которое соединяет модель техники с реальной машиной на карте, и именно через неё работает подбор техники в «Плане выезда».
Принцип такой: заявка описывает потребность — где работать (объект работ и геозона), что делать (вид работ) и какая техника нужна (модели в составе заявки). Конкретные машины и исполнители назначаются позже: в «Плане выезда» подбирается техника по модели, исполнитель подставляется из карточки машины. Поэтому справочники делятся на две группы.
- Для самой заявки: контрагент, объект работ, геозона, вид работ, единица измерения, модель техники, комплект.
- Для формирования нарядов: карточка «Автотранспорт» с моделью, сотрудник, график смен, подразделение, причины простоев (для записи простоев в наряде).
Зависимости справочников#
| Справочник | От чего зависит | На что влияет |
|---|---|---|
| Подразделение | — | журналы, права пользователей, закрытие дня, выгрузка в 1С |
| Контрагент | название | заказчик объекта работ; поиск в журналах; файл для 1С |
| Геозона | название и геометрия | место заявки и наряда, контроль маршрута, подсказка «Участок дороги ≈ N км» |
| Объект работ | название; геозона — для заявки | подстановка геозоны, заказчика и договора; разнарядка; отчёт по объектам строительства |
| Единица измерения | — | вид работ, груз; подпись планового и фактического объёма |
| Вид работ | единица (желательно) | заявка, состав, наряд, ручной факт, отчёт, файл для 1С |
| Модель техники | вид техники | состав заявки, комплект, подбор в «Плане выезда», доступность видов работ |

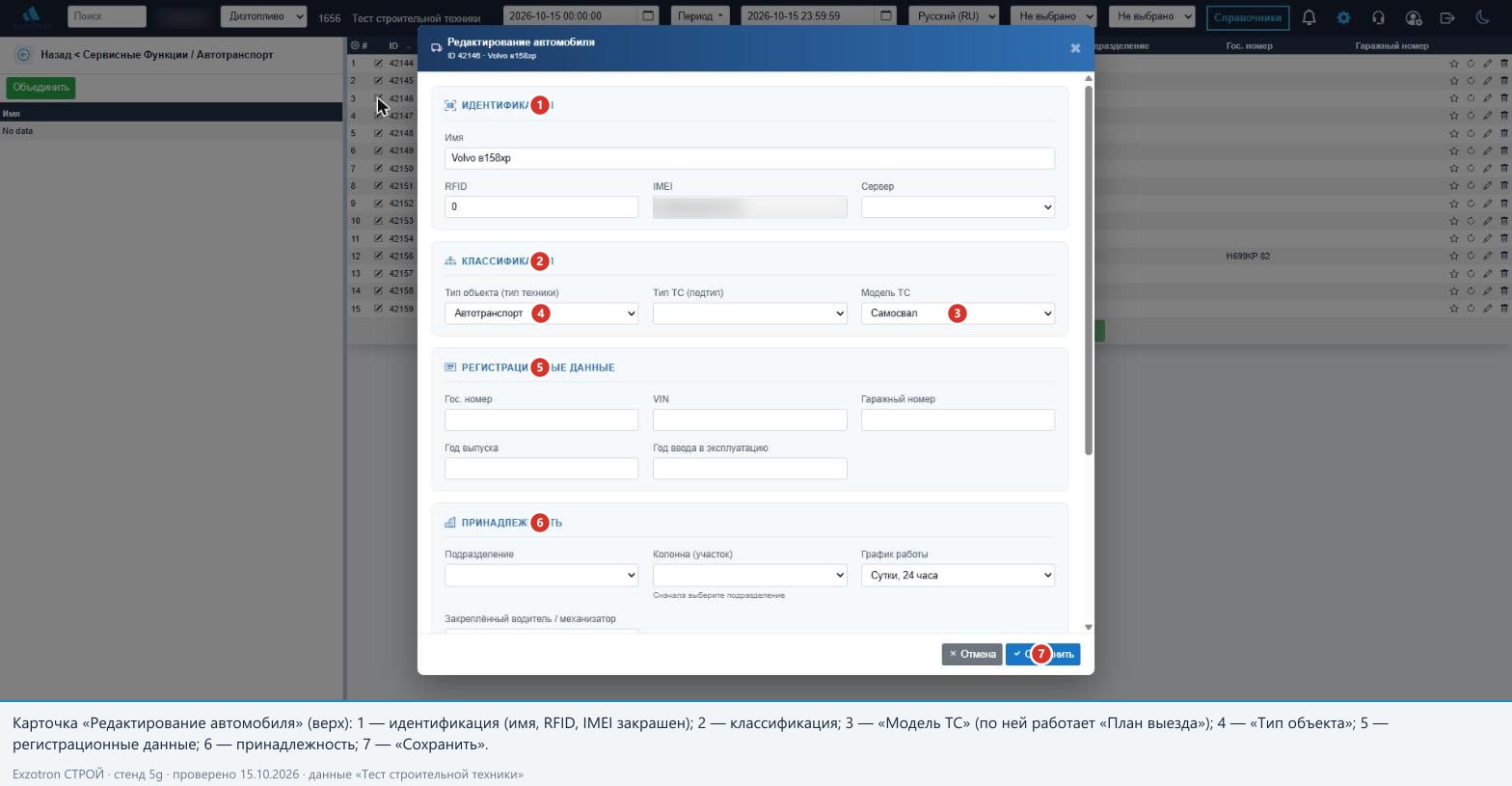

| Карточка «Автотранспорт» | IMEI объекта мониторинга, «Модель ТС» | попадание машины в «План выезда», исполнитель по умолчанию |
| Сотрудник | подразделение (в форме) | исполнитель наряда, разнарядка, путевой лист, файл для 1С |
| График смен | сумма смен ровно 24 часа | автонаряды, исполнители по сменам, плановое окно |
| Причина простоя | название | блок «Простои» наряда, сводка закрытия дня, печатные формы |
| Комплект техники | модели и виды работ | подстановка состава в заявку |
1. Контрагенты-заказчики#
- Назначение. Организация, для которой выполняются работы: заказчик объекта строительства. Нужна, чтобы подставлять заказчика под полем «Объект работ», искать заявки и наряды по заказчику, печатать разнарядку и ведомость и выгружать данные в 1С.

- Где. «Администратор → Сервисные функции → Контрагенты» (рисунок 3). Из окна «Наряды» контрагента можно завести «на лету» — в мини-форме «+ Новый» и в справочнике объектов работ.
- Поля. «Имя» (обязательно), «ИНН», «Тип». Строка ввода внизу таблицы: два текстовых поля, список типов и зелёная кнопка «+».

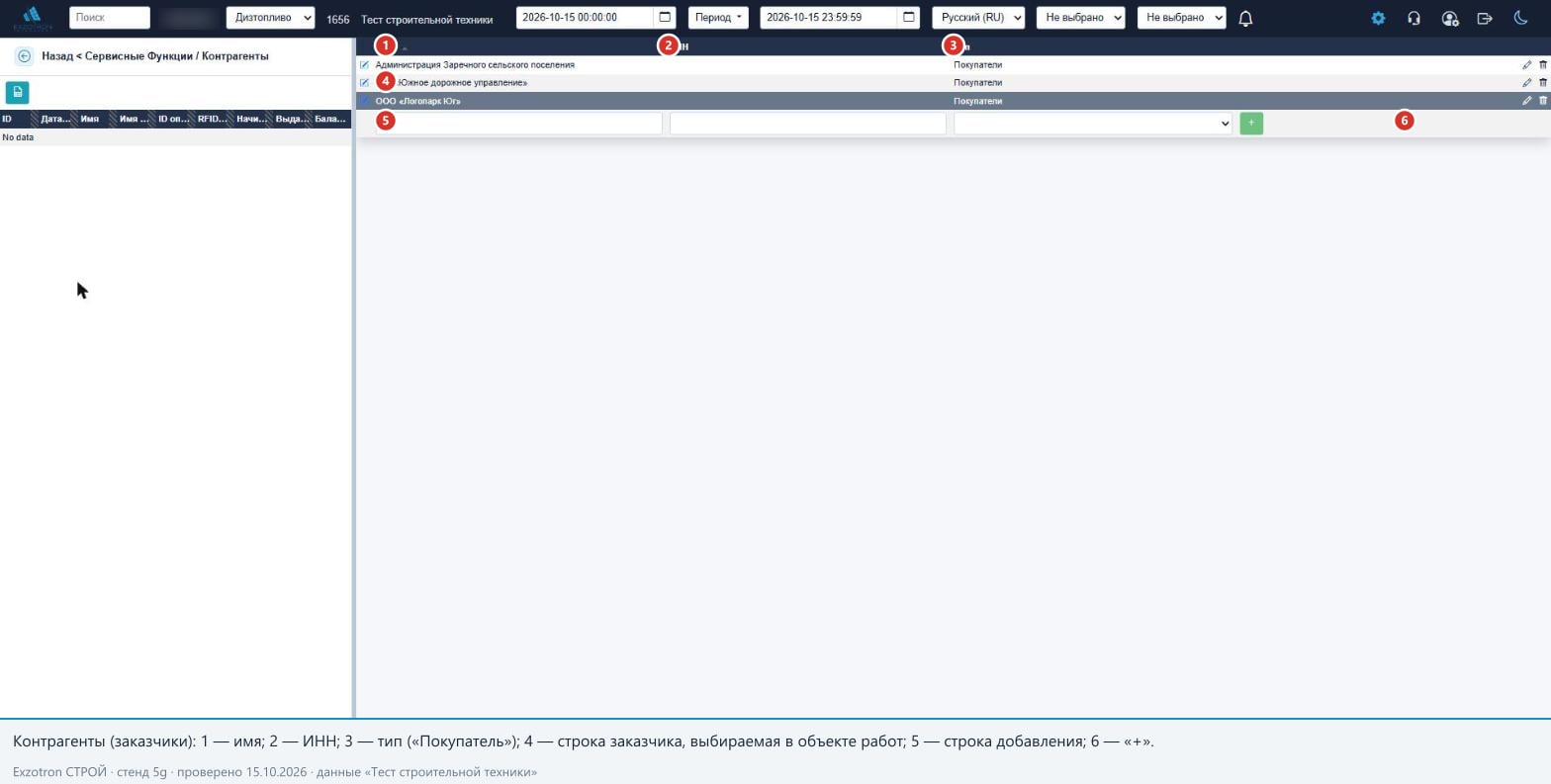

На рисунке 3 в таблице три записи с типом «Покупатели» и пустым ИНН; под ними — строка добавления. Слева от таблицы пустая панель «No data» — это системный список карт, к контрагентам он не относится.
| Заказчик стенда | Тип | Кому принадлежит объект |
|---|---|---|
| Администрация Заречного сельского поселения | Покупатели | «Ремонт ул. Огнева, с. Новожиловка» |
| ГКУ «Южное дорожное управление» | Покупатели | «Реконструкция автодороги Белогорск — Зуя, км 12–18», «Капремонт дороги Батальное — Лениново, км 3–9» |
| ООО «Логопарк Юг» | Покупатели | «Подъездная дорога к логопарку, Новожиловка» |
Как работает быстрое создание#
- Заказчика вписывают в поле «Заказчик» мини-формы «+ Новый» или справочника объектов работ. Если контрагент с таким названием уже есть (без учёта регистра и любого типа), используется он. Иначе создаётся новый с типом «Покупатели» и пустым ИНН.
- В справочнике объектов работ создание нового контрагента происходит только после подтверждения: «Заказчика «…» нет среди контрагентов. ОК — создать нового контрагента. Отмена — оставить название только текстом».
- Подсказки в формах показывают контрагентов только типа «Покупатели».
Правила и защита#
- При выборе контрагента в объекте работ текстовое поле «Заказчик» всегда записывается названием контрагента — именно это название потом видно в заявках, разнарядке, отчёте и файле для 1С.
- При переименовании контрагента новое название записывается заказчиком во все его объекты работ.
- Контрагента, на которого ссылаются объекты работ, удалить нельзя: «Контрагент используется в объектах работ. Невозможно удалить».
- Правка и удаление контрагентов — только у роли «Администратор». Завести заказчика «на лету» может любая роль окна «Наряды» («Пользователь» и выше).
Ограничения#
- Совпадение названия проверяется без учёта регистра, но не по словам: «ООО Логопарк Юг» и «Логопарк Юг ООО» — два разных контрагента.
- ИНН не проверяется на уникальность и в быстрых формах не запрашивается.
- Договор не является справочником. Номер договора вписывается текстом в поле «Договор» объекта работ (на стенде «ГК-2026/17», «ГК-2026/23», «Д-0417/26»); у одного заказчика с несколькими договорами договор указывают у каждого объекта отдельно.
2. Объекты работ (объекты строительства и участки)#
- Назначение. «Куда ставятся заявки и наряды»: объект строительства, участок дороги, карьер, пункт погрузки, база. В формах поле называется «Объект работ», в отчёте — «Объект строительства». Справочник устроен как «Объект строительства» в 1С.

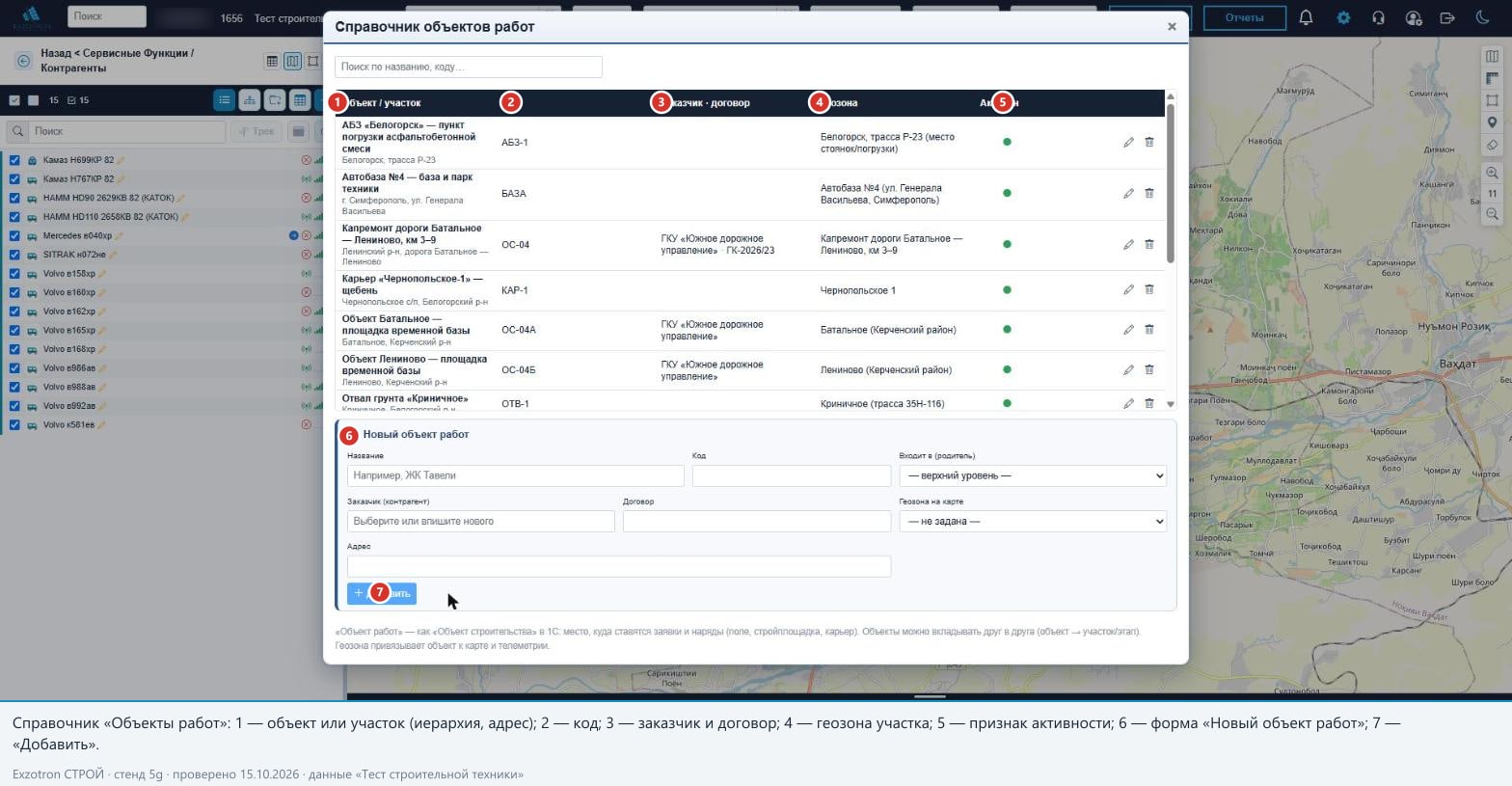

- Где. «Справочники → Объекты работ» (окно «Наряды» или страница «Объекты») — окно «Справочник объектов работ»; в формах заявки и наряда — поле «Объект работ (необязательно)».
- Поля. «Название» (обязательно, до 255 знаков), «Код» (до 50), «Входит в (родитель)», «Заказчик (контрагент)», «Договор», «Геозона на карте», «Адрес», «Активен» (только при правке).
На рисунке 4 вверху — строка поиска («Поиск по названию, коду…»), ниже таблица со столбцами «Объект / участок» (под названием серым — адрес), «Код», «Заказчик · договор», «Геозона», «Активен» и значками «карандаш» (изменить) и «корзина» (удалить или деактивировать). Внизу раскрыта форма «Новый объект работ»: название с подсказкой «Например, ЖК Тавели», код, список «Входит в (родитель)» с пунктом «— верхний уровень —», поле заказчика «Выберите или впишите нового», договор, список «Геозона на карте» с пунктом «— не задана —», адрес и кнопка «+ Добавить». Подпись под формой напоминает, что «Объект работ» — как «Объект строительства» в 1С: место, куда ставятся заявки и наряды, объекты можно вкладывать друг в друга, а геозона привязывает объект к карте и телеметрии.
Что заведено на стенде#
| Объект / участок | Код | Заказчик · договор | Геозона |
|---|---|---|---|
| Реконструкция автодороги Белогорск — Зуя, км 12–18 | — | ГКУ «Южное дорожное управление» · ГК-2026/17 | линия «Объекты строительства (участки дорог)», ≈9,1 км, ширина 14 м |
| Капремонт дороги Батальное — Лениново, км 3–9 | ОС-04 | ГКУ «Южное дорожное управление» · ГК-2026/23 | линия |
| Подъездная дорога к логопарку, Новожиловка | — | ООО «Логопарк Юг» · Д-0417/26 | линия, ≈9,2 км, ширина 14 м |
| Ремонт ул. Огнева, с. Новожиловка | — | Администрация Заречного сельского поселения | многоугольник «Новожиловка, ул. Огнева (длительные стоянки)» |
| АБЗ «Белогорск» — пункт погрузки асфальтобетонной смеси | АБЗ-1 | — | многоугольник «Белогорск, трасса Р-23 (место стоянок/погрузки)» |
| Автобаза №4 — база и парк техники | БАЗА | — | многоугольник, 2,68 га |
| Карьер «Чернопольское-1» — щебень | КАР-1 | — | «Чернопольское 1» (1,56 га) |
| Объект Батальное — площадка временной базы | ОС-04А | ГКУ «Южное дорожное управление» | «Батальное (Керченский район)» |
| Объект Лениново — площадка временной базы | ОС-04Б | ГКУ «Южное дорожное управление» | «Лениново (Керченский район)» |
| Отвал грунта «Криничное» | ОТВ-1 | — | «Криничное (трасса 35Н-116)» |
Колонки «Код» и «Геозона» взяты с кадра. Прочерк в колонке «Код» означает, что код на кадре не виден (список прокручивается), в колонке «Заказчик · договор» — что поле не заполнено. В списке есть и другие записи (карьер ПГС «Чернопольское 2», «Литвиненково (Зуя)» и т. д.) — они устроены так же. На стенде названия объектов строительства совпадают с названиями линейных геозон: поэтому при выборе объекта в заявке место работ подставляется само.
Иерархия «объект → участок»#
Поле «Входит в (родитель)» позволяет вложить один объект в другой: например, объект «Капремонт дороги» → участки «км 3–6» и «км 6–9». Правила:
- родитель — объект того же предприятия; сам себе родителем объект быть не может, а потомок не может стать родителем своего предка («Объект не может быть родителем самого себя», «Родитель не может быть потомком этого объекта»); в списке родителей сам объект и его потомки не показываются;
- в формах заявки и наряда название выводится с путём «Родитель / Участок» (до 12 уровней);
- в таблице справочника вложенные объекты показаны с отступом.
Геозона объекта#
Геозона привязывает объект к карте. Если выбрать в заявке объект с геозоной, она подставляется в поле «Геозона» (у спецтехники) или «Пункт назначения (геозона)» (у автотранспорта). Если у объекта геозоны нет, а место в форме не выбрано, заявка не сохранится: «У объекта работ не задана геозона — выберите геозону». Если нет ни объекта, ни зоны — «Выберите геозону».
Под полем «Объект работ» форма сама сверяет геозону объекта и геозону формы и показывает одну из подсказок:
| Ситуация | Что видно под полем |
|---|---|
| У объекта нет геозоны, в форме зона выбрана | «У объекта «…» нет геозоны» и кнопка «Привязать выбранную геозону к объекту» |
| У объекта нет геозоны, в форме зона не выбрана | «У объекта «…» нет геозоны — выберите или создайте её ниже (кнопка «Выбрать…»)» |
| Зона формы отличается от зоны объекта | «Зона объекта — «…», выбрана «…»» и кнопки «Вернуть зону объекта» и «Заменить зону объекта на выбранную» |
| Всё совпадает | «Заказчик: <заказчик · договор>» |
Кнопка «Заменить зону объекта на выбранную» меняет справочник для всех будущих заявок — пользуйтесь ею осознанно.
Быстрое создание объекта из формы заявки#
Кнопка «+ Новый» рядом с полем «Объект работ» (подсказка «Завести объект работ и заказчика, не выходя из заявки») доступна в заявках на спецтехнику и автотранспорт. Мини-форма содержит поля «Название объекта» (если оставить пустым, подставится название выбранной геозоны), «Заказчик» («Выберите или впишите нового») и «Договор»; кнопки — «Создать объект» и «Отмена». Без названия и без выбранной зоны форма ответит «Укажите название объекта.». Что происходит при нажатии: заказчик заносится в контрагенты (если его нет), создаётся объект верхнего уровня с геозоной, выбранной сейчас в форме, и сразу выбирается в заявке. Адрес в мини-форме не вводится, родителя тоже указать нельзя — для вложенных объектов и адреса откройте справочник.
Поиск объекта в форме#
Поле «Объект работ» открывает список с поиском (подсказка в строке: «Название, заказчик, договор, адрес…»). Пока запрос пуст, сверху показан блок «Недавние» (до 8 объектов, они хранятся в браузере пользователя и другим пользователям не видны), ниже — «Все объекты». Каждая строка показывает название и под ним серым «заказчик · договор · адрес». В списке не больше 50 строк; если запрос ничего не нашёл — «Ничего не найдено. Новый объект можно завести кнопкой «+ Новый».».
Наследование заказчика и договора — где оно работает, а где нет#
Если у участка заказчик и договор не заполнены, часть экранов берёт их у ближайшего родителя (до 12 уровней вверх). Но не везде:
| Где | Наследует от родителя? |
|---|---|
| Строка «Заказчик: …» под полем «Объект работ» в формах заявки и наряда | да |
| Строки «Заказчик» в карточках заявки и наряда | да |
| Строка «заказчик · договор · адрес» в списке выбора объекта | да (адрес — только собственный) |
| Печатная форма «Разнарядка на выезд техники» (поля «Заказчик», «Договор», «Адрес объекта») | нет — берутся из самого объекта работ, только из активного |
| Отчёт по объектам строительства («Сводка по объектам», «Ведомость по объекту», поля конструктора «Заказчик», «Договор») | нет — у самого объекта наряда |
| Фильтр «Объект строительства» в отчёте | захватывает сам объект и его прямых потомков; третий уровень вложенности (внуки) не попадает |
Практический вывод: заполняйте заказчика и договор у каждого объекта или участка, который выбирается в заявках и по которому печатается разнарядка или строится отчёт, а не только у верхнего «родительского» объекта. Иначе карточка заявки покажет заказчика, а разнарядка и отчёт — пустое поле. На стенде каждый из трёх дорожных объектов заполнен самостоятельно, поэтому проблема не проявляется.
Удаление и деактивация#
Кнопка «корзина» — «Удалить / деактивировать»: если у объекта нет дочерних объектов и ссылок из заявок и нарядов, он удаляется физически; иначе деактивируется (сообщение «Объект используется — деактивирован»). Деактивированный объект исчезает из списков выбора в формах, не попадает в шапку разнарядки и не выбирается в фильтре отчёта; наряды такого объекта в данных остаются. При правке старой заявки на деактивированный объект поле объекта может отобразиться пустым.
Ограничения справочника#
- Вида объекта нет. В одном списке вперемешку объекты строительства и пункты (АБЗ, карьер, склад, отвал): отфильтровать «только стройки» нельзя. Помогает префикс в коде (ОС-…, КАР-…, ОТВ-…, АБЗ-…), как на стенде.
- Название участка («км 12–18») вводится вручную и не сверяется с длиной линии: на кадре формы под картой показано «Участок дороги ≈ 9,1 км» при названии «км 12–18».
- Длина и пикетаж участка из геометрии линии в справочнике не вычисляются.
3. Геозоны для стройки#
- Назначение. Места на карте: участки дорог, пункты погрузки и выгрузки, базы и стоянки. По ним система проверяет, что машина действительно побывала на объекте или проехала по участку.
- Где. «Администратор → Объекты» → режим «Геозоны» (третья кнопка переключения режимов над списком); быстрое создание — «Подбор геозоны» в форме заявки.

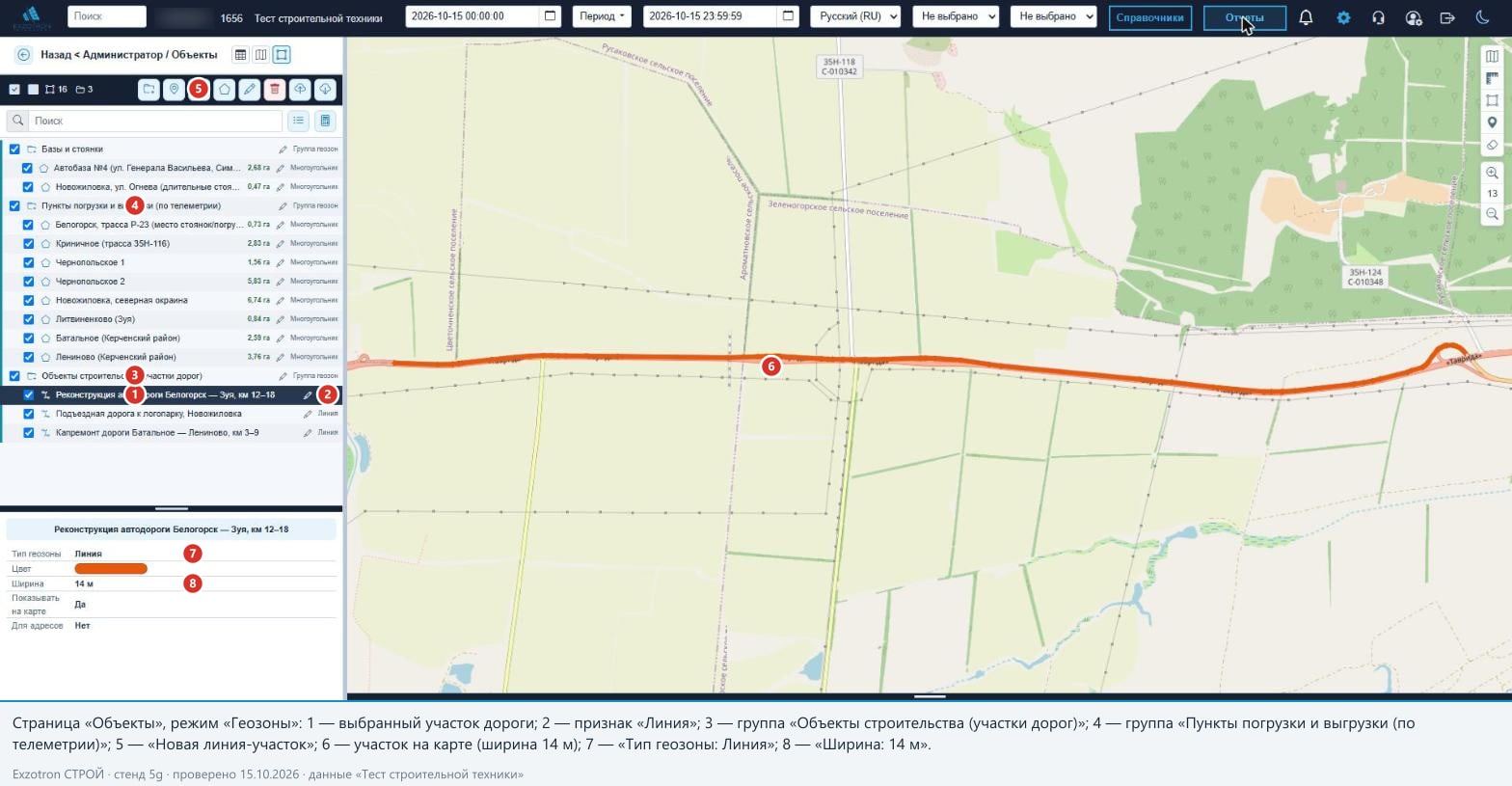

На рисунке 5 слева — дерево зон: группа «Базы и стоянки» (две зоны), группа «Пункты погрузки и выгрузки (по телеметрии)» (восемь зон), группа «Объекты строительства (участки дорог)» (три линии). Выбрана линия «Реконструкция автодороги Белогорск — Зуя, км 12–18»; под деревом её свойства: «Тип геозоны — Линия», цвет, «Ширина — 14 м», «Показывать на карте — Да», «Для адресов — Нет». На карте участок показан как жирная оранжевая линия вдоль трассы.
Типы геозон:
| Тип (подпись) | Что это | Для чего на стройке |
|---|---|---|
| «Точка» (круг) | центр и радиус (по умолчанию 30 м) | небольшие пункты, быстрые места из заявки |
| «Многоугольник» | произвольный контур, площадь в гектарах считается автоматически | база, карьер, АБЗ, отвал, стоянка |
| «Линия» | ломаная и ширина в метрах (по умолчанию 30 м) | участок дороги: принадлежность — расстояние до оси не больше половины ширины |
| «Группа геозон» | папка для зон | «Базы и стоянки», «Пункты погрузки и выгрузки…», «Объекты строительства (участки дорог)» |
Как создать участок дороги: кнопка «Создать линию» → клики по карте вдоль трассы (каждый щелчок добавляет вершину; минимум две точки) → поле «Ширина (м)» → «Сохранить». Шире обычной двухполосной дороги линию не делайте: на стенде принято 14 м. Для площадок используйте «Создать многоугольник» или круг. Подробности — способы рисования, KML, проезд по участку, порог 0,3 км — в статье «Карта, участки дорог и контроль маршрута на стройке».
Что важно знать при подготовке данных:
- Быстрое место в заявке создаёт только круг или многоугольник (в группе «Места заявок»), линию — нет. Загрузка из KML также создаёт только многоугольники.
- Круг слишком малого радиуса при помехах GPS не засчитывает заезд; для площадок самосвалов берите контур по фактическим стоянкам.
- Если удалить группу «Места заявок», удалятся все быстрые зоны внутри неё; заявки и объекты работ при этом остаются со «висячими» ссылками на несуществующие зоны.
- Зону нельзя защитить от удаления: система не проверяет заявки, наряды и объекты работ, которые на неё ссылаются.
- Права на геозоны не ограничены ролью: работать с ними может любой вошедший пользователь.
- Линейный участок рисуйте отдельно от площадок: линия, наложенная на площадку погрузки, может «перехватить» точку (используется первая подходящая зона).
- Не реализовано: создание участка по маршруту через сервис дорог с пикетажем (ПК 12+00) и автоматическое название по длине.
4. Единицы измерения#
- Назначение. Единица, в которой измеряется объём работ и груз: «м³», «м²», «т», «ч».
- Где. «Справочники → Единицы измерения».
- Поля. «Название» (placeholder «Например, Гектар»), «Сокращение» (placeholder «Га») — именно оно показывается в формах, «Активна».

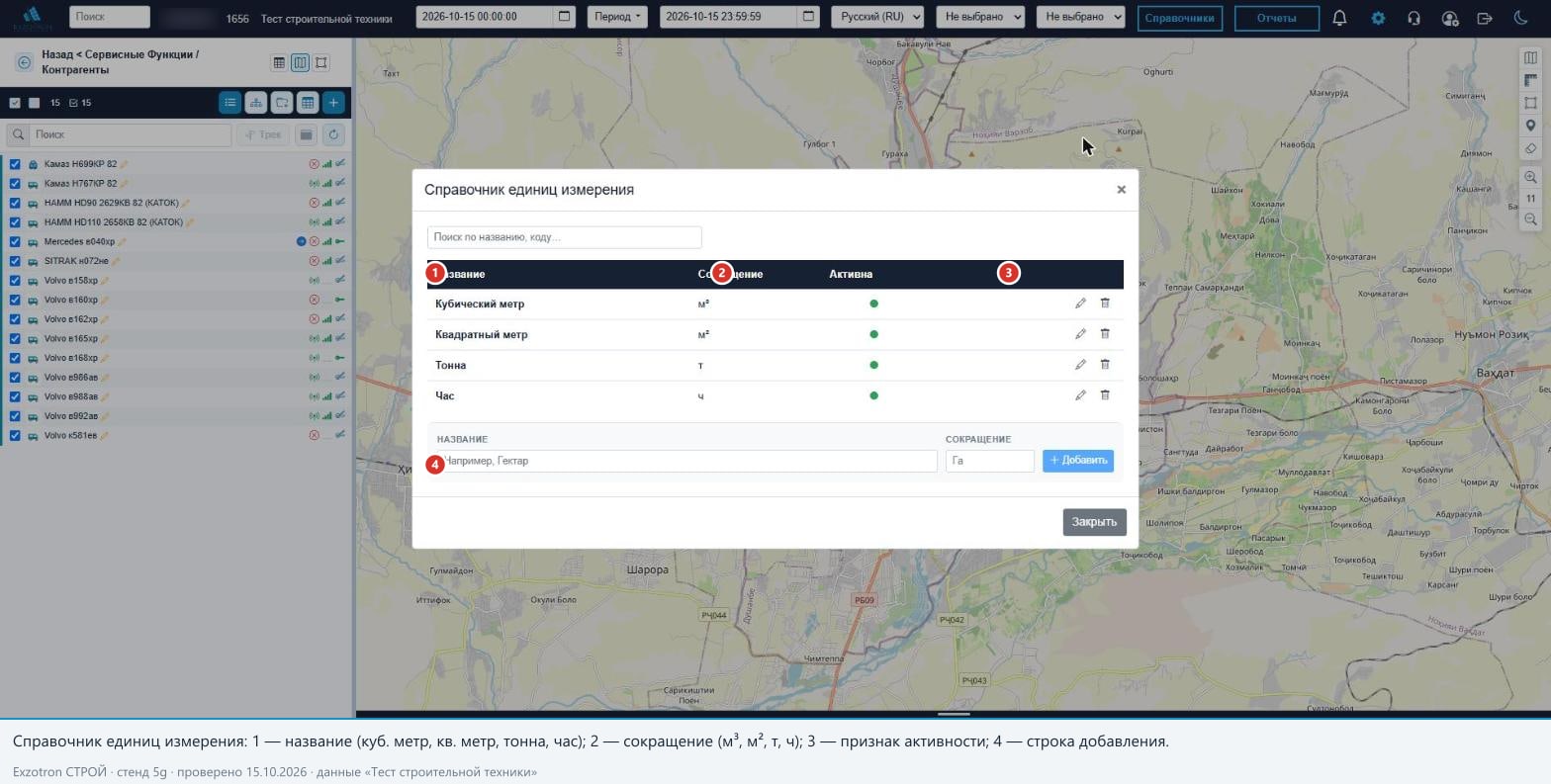

Рисунок 6: четыре записи — «Кубический метр» (м³), «Квадратный метр» (м²), «Тонна» (т), «Час» (ч); внизу строка добавления. Эти четыре единицы создаёт и «Типовой набор для стройки».
Как используются единицы:
- единица вида работ задаёт подпись планового объёма заявки и наряда («Плановый объём, м²», «Плановый объём, ч») и подпись поля «Выполнено, м²» в окне «Факт вручную»;
- единица груза задаёт подпись количества груза в заявке;
- «т» — смысловая единица. Тонно-километры в отчёте считаются только для груза в «т», а «Перевезено» в файле для 1С передаётся, только когда единица груза и единица вида работ совпадают. Пишите сокращение ровно «т» — без точки и пробелов;
- в строках состава единица объёма берётся из вида работ строки и показывается в карточке заявки словами «… на единицу» (например, «3000,0 м² на единицу»).
Ограничения: единицу, которая уже назначена видам работ или грузам, не удаляйте — проверки использования нет; пользуйтесь признаком «Активна». Для строки состава в самой таблице единица не показывается — она видна после сохранения, в карточке заявки.
5. Виды работ#
- Назначение. «Что делает машина»: выбирается в заявке (общий вид и вид у каждой строки состава), в наряде, определяет единицу объёма и является ключом для 1С.

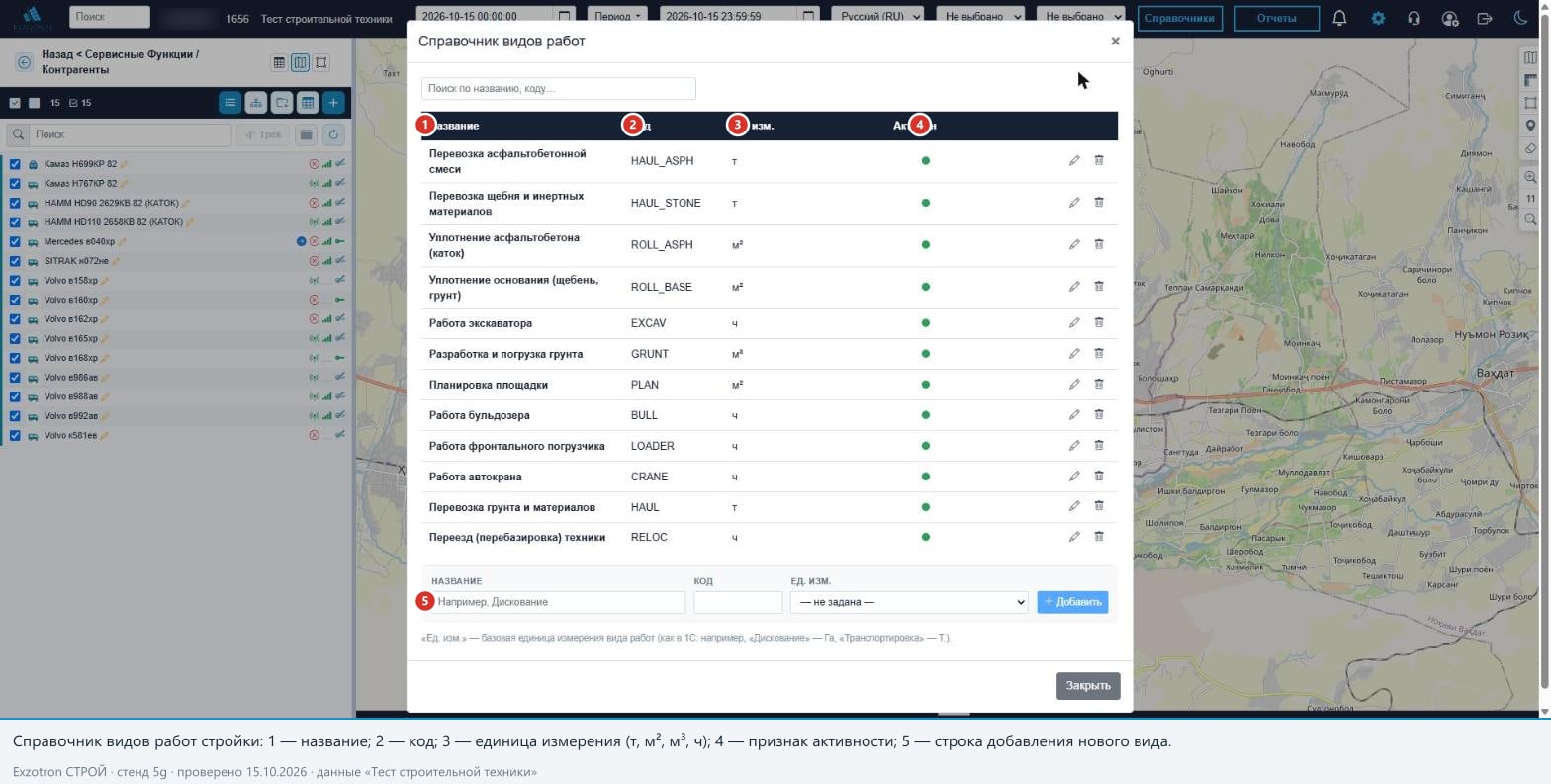

- Где. «Справочники → Виды работ»; кнопка «+» в формах заявки и наряда.
- Поля. «Название» (placeholder «Например, Дискование»), «Код», «Ед. изм.», «Активен». Подсказка под таблицей: «Ед. изм.» — базовая единица вида работ, как в 1С.
| Вид работ стенда | Код | Единица | Откуда |
|---|---|---|---|
| Перевозка асфальтобетонной смеси | HAUL_ASPH | т | заведён вручную |
| Перевозка щебня и инертных материалов | HAUL_STONE | т | заведён вручную |
| Уплотнение асфальтобетона (каток) | ROLL_ASPH | м² | заведён вручную |
| Уплотнение основания (щебень, грунт) | ROLL_BASE | м² | заведён вручную |
| Работа экскаватора | EXCAV | ч | типовой набор |
| Разработка и погрузка грунта | GRUNT | м³ | типовой набор |
| Планировка площадки | PLAN | м² | типовой набор |
| Работа бульдозера | BULL | ч | типовой набор |
| Работа фронтального погрузчика | LOADER | ч | типовой набор |
| Работа автокрана | CRANE | ч | типовой набор |
| Перевозка грунта и материалов | HAUL | т | типовой набор |
| Переезд (перебазировка) техники | RELOC | ч | типовой набор |
Как используются виды работ#
- Заявка. «Вид работ (общий; у строк состава может быть свой)». Общий вид обязателен («Выберите вид работ»), если хотя бы у одной строки состава нет собственного вида; если у каждой строки свой вид, общий можно оставить пустым — так сделана заявка №41 стенда (в карточке «Вид работ: —»). У заявок «Легковой» вид работ необязателен.
- Наряд. Вид работ строки состава попадает в наряд; если у строки его нет — берётся общий.
- Единица. Определяет единицу планового объёма и «Выполнено» в ручном факте.
- Отчёт и 1С. Название вида работ группирует вкладки отчёта («Объекты и виды работ», «План / заявка и факт»); код и единица попадают в файл для 1С.
Привязка к типам техники#
Видимость вида работ в общем поле заявки задаётся не напрямую, а через модели техники: вид, отмеченный у модели с видом техники «Спецтехника», предлагается на закладке «Спецтехника»; у модели с видом «Грузовой автомобиль» — на закладке «Автотранспорт». Вид работ, не привязанный ни к одной модели, предлагается любой технике. В строках состава список не фильтруется: там доступны все активные виды работ предприятия — поэтому самосвал в заявке спецтехники может получить «Перевозку асфальтобетонной смеси».
Ограничения#
- В формах видны только свои активные виды работ предприятия; общие (без привязки к предприятию) в справочнике могут быть видны, но редактировать и деактивировать их нельзя.
- Вид работ, созданный кнопкой «+» из формы заявки, получает единицу по умолчанию («ч» для спецтехники, «т» для грузового транспорта) и не привязан ни к одной модели — значит, он предлагается всем типам техники. Если нужно иначе, привяжите вид к моделям в справочнике «Модели техники».
- Проверка использования при удалении касается только технологических карт сельхозблока: вид, уже стоящий в заявках и нарядах, система удалит или деактивирует без предупреждения. Для безопасности используйте «Активен».
- Нормы выработки по виду работ и расчёт моточасов по норме не реализованы.
6. Причины простоев#
- Назначение. Справочник причин для записи простоя в наряде: диспетчер указывает, сколько минут и почему простаивала техника.
- Где. «Справочники → Причины простоев»; запись простоя — блок «Простои» в карточке наряда («— причина —», минуты, комментарий, «+ Добавить»).
- Поля. «Причина» (placeholder «Например, Ожидание погрузки»), «Код», «Активна».

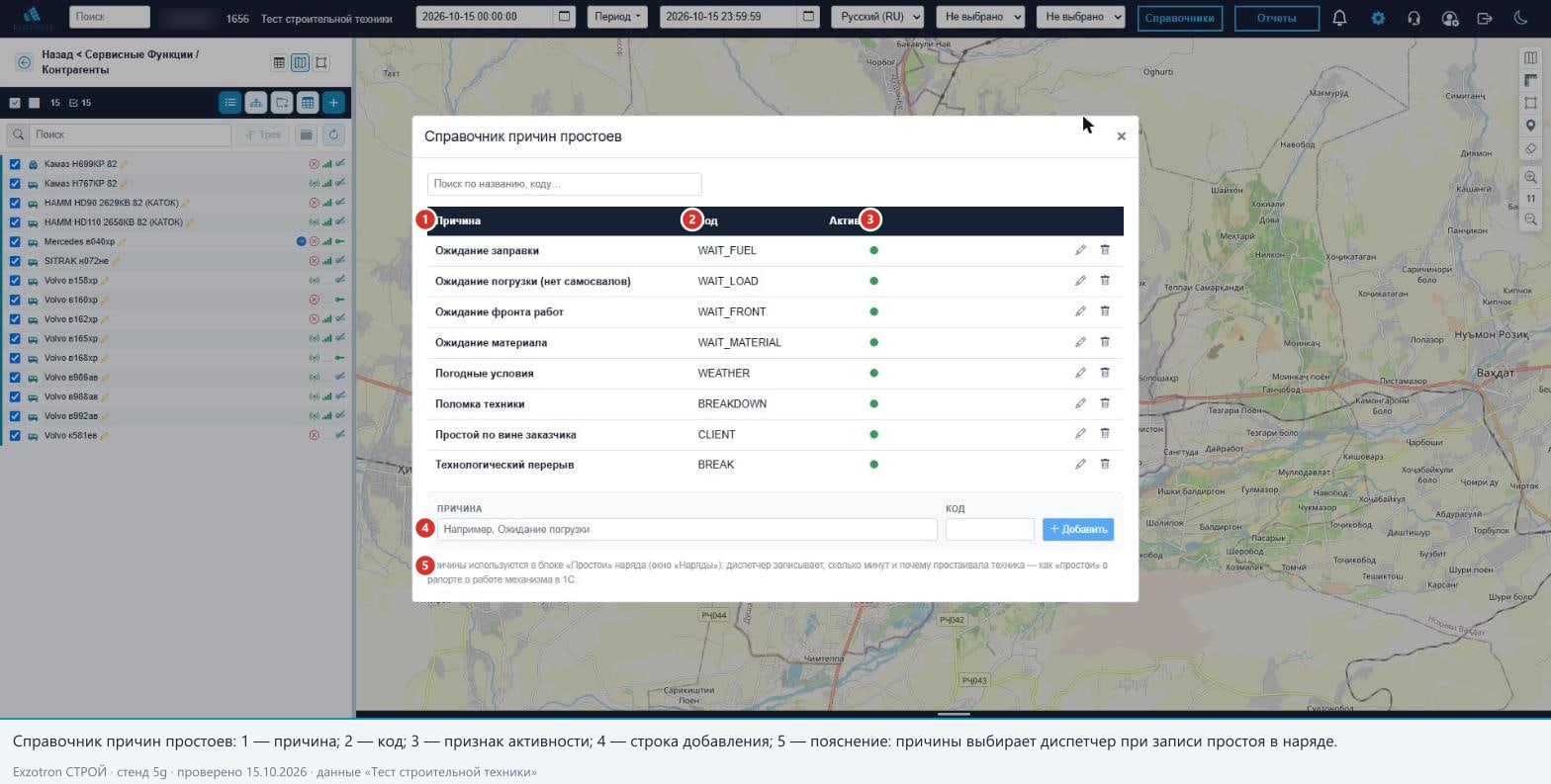

| Причина стенда | Код |
|---|---|
| Ожидание заправки | WAIT_FUEL |
| Ожидание погрузки (нет самосвалов) | WAIT_LOAD |
| Ожидание фронта работ | WAIT_FRONT |
| Ожидание материала | WAIT_MATERIAL |
| Погодные условия | WEATHER |
| Поломка техники | BREAKDOWN |
| Простой по вине заказчика | CLIENT |
| Технологический перерыв | BREAK |
Те же восемь причин создаёт «Типовой набор для стройки». Подсказка под таблицей: причины используются в блоке «Простои» наряда, как «простои» в рапорте о работе механизма в 1С.
Где видны простои с причинами. В карточке наряда, в сводке закрытия дня (раздел «Простои по причинам»), в печатных формах (блок «Простои (всего N мин)») и в файле для 1С. В отчёте по объектам строительства они не используются: колонка «Простой, ч» отчёта — это холостой ход двигателя по телеметрии, а не записанные простои с причинами. Из моточасов записанный простой автоматически не вычитается.
Права: создавать и править причины может «Пользователь» и выше. «Удаление» физическое, если причина нигде не использована, иначе она деактивируется.
7. Модели техники#
- Назначение. Единый справочник моделей: вид техники, параметры и перечень видов работ, которые модель умеет выполнять. Модель — главный ключ состава заявки: в заявке указывается не конкретная машина, а модель и количество.
- Где. «Справочники → Модели техники» (вверху — поиск «Поиск по названию, коду…»). Модель выбирается в строках состава заявки, в комплектах и в карточке «Автотранспорт» (поле «Модель ТС»).
- Поля. «Название» (уникально в предприятии), «Код», «Вид техники», «Коэф. УТ», «ширина, м», «грузоподъёмность, т» (три числовых поля в одной колонке), «Активна».
| Модель стенда | Код | Вид техники |
|---|---|---|
| Каток дорожный | ROAD_ROLLER | Спецтехника |
| Экскаватор | EXCAVATOR | Спецтехника |
| Бульдозер | BULLDOZER | Спецтехника |
| Фронтальный погрузчик | WHEEL_LOADER | Спецтехника |
| Автокран | MOBILE_CRANE | Спецтехника |
| Самосвал | DUMP_TRUCK | Грузовой автомобиль |

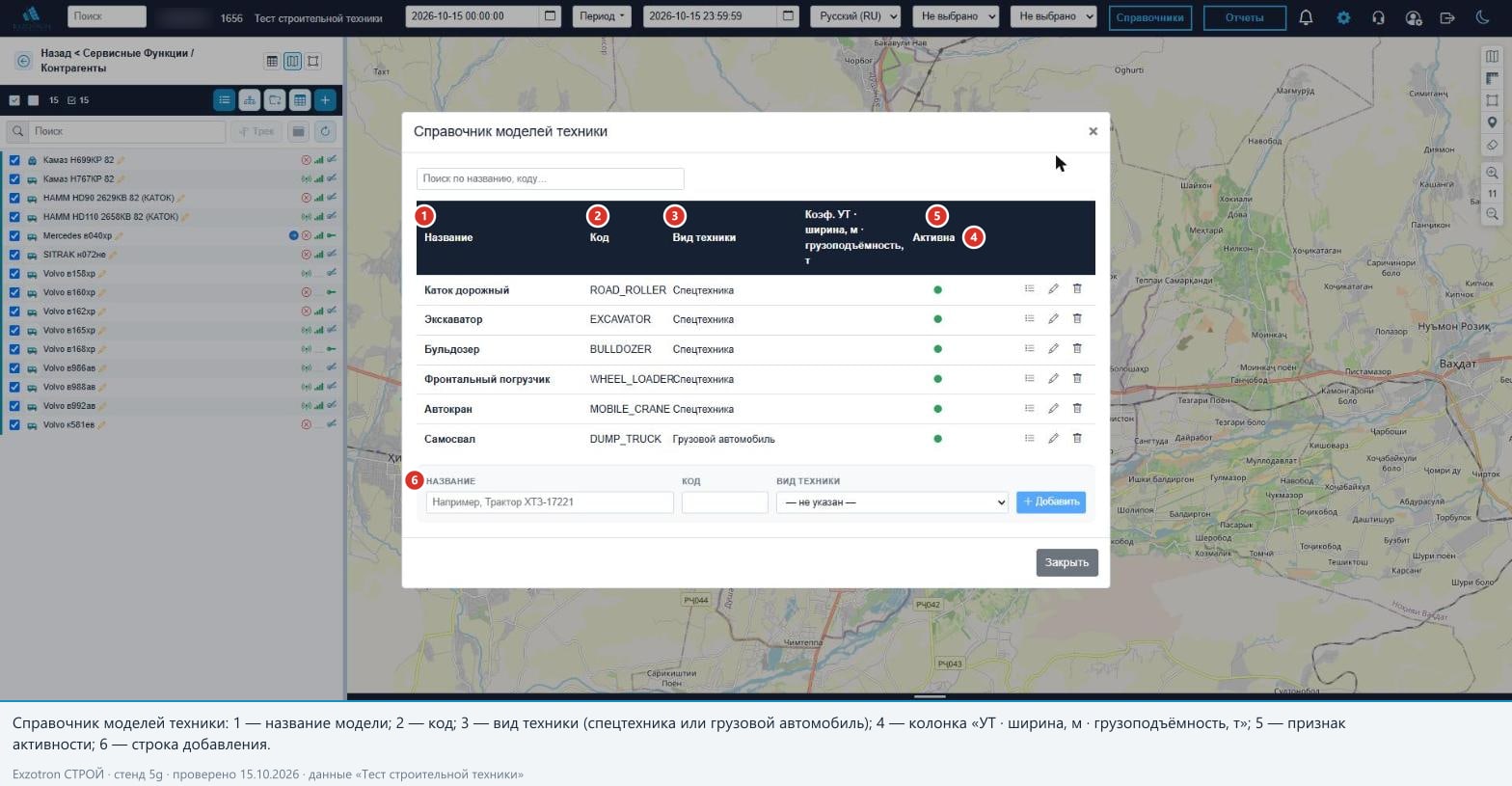

На рисунке 9 справа от каждой строки три значка: «список» (виды работ модели), «карандаш» и «корзина»; внизу строка добавления «Название — Код — Вид техники» (по умолчанию «— не указан —»). Колонка с коэффициентом УТ, шириной и грузоподъёмностью на стенде пуста у всех моделей.
Вид техники#
Список значений: «Трактор», «Грузовой автомобиль», «Легковой автомобиль», «Автобус», «Комбайн», «Прицеп», «СХМ (навесное/прицепное орудие)», «Спецтехника». Для стройки используются два значения: «Спецтехника» — каток, экскаватор, бульдозер, погрузчик, автокран; «Грузовой автомобиль» — самосвал, бортовой, тягач. Вид техники определяет, на какой закладке появятся виды работ модели: «Спецтехника» → «Спецтехника»; «Грузовой автомобиль» и «Автобус» → «Автотранспорт»; «Легковой автомобиль» → «Легковой»; «Трактор», «Комбайн», «СХМ» → «Сельхозтехника»; «Прицеп» ни к какой закладке не относится. Если вид техники не указан, привязка видов работ к закладкам не действует — виды работ модели предлагаются всем.
Правка строки: УТ, ширина, грузоподъёмность#

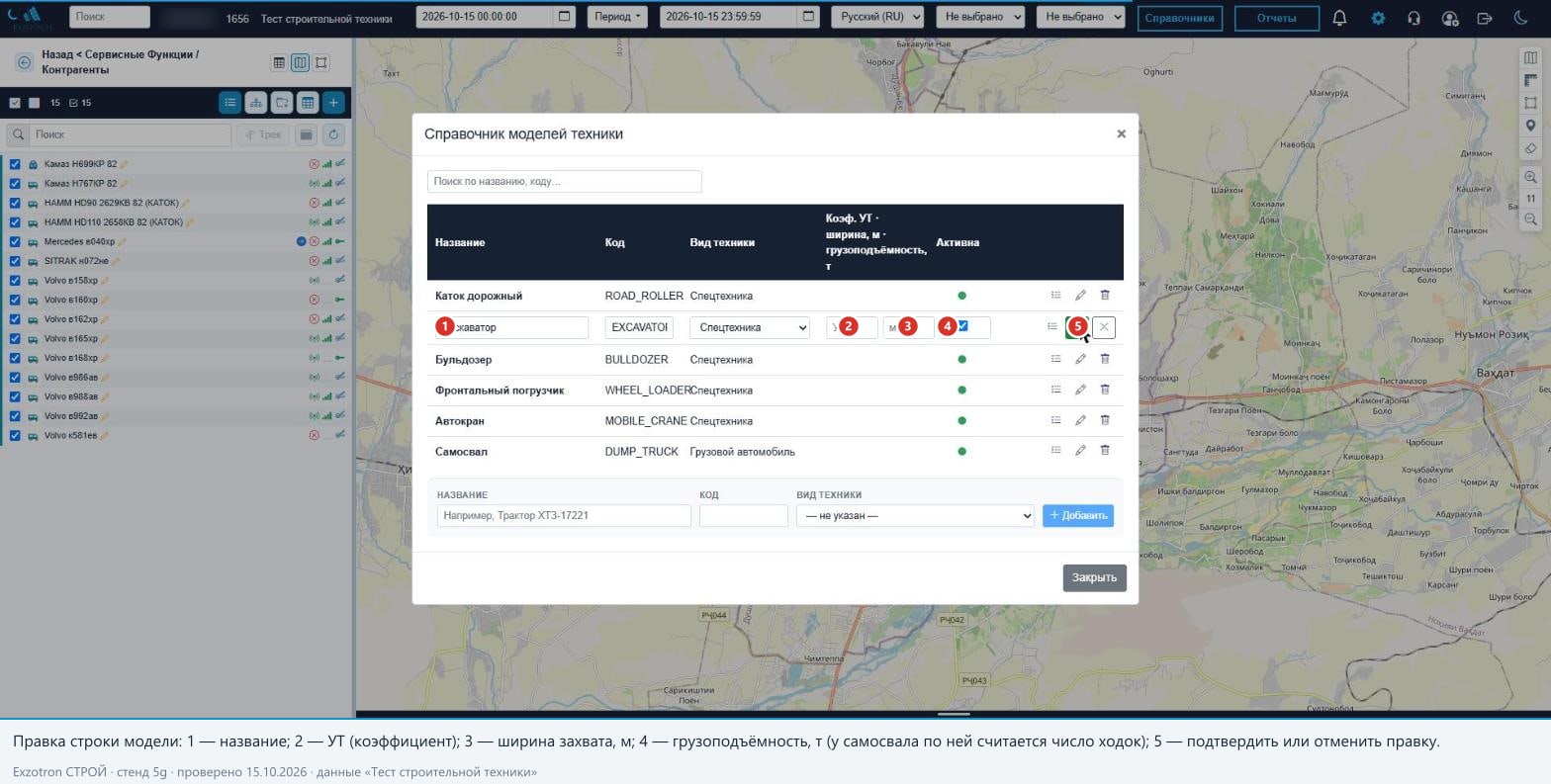

Значок «карандаш» превращает строку в поля редактирования (рисунок 10): название, код, вид техники, «УТ», «м» (ширина), «т» (грузоподъёмность) и флажок активности; кнопки подтверждения (зелёная «галочка») и отмены.
- «УТ» (коэффициент условных тракторов) и «ширина, м» (ширина захвата) относятся к сельхозтехнике и для строительных заявок не используются. Объём спецтехники (м², м³) по телеметрии не считается, поэтому ширина захвата катка ничего не даёт: объём вводится вручную («Факт вручную»).
- «Грузоподъёмность, т» используется для подсказок числа ходок при формировании наряда из заявки на перевозку без состава. «План выезда» грузоподъёмность не использует. Для самосвалов её стоит заполнить: так подсказки будут работать для заявок, в которых состав не задан. «Типовой набор» грузоподъёмность не заполняет.
Какие виды работ умеет модель#

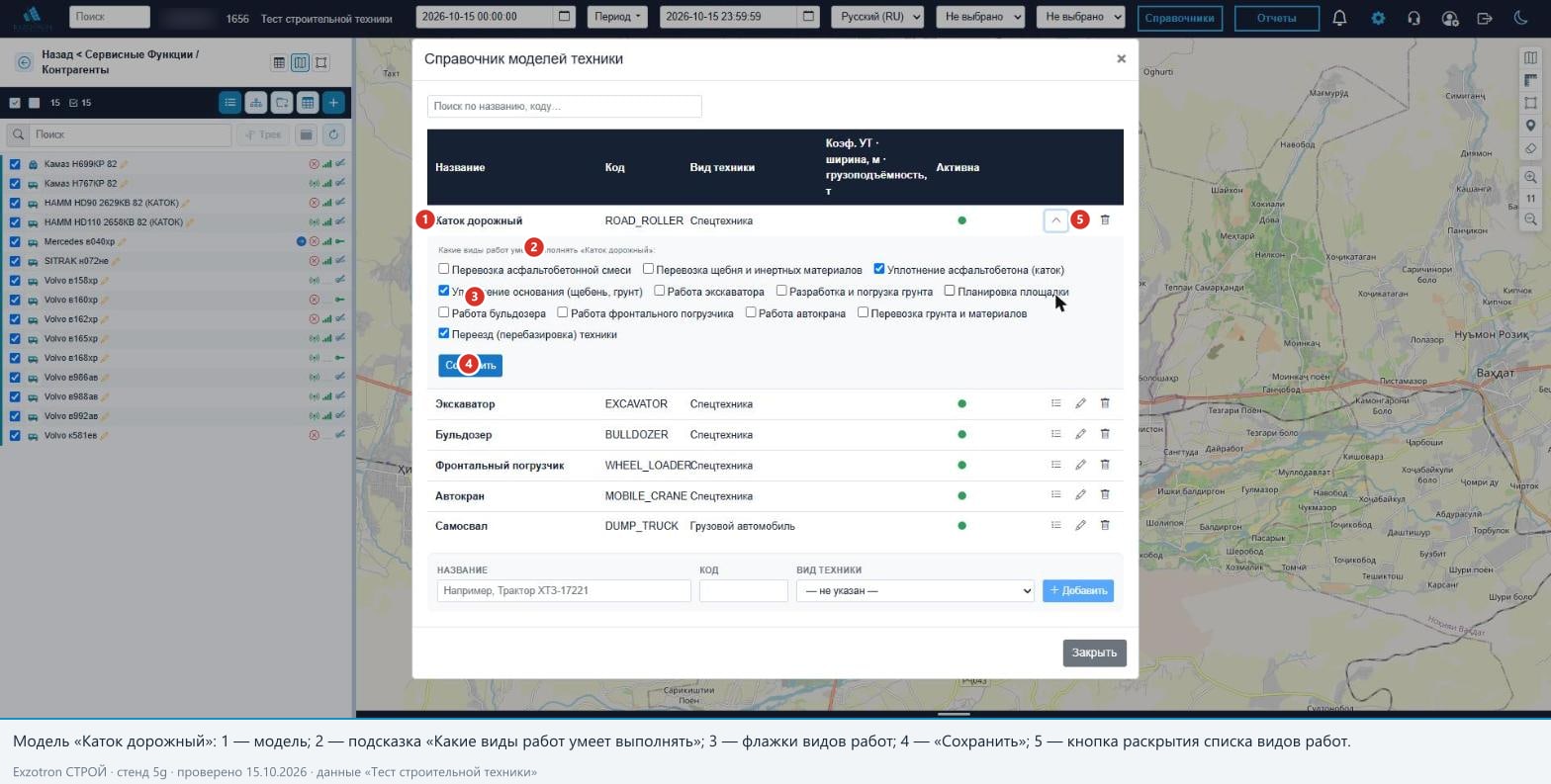

Значок «список» раскрывает панель «Какие виды работ умеет выполнять «…»:» с флажками по всем видам работ предприятия и кнопкой «Сохранить» (рисунок 11).
Привязка работает в две стороны: она определяет, какие виды работ предлагаются в общем поле заявки на закладке «Спецтехника» или «Автотранспорт», и помогает подставить вид работ по умолчанию при ручном создании наряда. «Переезд (перебазировка) техники» стоит отметить у каждой машины, которой может понадобиться перебазировка.
Правила и ограничения#
- Название модели уникально («Модель с таким названием уже есть»). В тексте некоторых сообщений встречается слово «марка» — это прежнее название справочника.
- «Общая» модель (без привязки к предприятию) видна только для чтения.
- Быстрое добавление модели из свойств объекта (поле «Марка/Модель») создаёт запись без вида техники и грузоподъёмности — дозаполните её здесь.
- Модель в свойствах объекта мониторинга для «Плана выезда» не используется — подбор идёт только по модели в карточке «Автотранспорт» (следующий раздел).
- Удаление модели не проверяет комплекты, заявки и карточки: комплект или заявка с удалённой моделью перестанут корректно показываться. Лишние модели деактивируйте.
- В составе заявки модель должна принадлежать предприятию («Модель техники в составе заявки не найдена»).
8. Номенклатура (грузы)#
Для заявок на перевозку нужен справочник грузов: «Справочники → Номенклатура (грузы)» или «Сервисные функции → Настройка номенклатуры». Груз выбирается в заявке автотранспорта (и в заявке спецтехники при включённом «Возит груз»), определяет единицу количества и название груза в разнарядке, наряде, отчёте «Перевозки» и файле для 1С. Обязательные поля — наименование и единица измерения. На стенде используются грузы: «Щебень фр. 20–40», «ПГС (песчано-гравийная смесь)», «Асфальтобетонная смесь тип Б»; единица — «т». Подробно правила справочника описаны в статье «Справочники Exzotron ТРАНС»; в «Типовой набор для стройки» грузы не входят.
9. Сотрудники (исполнители)#
- Назначение. Исполнитель наряда — водитель самосвала или машинист катка, погрузчика, автокрана.
- Где. «Справочники → Сотрудники» (также «Сервисные функции → Сотрудники»).
- Поля. «ID» (табельный номер, до 32 знаков, ключ сопоставления в 1С), «Имя» (ФИО), «Должность» (список с возможностью добавить новую), «Телефон», «Подразделение» (в форме обязательно).

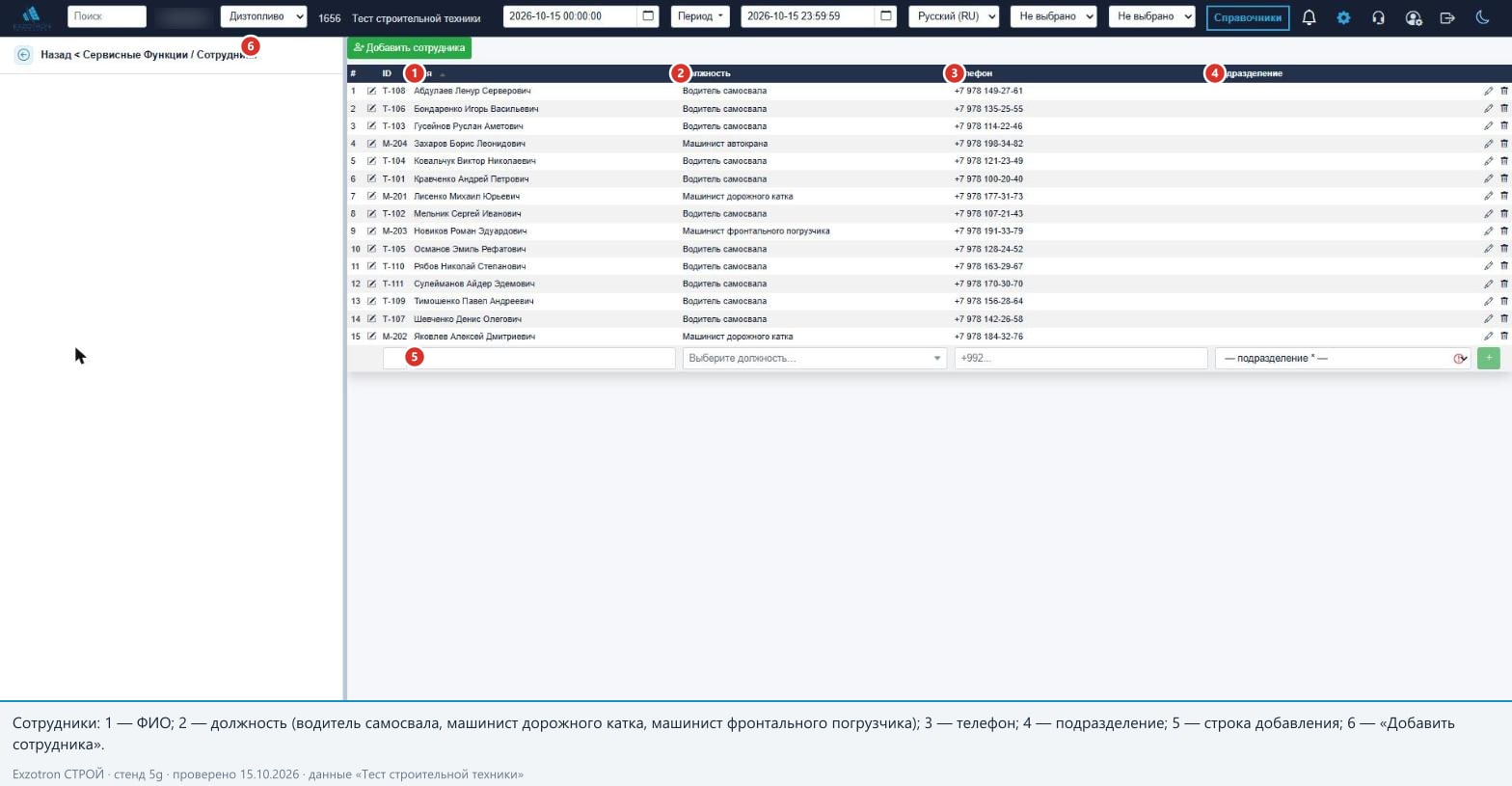

На рисунке 12 — таблица с колонками «#», «ID», «Имя», «Должность», «Телефон», «Подразделение»; сверху кнопка «Добавить сотрудника», снизу строка быстрого ввода. Табельные номера стенда: водители самосвалов — Т-101…Т-111 (одиннадцать человек), машинисты — М-201 и М-202 (дорожный каток), М-203 (фронтальный погрузчик), М-204 (автокран). Должности: «Водитель самосвала», «Машинист дорожного катка», «Машинист фронтального погрузчика», «Машинист автокрана». Колонка «Подразделение» на стенде не заполнена.
Как используются сотрудники#
- Исполнитель в наряде. При формировании наряда из «Плана выезда» исполнитель подставляется автоматически: сначала из закрепления «Исполнители по сменам» (смена, в которую попадает плановое начало), иначе — «Закреплённый водитель / механизатор» из карточки машины. Поле исполнителя в окне плана не показывается: заменить человека можно потом, в наряде.
- Печать. Фамилия исполнителя выводится в разнарядке, рапорте и путевом листе; табельный номер — в печатных формах и в файле для 1С.
- Закрытие дня. Наряд без исполнителя получает замечание «нет исполнителя».
Права и ограничения#
- Чтение — «Пользователь» и выше; создание и правка — «Администратор» и «Расширенный пользователь».
- Табельный номер не проверяется на уникальность: дубль приведёт к конфликту при сопоставлении в 1С.
- Удаление блокируется только привязанной RFID-меткой; наряды не проверяются — у них останется пустой исполнитель.
- Один наряд — один исполнитель.
10. Карточка «Автотранспорт» (машина, модель, исполнители)#
- Назначение. Учётная карточка машины: связывает объект мониторинга (трекер на карте) с моделью техники, графиком смен, подразделением и исполнителями. Для «Плана выезда» карточка обязательна.
- Где. «Справочники → Автотранспорт (закреплённые исполнители)» или «Сервисные функции → Автотранспорт»; значок «Редактировать параметры» (карандаш в квадрате) в начале строки открывает окно «Редактирование автомобиля»; значок «карандаш» справа правит только имя, RFID, IMEI и другие поля строки на месте. Карточку заводят для каждой машины блока — и для спецтехники тоже, несмотря на название справочника.
- Права. Чтение — «Пользователь» и выше; создание и правка — «Администратор» и «Расширенный пользователь».

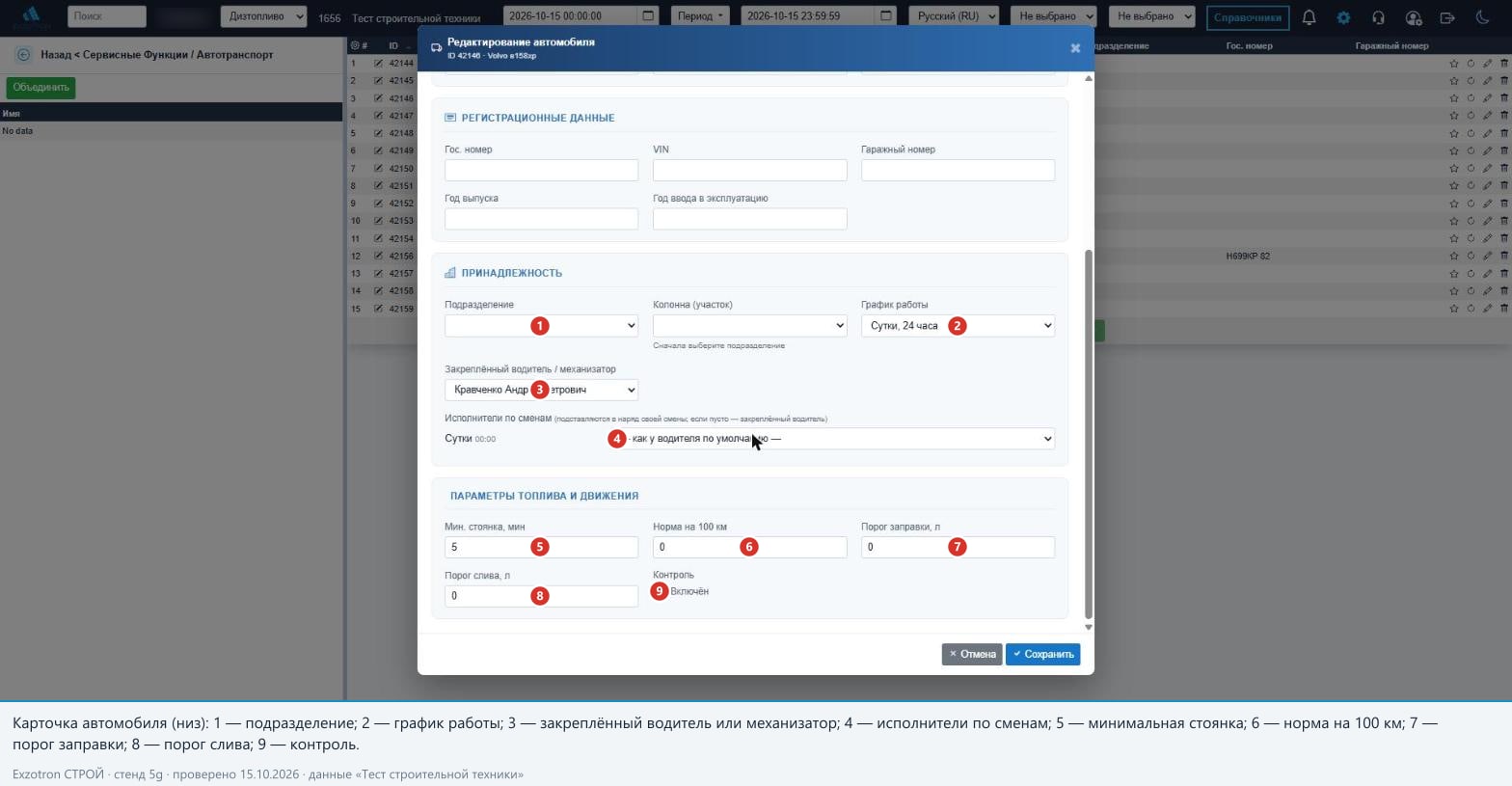

На странице «Объекты» (рисунок 13) виден список техники предприятия: 15 объектов — два катка HAMM, два «Камаза» (погрузчик и самосвал), Mercedes, SITRAK и девять «Вольво». Каждому объекту из этого списка нужна своя карточка.
Блоки карточки:
| Блок | Поле | Что даёт |
|---|---|---|
| Идентификация | «Имя», «RFID», «Сервер» | название в реестре; RFID и сервер для рейсов не используются |
| Идентификация | «IMEI» | единственная связь с объектом мониторинга; для «Плана выезда» критична |
| Классификация | «Тип объекта (тип техники)» | свой справочный реквизит карточки: «Автотранспорт», «Спецтехника», «Сельхозтехника» и др. На закладку и расчёт наряда не влияет |
| Классификация | «Тип ТС (подтип)» | справочный реквизит |
| Классификация | «Модель ТС» | модель, по которой машина попадает в «План выезда»; из справочника «Модели техники» |
| Регистрационные данные | «Гос. номер», «VIN», «Гаражный номер», «Год выпуска», «Год ввода в эксплуатацию» | реестр, печатные формы |
| Принадлежность | «Подразделение», «Колонна (участок)» | подразделение машины; колонна доступна после выбора подразделения |
| Принадлежность | «График работы» | график смен; копируется в объект мониторинга при сохранении |
| Принадлежность | «Закреплённый водитель / механизатор» | исполнитель по умолчанию |
| Принадлежность | «Исполнители по сменам» | исполнитель наряда по своей смене; блок появляется у сохранённой карточки, когда выбран график с несколькими сменами |
| Параметры топлива и движения | «Мин. стоянка, мин», «Норма на 100 км», «Порог заправки, л», «Порог слива, л», «Контроль» | см. оговорки ниже |
Почему «Модель ТС» обязательна#
«План выезда» ищет технику так: для каждой строки состава берёт машины предприятия, у которых в карточке «Автотранспорт» указана именно эта модель. Машина без карточки или с пустой «Моделью ТС» в подбор не попадёт, а подсказки о причине в окне нет — в выпадающем списке будет только пункт «— не назначать —». Модель, указанная лишь в свойствах объекта мониторинга, при подборе игнорируется. Тип техники объекта (спецтехника или автотранспорт) при подборе не проверяется: в список модели попадёт любая машина с такой моделью.
Пример стенда: в окне «План выезда по заявке №49» (см. статью «Заявки на спецтехнику и перевозку: состав, комплекты, План выезда») для строки «Каток дорожный» предлагаются HAMM HD110 и HAMM HD90, для «Самосвала» — SITRAK н072не, Volvo в158хр, Volvo в160хр, для «Фронтального погрузчика» — Камаз Н699КР 82. Эти машины соответствуют карточкам с моделями «Каток дорожный», «Самосвал», «Фронтальный погрузчик».
Где какое свойство — два источника#
- Свойства объекта мониторинга («Администратор → Объекты» → двойной щелчок по объекту → «Профиль объекта»): «Тип объекта» (определяет закладку «Спецтехника» или «Автотранспорт» в журналах и список «Техника» в формах), подразделение, «График смен», «Мин. стоянка». Именно эти значения использует расчёт наряда.
- Карточка «Автотранспорт»: модель, водители, исполнители по сменам, регистрационные данные; «График работы» копируется в объект при сохранении (в обратную сторону — нет).
- Типичная ошибка: «Мин. стоянку» изменили в карточке, а расчёт остался прежним — расчёт читает значение из свойств объекта. На стенде в реестре «Автотранспорт» у катков в колонке «Тип техники» значится «Автотранспорт» (значение карточки по умолчанию), хотя в свойствах объекта каток имеет тип «Спецтехника» и стоит на закладке «Спецтехника»: расхождение безвредно, но лучше выставлять тип одинаково в обоих местах.
- В карточке по умолчанию «Тип объекта» равен «Автотранспорт». Новый прибор без настроек попадает на закладку «Автотранспорт», пока не выставлен тип «Спецтехника» в свойствах объекта.
Ограничения#
- Поле «IMEI» связывает карточку с объектом; пустое или неверное значение даёт карточку, которая «не видит» машину: исполнитель не подставляется, а в «Плане выезда» её нет. Система предупреждения не показывает.
- «Инвентарного номера» в форме карточки нет; в печатных формах и в файле для 1С он остаётся пустым, поэтому технику в 1С сопоставляют по госномеру.
- Влияние полей «Норма на 100 км», «Порог заправки», «Порог слива» и флажка «Контроль» на расчёт наряда не подтверждено; пороги заправки и слива для нарядов определяются настройками датчика уровня.
- Кадра карточки «Редактирование автомобиля» стройки в этом комплекте нет: интерфейс идентичен описанному в статье «Справочники Exzotron ТРАНС».
11. Графики смен#
- Назначение. Расписание суток машины: по нему создаются суточные автонаряды, определяется окно расчёта факта и подбирается исполнитель по сменам.
- Где. «Сервисные функции → Справочник смен» (или «Справочники → Графики смен»); выбирается в карточке машины («График работы») и в свойствах объекта («График смен»).
- Поля. «Название», «Описание», смены графика (название, начало «ЧЧ:ММ», длительность). Кнопка «Добавить график».

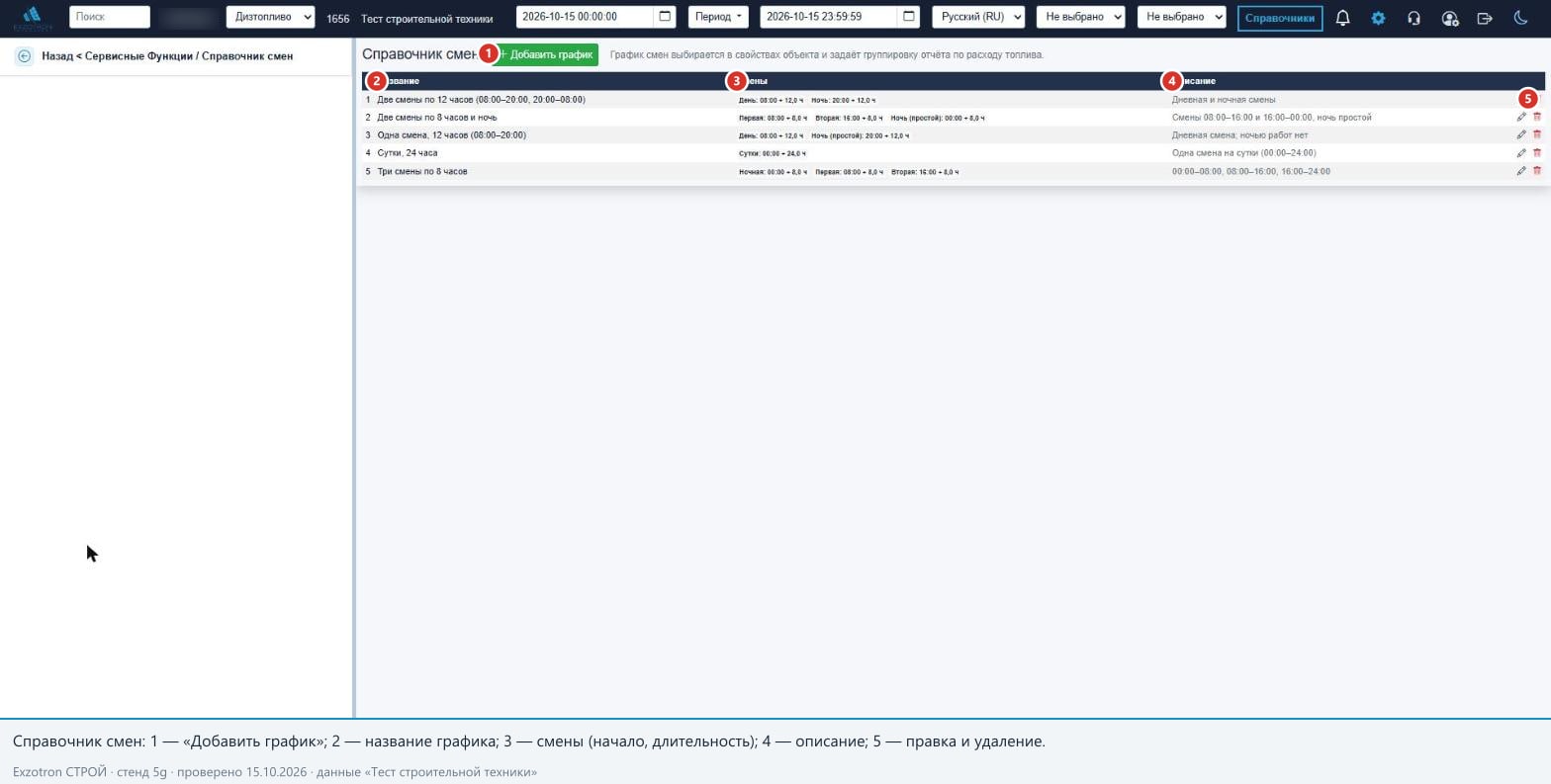

На стенде пять графиков (рисунок 17): «Две смены по 12 часов (08:00–20:00, 20:00–08:00)», «Две смены по 8 часов и ночь», «Одна смена, 12 часов (08:00–20:00)», «Сутки, 24 часа» и «Три смены по 8 часов». Над таблицей подсказка: график смен выбирается в свойствах объекта и задаёт группировку отчёта по расходу топлива.
Правила:
- Сумма длительностей смен ровно 1440 минут (24 часа); иначе «Смены должны покрывать ровно сутки». Запись — только «Администратор».
- Без графика у объекта нет автонарядов по сменам; ручные наряды из заявок и «Плана выезда» работают и без графика.
- Смена в заявке на спецтехнику не используется: в заявке есть только окно «с–по». График нужен для исполнителя по сменам и автонарядов.
- Правка графика пересоздаёт его смены: «Исполнители по сменам» у машин этого графика сбрасываются на закреплённого водителя.
- Многосменный график и переход смены через полночь на стройке проверены только по коду.
12. Комплекты техники#
- Назначение. Комплект — типовое звено техники для вида работ (например, «Укладка асфальта»: катки ×2, самосвалы ×3, погрузчик ×1). В заявке состав подставляется одной кнопкой, и из него формируется «План выезда».
- Где. Кнопка «Комплекты» в шапке журнала «Заявки на выполнение работ» (на любой закладке). В заявке — список «— комплект (шаблон состава) —» и кнопки «Подставить» и «В комплект…».
- Права. Работают с комплектами «Администратор», «Расширенный пользователь» и «Пользователь».
Рисунок 18 показывает окно: вверху пояснение, ниже таблица «Комплект» / «Состав» (строки вида «Модель ×N (Вид работ)»), в каждой строке кнопки «Изменить» и «Удалить», внизу «+ Новый комплект», в нижнем углу «Закрыть». Неактивный комплект помечается «(не используется)», но выключить комплект из окна нельзя: правка всегда сохраняет его как активный, а пометка появляется лишь у комплектов, выключенных средствами интеграции.
| Комплект стенда | Состав |
|---|---|
| Каток (одиночная техника) | Каток дорожный ×1 (Уплотнение асфальтобетона) |
| Монтажные работы с краном (описание «Автокран с подвозом материалов») | Автокран ×1 (Работа автокрана), Самосвал ×1 (Перевозка грунта и материалов) |
| Укладка асфальта (звено) | Каток дорожный ×2 (Уплотнение асфальтобетона), Самосвал ×3 (Перевозка асфальтобетонной смеси), Фронтальный погрузчик ×1 (Работа фронтального погрузчика) |
| Устройство основания (звено) (описание «Щебёночное основание: подвоз, разгрузка погрузчиком, уплотнение катком») | Каток дорожный ×1 (Уплотнение основания), Самосвал ×4 (Перевозка щебня и инертных материалов), Фронтальный погрузчик ×1 (Работа фронтального погрузчика) |

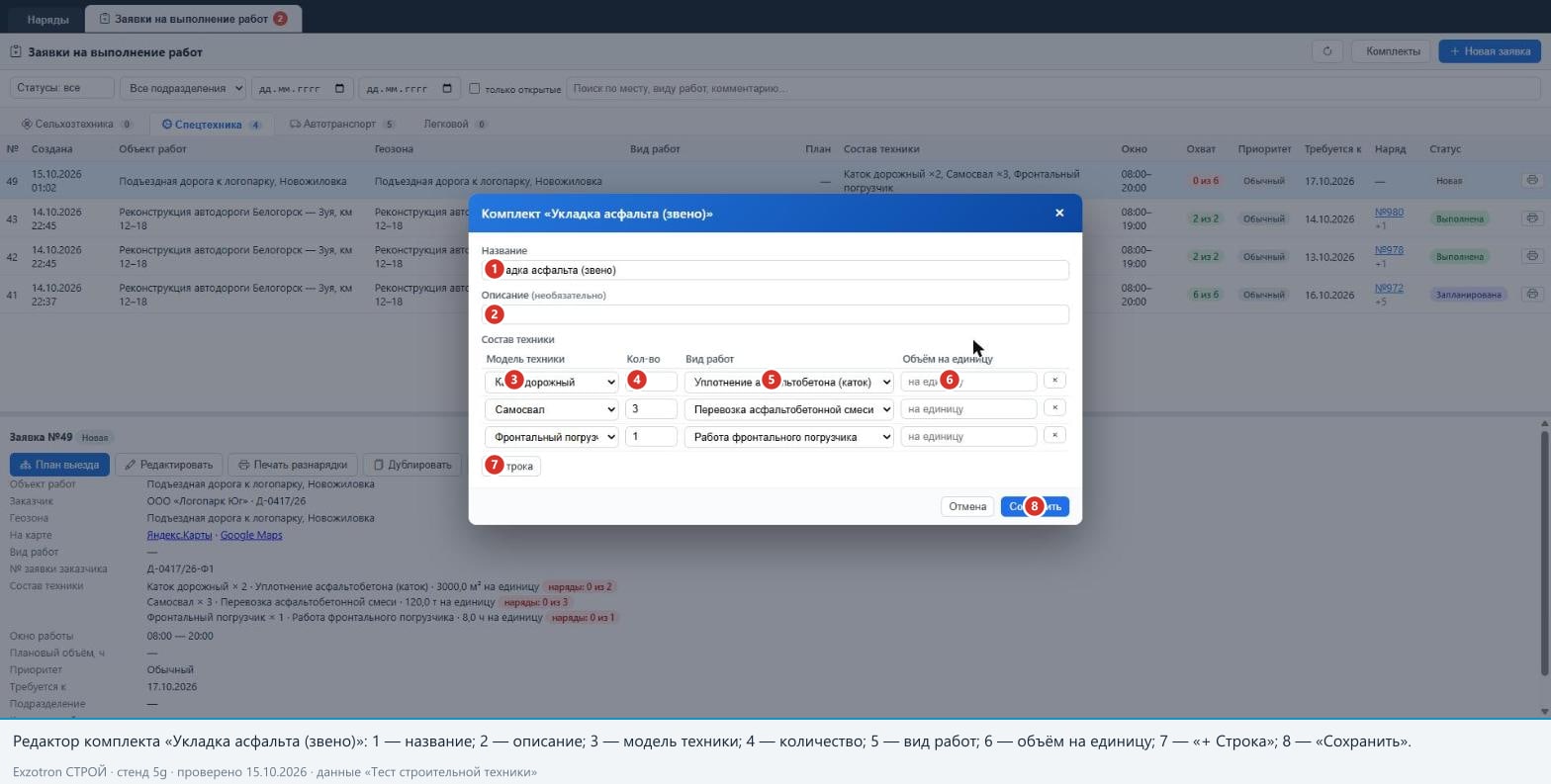

Редактор комплекта#
Кнопка «+ Новый комплект» или «Изменить» открывает окно «Новый комплект техники» / «Комплект «…»» (рисунок 19): «Название» (до 200 знаков), «Описание (необязательно)» (до 500), таблица «Состав техники» со столбцами «Модель техники», «Кол-во» (1–99), «Вид работ», «Объём на единицу», кнопка «+ Строка» и «×» у каждой строки; кнопки «Отмена» и «Сохранить» — после сохранения возвращаются к списку.
Проверки и особенности#
- «Укажите название комплекта»; «Добавьте в комплект хотя бы одну строку техники»; «Комплект не найден». Уникальность названия не проверяется.
- Модель и вид работ каждой строки проверяются как в заявке: они должны принадлежать предприятию.
- Комплект не хранит «Объём на единицу». Столбец в окне есть, но введённое значение теряется при сохранении; «Подставить» всегда даёт пустой объём — его вводят уже в заявке. «Примечание» строки в интерфейсе тоже недоступно.
- Правка заменяет строки комплекта целиком. В окне правки кнопка «Отмена» закрывает всё окно, а не только редактор.
- «Удалить» — физическое, с подтверждением «Удалить комплект «…»? Уже созданные заявки не изменятся.». Заявка хранит лишь ссылку на выбранный комплект; изменения комплекта в уже созданные заявки не попадают.
- Удаление или деактивация модели не проверяет комплекты: комплект с исчезнувшей моделью работать корректно не будет — проверяйте комплекты после чистки моделей.
- Готовых комплектов система не создаёт: четыре комплекта стенда — данные, заведённые при подготовке.
13. Типовой набор справочников для стройки#
Значок инструментов в шапке окна «Наряды» (подсказка «Загрузить типовой набор справочников для стройки (единицы, виды работ, причины простоев, модели техники)») одним нажатием добавляет базовые записи.
Подтверждение. «Загрузить типовой набор для стройки? Будут добавлены недостающие единицы (м³, м², т, ч), виды работ строительной техники (экскаватор, бульдозер, погрузчик, автокран, планировка, перевозка, перебазировка), типовые причины простоев и типовые модели техники (экскаватор, бульдозер, погрузчик, автокран, самосвал) с привязанными видами работ. Уже существующие записи не изменятся.»
Результат. Сообщение «Добавлено: единиц N, видов работ N, причин простоев N, моделей техники N».
Кто может вызвать. Кнопка видна всем ролям окна, но выполняется только у «Администратора» и «Расширенного пользователя». У роли «Пользователь» набор не загрузится, появится сообщение «Не удалось загрузить набор: …».
Что создаёт набор:
| Что | Состав |
|---|---|
| 4 единицы | «Кубический метр» (м³), «Квадратный метр» (м²), «Тонна» (т), «Час» (ч) |
| 8 видов работ | «Работа экскаватора» (EXCAV, ч), «Разработка и погрузка грунта» (GRUNT, м³), «Планировка площадки» (PLAN, м²), «Работа бульдозера» (BULL, ч), «Работа фронтального погрузчика» (LOADER, ч), «Работа автокрана» (CRANE, ч), «Перевозка грунта и материалов» (HAUL, т), «Переезд (перебазировка) техники» (RELOC, ч) |
| 8 причин простоев | ожидание заправки, ожидание погрузки (нет самосвалов), ожидание фронта работ, ожидание материала, погодные условия, поломка техники, простой по вине заказчика, технологический перерыв |
| 5 моделей техники | «Экскаватор», «Бульдозер», «Фронтальный погрузчик», «Автокран» (вид «Спецтехника») и «Самосвал» (вид «Грузовой автомобиль») с привязанными видами работ |
Набор идемпотентен: добавляется только то, чего нет (проверка по названию или коду); существующие записи не меняются; виды работ привязываются только к моделям, созданным этой загрузкой.
Чего в наборе нет: дорожного катка («Каток дорожный» и виды работ «Уплотнение асфальтобетона», «Уплотнение основания»), асфальтоукладчика, видов работ «Перевозка асфальтобетонной смеси» и «Перевозка щебня и инертных материалов», грузов (номенклатуры), контрагентов, объектов работ, геозон, комплектов, сотрудников, карточек «Автотранспорт», грузоподъёмности моделей. Каток и четыре вида работ на стенде заведены вручную. Для дорожных работ эти записи придётся добавить самостоятельно.
Где что используется в заявке и наряде#
| Поле формы | Справочник | Обязательность | Что подставляется |
|---|---|---|---|
| Объект работ | Объекты работ | нет | геозона, заказчик, договор |
| Геозона / Пункт назначения | Геозоны | да | место работ, участок дороги, сводка под картой |
| Пункт погрузки | Геозоны | нет | зона «откуда» (у перевозки) |
| Вид работ (общий) | Виды работ | да, если не у всех строк свой | единица планового объёма |
| Состав: модель | Модели техники | нет (без состава заявка на одну технику) | подбор в «Плане выезда» |
| Состав: вид работ | Виды работ | нет | вид работ наряда; единица объёма |
| Состав: объём на единицу | — | нет | плановый объём наряда |
| Комплект | Комплекты техники | нет | строки состава |
| Груз | Номенклатура | нет | единица, груз наряда |
| Подразделение | Подразделения | нет | доступ, журнал, закрытие дня |
| Техника в плане | карточка «Автотранспорт» по модели | — | машина наряда |
| Исполнитель | Сотрудники, закрепления | нет | подставляется по смене или водитель по умолчанию |
| Простои | Причины простоев | нет | причина, минуты |
Защита от удаления: сводка#
| Справочник | Что проверяется при удалении | Что остаётся без проверки |
|---|---|---|
| Контрагенты | объекты работ | — |
| Объекты работ | дочерние объекты, ссылки из заявок и нарядов (иначе деактивация) | — |
| Единицы | — | виды работ, груз |
| Виды работ | технологические карты сельхозблока | заявки, наряды, строки состава, комплекты |
| Модели техники | — | комплекты, заявки, карточки |
| Комплекты | — (удаление физическое; созданные заявки не меняются) | — |
| Геозоны | — | заявки, наряды, объекты работ |
| Сотрудники | привязанная RFID-метка | наряды и закрепления |
| Причины простоев | использование в нарядах (иначе деактивация) | — |
| Графики смен | — | объекты и карточки |
| Подразделения | указание у объекта мониторинга | заявки и наряды |
Для справочников без защиты используйте признак «Активен» или «Активна» вместо удаления.
Основные сообщения об ошибках#
| Сообщение | Причина |
|---|---|
| «Выберите геозону» | в заявке не выбрано место работ или назначения |
| «У объекта работ не задана геозона — выберите геозону» | у выбранного объекта нет геозоны |
| «Выберите вид работ» | общий вид не задан, а у части строк состава нет своего |
| «Модель техники в составе заявки не найдена» | модель удалена или принадлежит другому предприятию |
| «Вид работ в составе заявки не найден» | то же для вида работ |
| «Количество техники: допустимо от 0 до 99», «Количество техники в составе — не меньше 1» | недопустимое количество в строке состава |
| «Плановый объём в составе: допустимо от 0 до 99999999» | слишком большой объём на единицу |
| «Укажите название комплекта», «Добавьте в комплект хотя бы одну строку техники», «Комплект не найден» | ошибки редактора комплекта |
| «Контрагент используется в объектах работ. Невозможно удалить» | защита контрагента |
| «Объект не может быть родителем самого себя», «Родитель не может быть потомком этого объекта» | цикл в иерархии объектов работ |
| «Смены должны покрывать ровно сутки» | сумма смен графика не равна 24 часам |
| «Модель с таким названием уже есть» | дубль названия модели |
| «Не удалось загрузить набор: …» | типовой набор вызвал «Пользователь» |
Чек-лист готовности справочников#
- Подразделения заведены; у каждой машины подразделение указано в свойствах объекта и карточке.
- Заведены контрагенты-заказчики; названия без дублей.
- Заведены объекты работ; у каждого объекта, на который выписываются заявки, есть геозона, а также заказчик и договор (не только у родителя).
- Участки дорог нарисованы линиями в отдельной группе; ширина линии разумна (на стенде 14 м); площадки — многоугольниками.
- Единицы «т», «м²», «м³», «ч» написаны именно так.
- Виды работ — свои, активные, с единицей; привязаны к моделям.
- Модели техники с видом «Спецтехника» или «Грузовой автомобиль»; у самосвалов заполнена грузоподъёмность.
- Для каждой машины есть карточка «Автотранспорт» с правильным IMEI и заполненной «Моделью ТС».
- Сотрудники заведены, табельные номера не повторяются; закреплённый водитель назначен.
- Заведён график смен (сумма смен 24 часа) и выбран в карточке и в свойствах объекта.
- Причины простоев заведены.
- Комплекты соответствуют типовым звеньям; объём на единицу вводится в заявке, а не в комплекте.
Ограничения и особенности#
- Два источника данных о машине. Тип объекта, график и «Мин. стоянка» — свойства объекта мониторинга; модель, водители, регистрационные данные — карточка «Автотранспорт». Модель в свойствах объекта для «Плана выезда» не используется.
- Объём на единицу не хранится в комплекте — «Подставить» всегда даёт пустое значение.
- Объект работ без вида — объекты строительства и пункты (АБЗ, карьер) хранятся в одном списке.
- Заказчик и договор не наследуются в разнарядке и отчёте по объектам строительства; фильтр отчёта по объекту захватывает только прямых потомков.
- Договоров контрагента нет: номер договора — текст в объекте работ.
- Удаление без проверки использования у геозон, единиц, видов работ (в части заявок и нарядов) и моделей техники.
- Типовой набор не содержит катков, грузов, объектов, геозон, комплектов и карточек; кнопка видна всем ролям, а работает у «Администратора» и «Расширенного пользователя».
- Не реализовано: норма выработки, расчёт моточасов по норме, стоимость по тарифам, создание участка дороги по маршруту с пикетажем, смена в заявке (есть только окно «с–по»).
- Данные окна «Наряды» загружаются при открытии: изменения справочников в другой вкладке видны после обновления страницы.
- Видимость пунктов меню «Справочники» по ролям зависит от настройки меню на сервере; проверьте её, войдя под каждой ролью.
Что проверено вживую#
На стенде «Тест строительной техники» 15.10.2026 открыты и сняты справочники объектов работ, видов работ, причин простоев, единиц измерения, моделей техники (в том числе панель видов работ у катка и правка строки), контрагентов, сотрудников и графиков смен; комплекты техники — окно списка и редактор; режим «Геозоны» страницы «Объекты» с линейным участком шириной 14 м; список техники на странице «Объекты». Проверена работа справочников в заявках: выбор объекта подставляет геозону и «Заказчик: … · договор», комплект подставляет состав, а в «Плане выезда» для каждой модели предлагаются машины с соответствующей моделью в карточке.
Не воспроизводилось на стенде: запуск «Типового набора» (описан по коду и подтверждению в окне), создание объекта работ с вложенностью (иерархия описана по коду, стенд заполнен без вложенных участков), удаление и деактивация записей справочников.
